La renuncia y liberación incondicional sobre el pago final declara que el contratista ya cobró y abandona derechos de gravamen, reclamaciones de pago y, según la jurisdicción, derechos contra la fianza de pago. Fírmala únicamente cuando los fondos estén liquidados y los datos del proyecto, el importe y la fecha coincidan exactamente con el contrato y el cierre aprobado.

Terminaste el trabajo, presentaste el último Pay Application y el contratista general te devuelve un formulario con una instrucción: firmarlo para tramitar el cheque. Ahí debes separar dos cosas que no son equivalentes: documentar un pago pendiente y declarar que ya lo recibiste. La presión por cerrar la obra no justifica certificar un cobro que todavía no puedes comprobar.

Índice

Qué significa esta renuncia en el cierre del proyecto

Al subcontratista que espera su último cheque le interesa cobrar, no discutir formularios. Pero una unconditional waiver and release upon final payment no es un recibo sencillo ni una confirmación de que terminaste tu alcance. Es una declaración con consecuencias sobre los derechos que puedes utilizar para reclamar el pago.

En California, por ejemplo, la liberación final incondicional comprende derechos de mechanic's lien, aviso de suspensión de pagos y fianza de pago relacionados con el trabajo, servicios, materiales y equipos suministrados. El propio Código Civil de California, sección 8138, advierte que el documento puede ser exigible aunque el firmante no haya cobrado.

Los documentos que deben contar la misma historia

Para revisar el cierre sin perderte entre nombres, asigna una función concreta a cada documento:

  • Pay Application: la solicitud de pago que presentas para aprobación.
  • Schedule of Values: el desglose de partidas con el que organizas el valor y el avance facturado.
  • Change Order: la modificación que debes conciliar con el alcance y el importe contractual.
  • Retainage: la retención que necesitas revisar antes de declarar cerrado el saldo.
  • Lien Waiver: la renuncia cuyo alcance debe corresponder al pago y al formulario aplicable.

No revises el waiver separado del expediente. Si tu solicitud final incluye una retención todavía pendiente, pero el documento afirma que todo está pagado, tienes una contradicción que resolver antes de firmar.

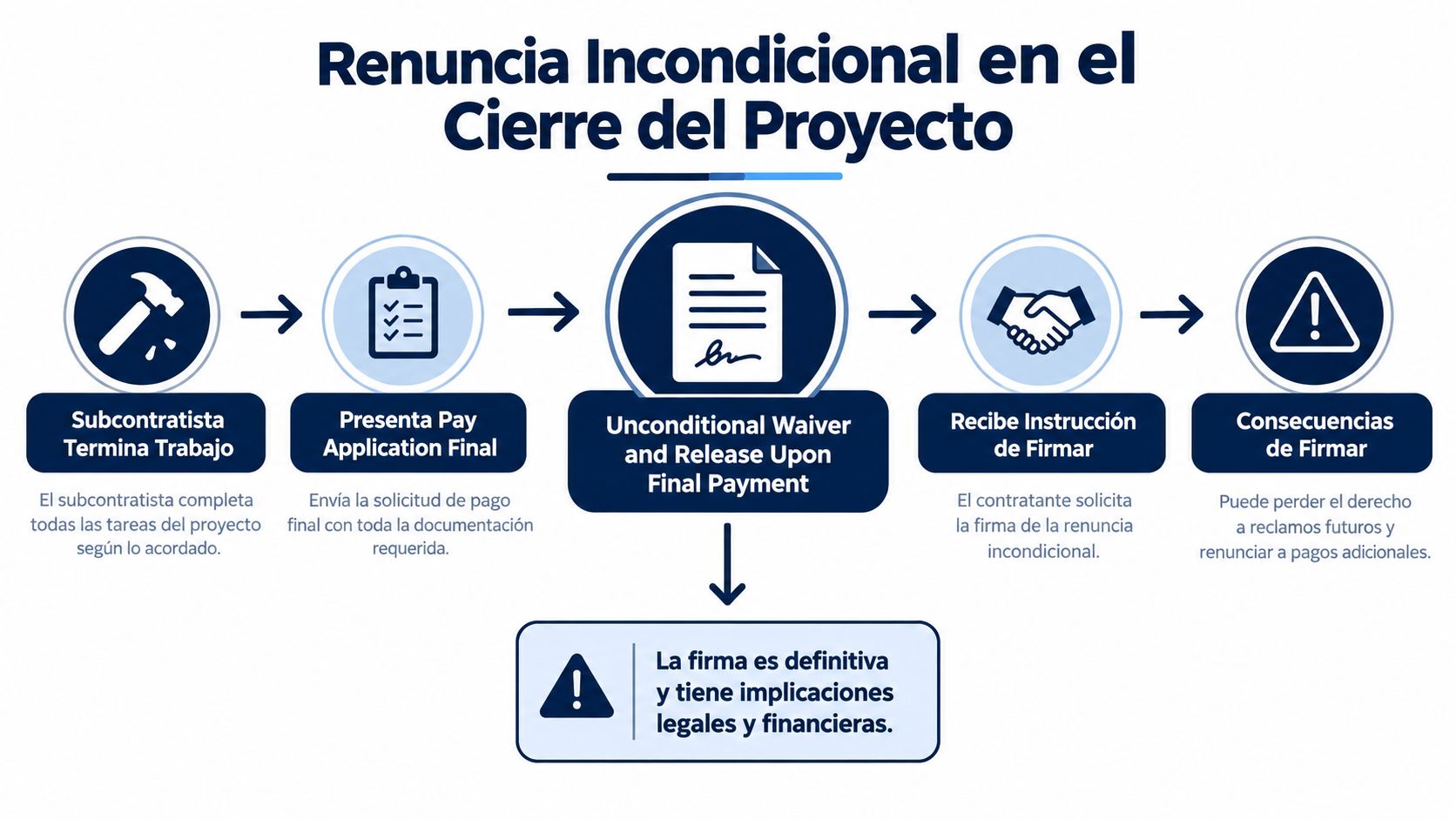

Diagrama del proceso de renuncia incondicional al realizar el pago final de un proyecto de construcción.

Tu cobro no demuestra el cobro de todos

En una cadena de propietario, contratista general, subcontratista y proveedor, cada pago requiere su propia comprobación. No des por hecho que transferir dinero al siguiente participante completa automáticamente el cierre documental.

Criterio de facturación: la firma debe describir lo que ocurrió, no lo que alguien promete que ocurrirá cuando reciba el documento.

Mi recomendación es tratar esta renuncia como una autorización de cierre con revisión financiera y jurídica. Quien prepara el formulario necesita conocer el saldo; quien firma necesita entender qué derechos está soltando.

Los cuatro tipos de waiver y cuándo aplica cada uno

La primera pregunta no es dónde firmar. Es qué formulario corresponde al estado real del pago. California organiza sus modelos en cuatro categorías, identificadas en las secciones 8132, 8134, 8136 y 8138, y la CSLB explica la diferencia entre renuncias condicionales e incondicionales.

La distinción combina dos decisiones: si el desembolso es parcial o final y si el pago ya se recibió. Una renuncia condicional vincula su eficacia al pago conforme al formulario aplicable; una incondicional declara el cobro y no conserva esa protección por falta de pago.

Comparación de los cuatro tipos de Lien Waiver

Tipo de waiver Momento de pago Derechos liberados Nivel de riesgo para el firmante
Condicional sobre pago parcial Se tramita un pago de avance todavía pendiente de confirmación Los correspondientes al pago y alcance cubiertos, cuando se cumple la condición Menor frente al impago, si el formulario y los datos son correctos
Incondicional sobre pago parcial El pago de avance ya se recibió Los correspondientes al alcance cubierto, sin condición de cobro Alto si se firma anticipadamente
Condicional sobre pago final Se solicita o procesa el último desembolso Los del cierre cubierto, sujetos al pago y a las excepciones válidas Requiere revisar el alcance final y las reservas
Incondicional sobre pago final El cobro final ya está confirmado Los del cierre cubierto, sin condición de pago Especialmente alto si quedan saldos o fondos sin liquidar

El nivel de riesgo de la tabla es un criterio operativo, no una clasificación legal universal. El texto estatal y las excepciones admitidas determinan el efecto concreto.

Decide según el dinero, no según el nombre del archivo

Si el contratista general necesita documentación para liberar el último desembolso, revisa la renuncia condicional sobre el pago final. No sustituyas esa opción por una incondicional simplemente porque el correo dice “documentos de cierre”.

Tampoco uses un formulario final para resolver un pago que todavía forma parte del avance. Primero determina si realmente estás cerrando el contrato o cobrando otra parte del trabajo.

Un archivo llamado “final” no demuestra que el saldo esté cerrado. Compruébalo en la cuenta del proyecto.

La selección correcta evita una negociación innecesaria: puedes entregar documentación para procesar el pago sin afirmar que ya lo recibiste. Esa es la diferencia que debes explicar al equipo de cuentas por pagar cuando te envía el formulario equivocado.

Elementos obligatorios del formulario según California y Texas

Una plantilla genérica no sustituye al formulario estatal. Revisa tanto su contenido como su presentación: una advertencia reducida, una declaración alterada o una firma sin autorización pueden plantear problemas distintos de un simple error de captura.

California exige cumplimiento sustancial del modelo legal. Como establece la disposición citada anteriormente, la advertencia de la liberación final incondicional debe tener un tamaño tipográfico al menos igual al mayor del resto del documento. Para contrastar el documento recibido con su uso práctico, consulta la guía del formulario de liberación de gravamen en California.

Qué exige revisar Texas

El Código de Propiedad de Texas, sección 53.284, establece formularios legales y exige que el aviso superior de la liberación final incondicional aparezca en negrita, con un tamaño no inferior a 10 puntos ni menor que el texto más grande del documento. Ese aviso declara la renuncia incondicional, afirma que el firmante ha cobrado e indica la prohibición de exigir la firma sin haber recibido el pago.

El marco de Texas también contempla cumplimiento sustancial del formulario, firma del reclamante o representante autorizado y evidencia de pago cuando corresponde a una liberación condicional. No confundas estos requisitos con las instrucciones particulares que pueda añadir el destinatario del paquete.

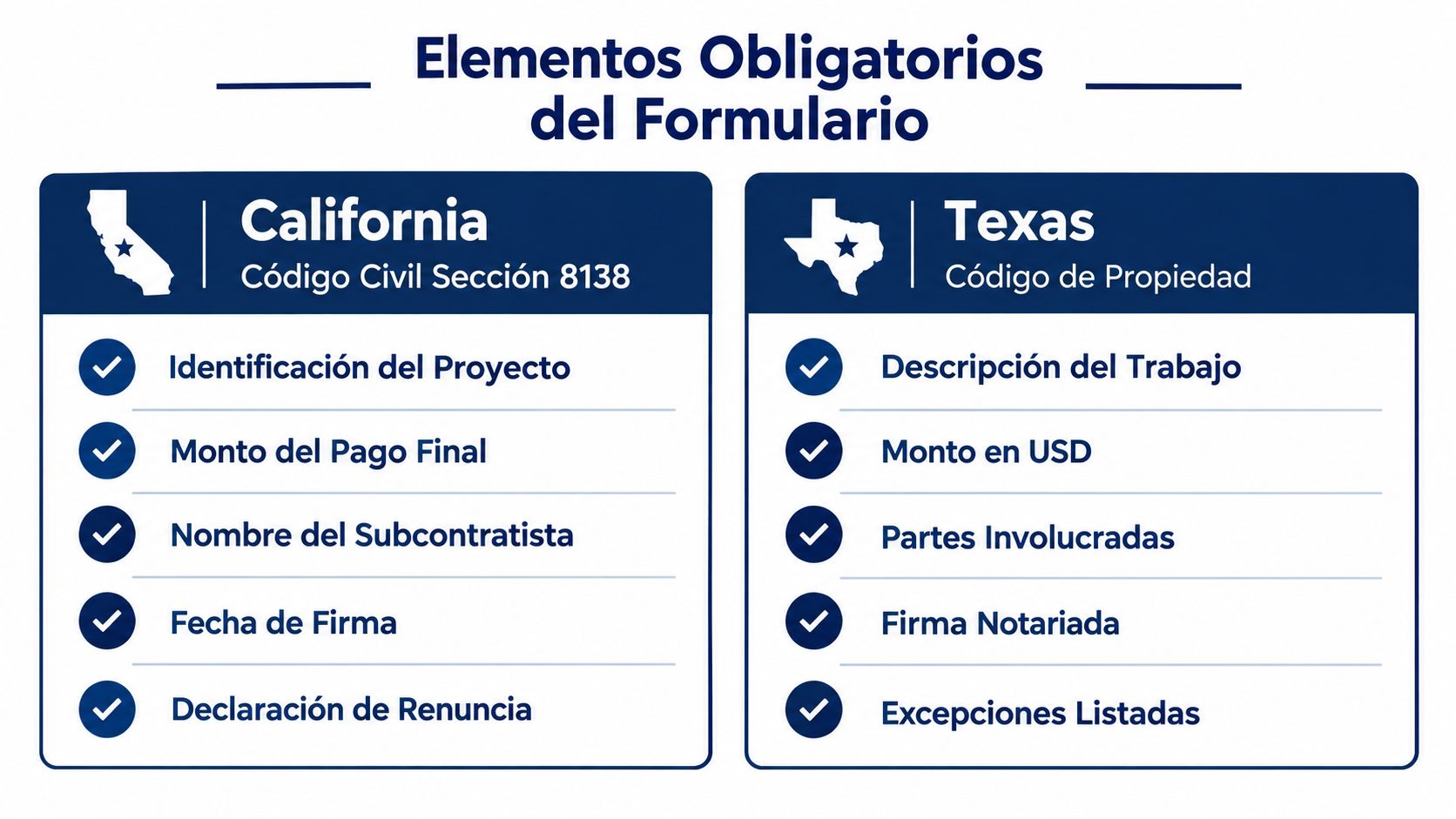

Comparativa gráfica de los elementos obligatorios para formularios de exención de pago en California y Texas.

La mención de firma notariada en la ilustración no debe interpretarse como una exigencia general de las disposiciones texanas citadas. Firma autorizada y notarización no son lo mismo; verifica por separado cualquier requisito contractual de notarización.

Revisión antes de devolver el formulario

  • Identidad: comprueba la razón social del reclamante y las partes identificadas en el documento.
  • Proyecto: revisa propietario, ubicación e identificadores exigidos por el modelo aplicable.
  • Pago: contrasta importe, fecha y alcance con el expediente aprobado, sin añadir campos que alteren indebidamente el formulario.
  • Declaraciones: lee qué se afirma sobre el cobro y sobre los pagos a terceros.
  • Autorización: confirma quién puede firmar por la entidad y conserva esa comprobación.

No todos los formularios estatales utilizan los mismos campos ni describen el alcance mediante el mismo periodo. Revisa el modelo concreto, no una lista universal. Si falta información necesaria, devuelve el documento para completarlo antes de firmar.

Qué pasa si el cheque rebota después de firmar

El fallo del pago no garantiza que recuperes los derechos renunciados. Una liberación incondicional puede haber eliminado remedios de gravamen o fianza, dejando posibles acciones contractuales o por fraude cuya viabilidad dependerá del caso y de la jurisdicción.

Por eso rechazo la regla de “firma cuando veas el depósito”. Ver un movimiento en la cuenta no responde por sí solo a la pregunta importante: si el banco considera cobrados y liquidados esos fondos.

Trabajador de la construcción preocupado mirando un cheque rebotado y un contrato de trabajo roto recientemente.

No confundas las etapas del cobro

  • Emisión: el pagador prepara el cheque o comunica la transferencia. Todavía necesitas verificar el ingreso.
  • Depósito: entregas el cheque al banco. Conserva el comprobante, pero no lo uses como única autorización de firma.
  • Disponibilidad provisional: ves fondos utilizables. Pregunta si siguen sujetos a retención, devolución o reversión.
  • Liquidación confirmada: obtén la confirmación bancaria correspondiente al medio de pago y documenta el importe neto recibido.

La CSLB, citada anteriormente, reconoce como evidencia de pago el cobro bancario de un cheque o cheque conjunto. Eso respalda una revisión basada en evidencia, no en una captura de pantalla del saldo.

En Texas, la sección 53.283 del Código de Propiedad prohíbe exigir una renuncia incondicional por pago parcial o final antes de que el reclamante reciba el importe en fondos buenos y suficientes.

Cómo negociar la entrega

Propón una secuencia por escrito: entregas el formulario condicional para tramitar el pago y sustituyes ese documento por el incondicional después de verificar el cobro. Acuerda quién confirmará la recepción y qué evidencia conservarás.

Regla de tesorería: no autorices una declaración de cobro con la misma evidencia que solo demuestra una orden de pago.

Si ya firmaste y el cheque rebota o la transferencia se revierte, conserva el formulario entregado, el aviso bancario y las comunicaciones del pagador. Solicita revisión jurídica inmediata de los derechos que permanezcan disponibles y de los plazos aplicables; no supongas que el impago anuló automáticamente la liberación.

Cómo cuadrar importe excepciones y Change Orders

El problema del cierre no siempre es un pago que falla. A veces el dinero llega, pero no incluye todo lo que estás reclamando: trabajo extra discutido, Retainage sin liberar o un ajuste todavía sin aprobar. En ese escenario, no conviertas el importe recibido en una afirmación de satisfacción total.

Las recomendaciones de redacción de Phelps sobre renuncias y liberaciones destacan la identificación del importe cubierto, el total pagado y el alcance de los derechos liberados, junto con las reclamaciones expresamente reservadas. Esa correspondencia debe quedar clara antes de generar el documento.

Conciliación del expediente final

  • Fija el valor contractual aprobado. Separa el contrato original, los Change Orders aprobados y los trabajos cuyo precio o autorización continúan en disputa.
  • Reconstruye el saldo. Contrasta pagos anteriores, facturación pendiente y Retainage con el Schedule of Values.
  • Comprueba la solicitud final. El Pay Application debe reflejar el cierre que realmente solicitas, no borrar pendientes para facilitar la aprobación.
  • Define las excepciones. Identifica cada reclamación por trabajo, documento de respaldo, importe cuando esté determinado y motivo de la reserva.
  • Revisa la compatibilidad legal. Confirma que el formulario estatal permite esa reserva y cómo debe incorporarse sin desvirtuarlo.

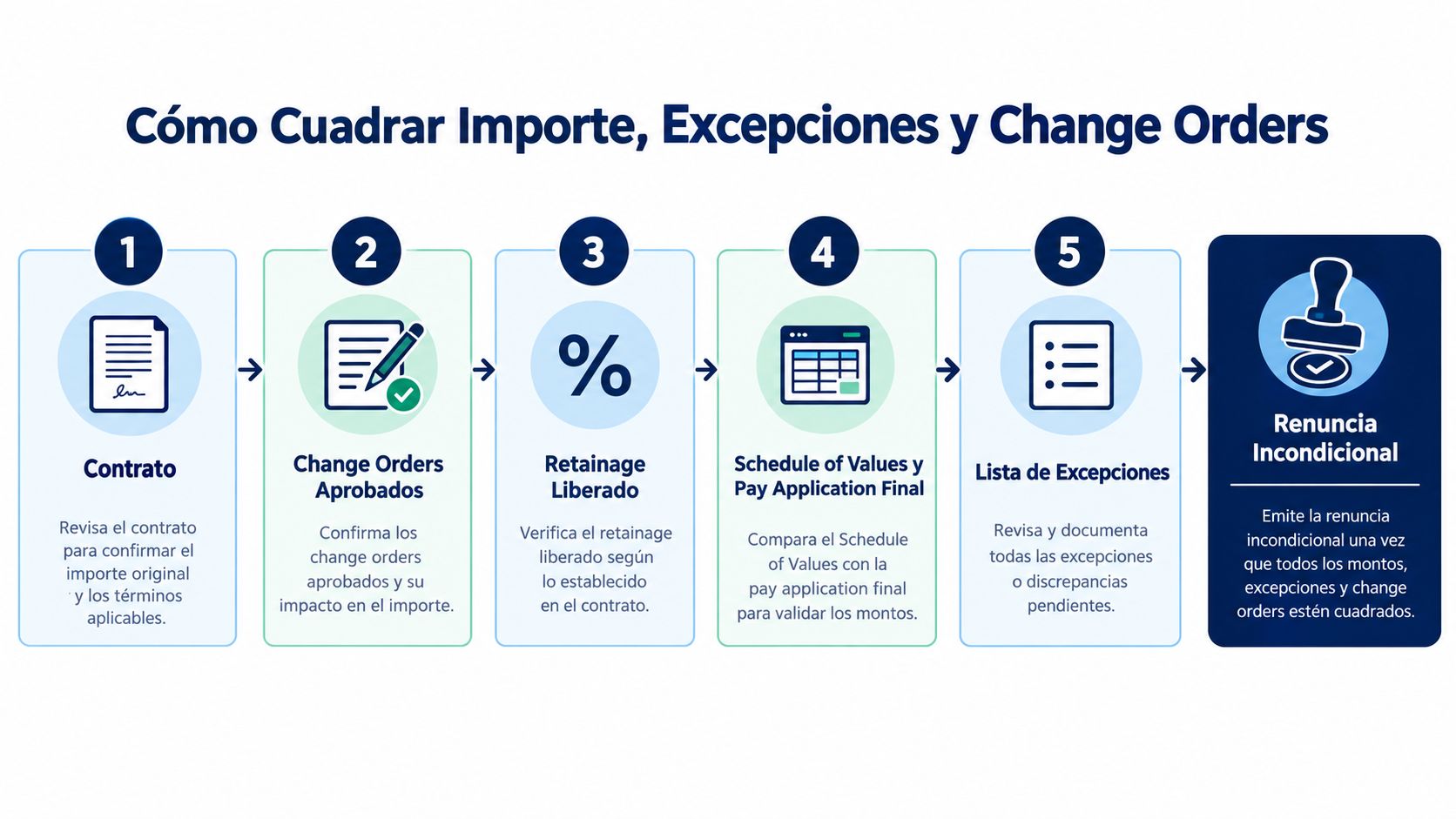

Infografía de cinco pasos para cuadrar importes, excepciones y change orders en contratos de construcción.

Reservar una reclamación no equivale a condicionar todo el pago

La distinción es práctica: puedes pretender liberar de forma incondicional lo efectivamente pagado y excluir una reclamación identificada, si la ley y el formulario lo permiten. No añadas una reserva general ni una frase improvisada sobre recibir dinero después; eso puede contradecir la naturaleza del documento.

Para una reserva por trabajo extra, identifica el alcance ejecutado, la referencia del Change Order pendiente y el importe reclamado. Si hay retención o una reclamación relacionada con garantías, describe la obligación concreta; no uses “garantías pendientes” como excepción ambigua.

El cierre también incluye a terceros. La guía de contratos generales de AIA sitúa G706 junto a la solicitud final para identificar deudas o reclamaciones conocidas no satisfechas. La explicación de AIA G706A contempla la certificación de renuncias obtenidas, excepciones y posibles fianzas de protección.

Si el contratista general cobró, pero tu proveedor sigue pendiente, el expediente necesita reflejarlo. No declares una cadena de pagos completa cuando solo has verificado tu propio ingreso.

Generar la renuncia dentro del flujo del Pay Application

La renuncia debe utilizar los mismos datos que la factura y el paquete AIA G702/G703. Mi recomendación es dejar de copiar el total final entre archivos independientes: prepara el cierre desde una fuente común y revisa las diferencias antes de enviarlo.

Puedes trabajar con una hoja maestra controlada y revisión manual, o utilizar software que comparta cálculos entre documentos. La decisión depende de tu operación; el requisito es mantener trazabilidad entre contrato, Schedule of Values, solicitud aprobada y waiver.

Cómo encaja Drawra en ese proceso

Drawra permite analizar contratos y subcontratos ejecutados en PDF para extraer condiciones de facturación, retención, ciclo y formularios requeridos. Después, el usuario actualiza el porcentaje de avance por partida del Schedule of Values y el sistema calcula el periodo actual, la retención y el pago debido.

El flujo genera la factura, AIA G702/G703 y las variantes condicionales o incondicionales, parciales o finales, dentro de un paquete PDF. Al compartir el motor de cálculo, los documentos utilizan una misma base para los importes y los datos del proyecto.

  • Durante la preparación: revisa los términos extraídos contra el contrato firmado.
  • Antes de generar: valida avance, Change Orders incorporados y tratamiento del Retainage.
  • Antes de enviar: confirma destinatarios, versión del paquete y tipo de waiver seleccionado.

La guía del Pay Application en construcción ayuda a organizar esa relación entre solicitud, desglose y documentación de cobro.

Qué no debes delegar al cálculo automático

Un importe sincronizado puede seguir representando una decisión equivocada si alguien omitió una reclamación pendiente. El software tampoco sustituye la confirmación bancaria ni determina por sí solo si una excepción es jurídicamente válida.

Automatiza la preparación del documento, pero conserva la autorización de firma como una decisión separada.

Mi criterio sería asignar a facturación la conciliación documental, a tesorería la confirmación del cobro y al firmante autorizado la aprobación final. En equipos pequeños puede hacerlo la misma persona, pero debe comprobar cada punto por separado.

Recomendaciones prácticas para contratistas y subcontratistas

No necesitas convertir cada cierre en una discusión con el contratista general. Necesitas una política clara que tu equipo pueda explicar y aplicar sin improvisar bajo presión.

Lista de autorización de firma

  • Confirma la liquidación. Pide evidencia bancaria adecuada al medio de pago y verifica si existen retenciones o posibilidades de devolución. No confundas disponibilidad provisional con liquidación definitiva.
  • Compara el importe aprobado. La cantidad cubierta debe corresponder al Pay Application final y al alcance que realmente pretendes liberar.
  • Revisa Retainage y Change Orders. Comprueba qué se pagó, qué se incorporó al contrato y qué sigue pendiente de resolución.
  • Documenta las excepciones. Identifica cada reclamación con precisión y somete su inclusión a revisión cuando el modelo legal o el contrato planteen dudas.
  • Comprueba el formulario estatal. No asumas que basta con una plantilla sustancialmente similar en cualquier jurisdicción.
  • Conserva el expediente entregado. Guarda versión firmada, evidencia del pago, autorización y comunicaciones sobre las reservas.
  • Sincroniza los documentos. Utiliza una fuente común, mediante controles internos o una herramienta como Drawra, para evitar diferencias entre factura, Schedule of Values y waivers.

Cuándo detener el envío

La exigencia de forma merece una comprobación actualizada: en Florida, desde el 1 de julio de 2025, el estándar pasó de formularios sustancialmente similares a formularios idénticos, según la revisión de requisitos estatales de Contracts Connected. No traslades automáticamente una solución utilizada en otra obra.

Detén el envío si alguien te pide certificar un hecho que no puedes demostrar o eliminar una reserva sin resolver la reclamación. Es preferible corregir el paquete antes de firmar que intentar reconstruir después qué pretendías liberar.


Drawra - Spanish ofrece preparación de paquetes de cobro con factura, AIA G702/G703 y Lien Waivers a partir de los datos del contrato y del avance. Visita Drawra - Spanish para organizar tu próximo Pay Application final con documentos sincronizados y revisar el waiver correspondiente antes de autorizar su firma.
