El cierre de mes llega y tu Pay Application ya está listo, pero el general contractor también pide un lien release form ca. El pago todavía no aparece en la cuenta, el monto no coincide exactamente con la factura y nadie tiene claro qué fecha debe ir en el campo Through Date. Firmar rápido puede parecer la forma más sencilla de cobrar, pero elegir un waiver incorrecto puede liberar derechos que todavía necesitas para proteger el pago.
En California, el lien release no funciona como un simple recibo. Su tipo, alcance, monto, fecha y estado de pago deben coincidir con el paquete de cobro. Esta guía conecta cada campo con el Pay Application y el Schedule of Values para que puedas preparar, revisar y entregar el formulario con mayor control.
Tabla de contenido
- Introducción al lien release en California y su función en el cobro
- Marco legal de California y los cuatro formularios obligatorios
- Categorías de lien release y cómo elegir el modelo correcto
- Instrucciones de llenado campo por campo sin errores
- Ejemplos rellenados de lien release form ca para progress y final payment
- Through Date montos y alcance real de la liberación
- Flujo de firma entrega y paquete de cobro con Drawra
- Referencias cruzadas entre lien waiver AIA G702 G703 y Retainage
- Guía rápida de consulta y verificación antes de enviar
Introducción al lien release en California y su función en el cobro
Un subcontratista de electricidad termina el trabajo del periodo y envía su invoice, el AIA G702/G703 y el Schedule of Values actualizado. El general contractor solicita entonces un Lien Waiver antes de procesar el pago. La revisión debe empezar con dos preguntas: qué derechos libera el documento y si el pago ya fue recibido o solo está programado.
El lien release puede relacionarse con derechos de Mechanics Lien, Stop Payment Notice y Payment Bond. Su selección depende de dos ejes. El primero identifica si el cobro corresponde a un avance parcial o al pago final. El segundo confirma si el dinero ya llegó o sigue pendiente.
Como referencia sobre la diferencia entre liberaciones condicionales e incondicionales, el California State License Board explica los formularios condicionales e incondicionales. El documento adquiere efecto cuando el reclamante lo firma y lo entrega, por lo que una firma anticipada puede afectar derechos de cobro.
El formulario dentro del paquete de cobro
El lien release debe revisarse junto con el Pay Application y el Schedule of Values. El monto debe corresponder al pago solicitado, el Through Date debe cubrir el mismo trabajo facturado y las excepciones deben reflejar partidas pendientes, Change Orders o Retainage. Cada campo funciona como una referencia cruzada: si no coincide con el paquete, el general contractor puede cuestionar el cobro o devolverlo para corrección.
Un error frecuente es copiar el monto total del contrato en un waiver de progress payment. Ese formulario puede cubrir únicamente el trabajo ejecutado hasta una fecha específica. También ocurre que alguien firma una liberación incondicional antes de confirmar que el pago se liquidó.
Regla operativa: si el dinero todavía no está confirmado, revisa si corresponde una liberación condicional. El título del formulario no basta para elegirlo.
El propietario, el prestamista de construcción o el general contractor pueden pedir el waiver como requisito administrativo. La persona que firma, sin embargo, es el reclamante que libera sus derechos. Por eso, el billing manager del subcontractor debe comparar formulario, monto, fecha y partidas antes de enviar el paquete.
Marco legal de California y los cuatro formularios obligatorios
Si el Through Date del waiver no coincide con el trabajo incluido en el Pay Application, el paquete puede regresar para corrección. Lo mismo ocurre si el monto no corresponde con la partida del Schedule of Values. En California, cada campo conecta el documento legal con el cobro, por eso el billing manager debe revisar ambos documentos como si fueran dos copias del mismo mapa.
California exige que las renuncias y liberaciones de gravamen mecánico sigan sustancialmente cuatro formatos estatutarios. La base está en los artículos 8132, 8134, 8136 y 8138 del Código Civil de California, descritos también por el CSLB en su guía oficial sobre lien release forms.
Los cuatro modelos se identifican con dos preguntas:
- ¿El cobro corresponde a un Progress payment, es decir, un avance parcial, o a un Final payment, el pago final?
- ¿El documento será un Conditional release, sujeto a que el pago correspondiente se haga efectivo, o un Unconditional release, que puede liberar derechos al firmarse?

Por qué no conviene crear un formato propio
Un documento preparado por la empresa puede omitir lenguaje requerido, mezclar condiciones incompatibles o liberar más alcance del previsto. La ley exige que el formulario corresponda sustancialmente a uno de sus modelos. Escribir “recibido y pagado” en una hoja interna no sustituye ese formato.
La firma y la entrega también producen consecuencias. El reclamante es quien libera sus derechos frente al propietario, el construction lender y, cuando corresponda, la fianza. Por eso, antes de firmar, compara el nombre del proyecto, el monto, el Through Date, las excepciones y las partidas del Schedule of Values.
Un Conditional waiver conserva la conexión con un pago verificable. Un Unconditional waiver puede extinguir derechos de Mechanics Lien, Stop Payment Notice y Payment Bond desde la firma, aunque el dinero todavía no esté liquidado. La diferencia afecta directamente el riesgo de cobro.
Conserva el texto estatutario y completa únicamente los datos variables con información del Pay Application. La guía de Mechanics Lien Waivers de Drawra ayuda a relacionar estas categorías con el flujo de facturación.

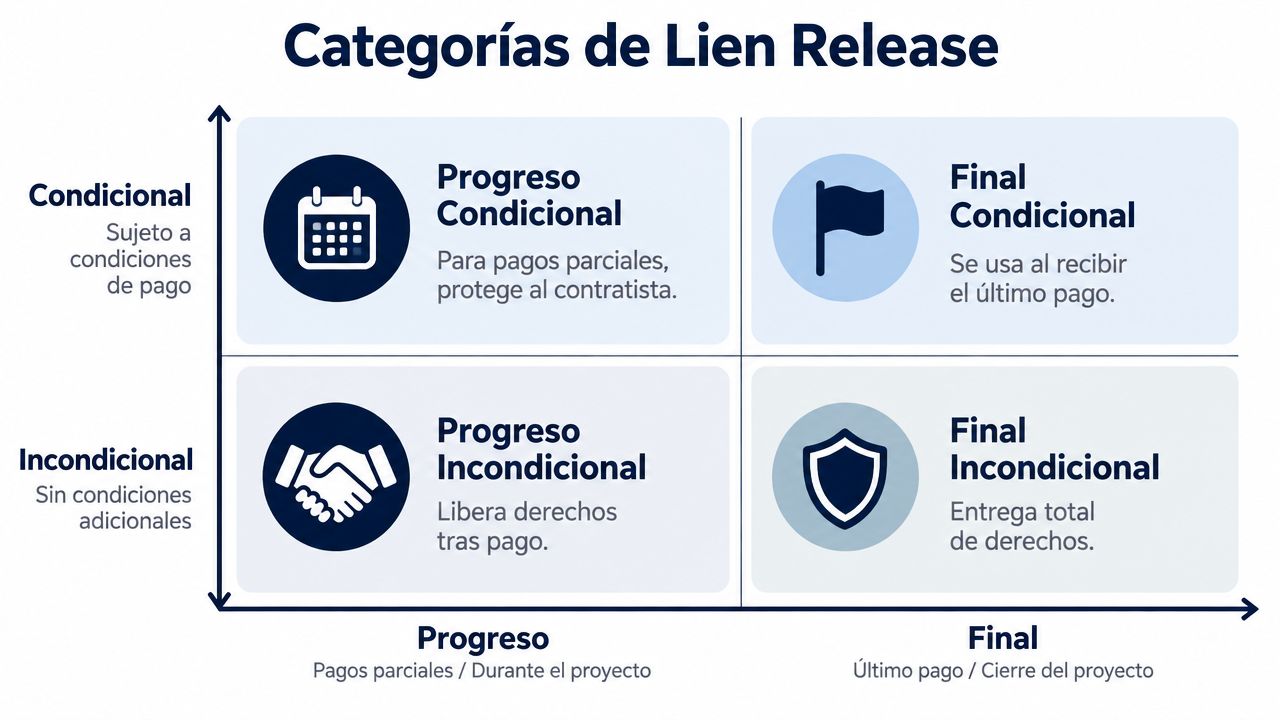

Categorías de lien release y cómo elegir el modelo correcto
La elección puede resolverse con dos preguntas. Primero, ¿el cobro es un avance parcial o el cierre total? Segundo, ¿el pago ya fue recibido y liquidado? La respuesta produce una de las cuatro combinaciones posibles.
| Modelo | Cuándo usarlo | Riesgo si se usa mal |
|---|---|---|
| Conditional Waiver and Release on Progress Payment | Cuando cobras un avance parcial y el pago todavía depende de liquidación | Podrías enviar un documento que no proteja correctamente el periodo o las condiciones acordadas |
| Unconditional Waiver and Release on Progress Payment | Cuando el pago parcial correspondiente ya fue recibido y liquidado | Puede liberar derechos aunque el dinero no esté disponible si se firma antes de tiempo |
| Conditional Waiver and Release on Final Payment | Cuando el cobro final está en proceso, pero el pago todavía no se ha confirmado | Puede dejar confusión sobre qué obligaciones quedan pendientes |
| Unconditional Waiver and Release on Final Payment | Cuando recibes el pago final y aceptas liberar el alcance final aplicable | Puede extinguir derechos antes de resolver Retainage, Change Orders o partidas pendientes |
La regla más segura es sencilla:
Si no hay prueba de pago, no firmes una liberación incondicional.

Cómo decidir sin mezclar categorías
Un Conditional Progress Waiver corresponde a un Draw parcial. El trabajo continúa y el Pay Application reclama únicamente el periodo actual. La condición protege al reclamante mientras espera que el pago se complete.
Un Unconditional Progress Waiver también cubre un avance, pero supone que el pago específico ya se recibió. No significa que el proyecto entero esté pagado ni que todos los derechos futuros desaparezcan. Su alcance sigue atado al periodo y al Through Date indicados.
Los modelos Final deben reservarse para el cierre del trabajo cubierto. Si existe Retainage pendiente, una Change Order sin aprobar o una partida que no se incluyó en el pago final, no conviene tratar el documento como una liberación total sin dejar el alcance claramente definido.
Antes de firmar, compara el título del formulario, el estado real del pago y el tipo de cobro. Si esos tres elementos no coinciden, detén el envío y corrige el waiver.
Instrucciones de llenado campo por campo sin errores
Completar el formulario no significa solo rellenar espacios vacíos. Cada campo debe corresponder con los datos del contrato, el Pay Application y el Schedule of Values. Un nombre abreviado, una fecha ambigua o un monto diferente puede provocar una revisión adicional o una disputa sobre el alcance liberado.

Reclamante
Escribe el nombre legal exacto de la persona o empresa que suministró mano de obra, servicios, equipo o materiales y que recibirá el pago. Debe coincidir con el nombre del subcontract, la invoice y la entidad que tiene los derechos que se pretenden liberar.
No sustituyas el nombre legal por el de un empleado, un DBA que no aparece en el contrato o una empresa relacionada. Si el firmante trabaja para una corporation o LLC, verifica que tenga autoridad para firmar en nombre de esa entidad.
Cliente y propietario
El campo del cliente identifica a quien contrató tu trabajo, normalmente el contractor o general contractor. El propietario identifica al dueño de la propiedad. No asumas que ambos son la misma entidad.
Usa los nombres que aparecen en los documentos del proyecto. Si el contrato proporciona una descripción formal del propietario o del cliente, conserva esa redacción para evitar que el waiver se refiera a una entidad distinta.
Descripción del proyecto
Describe el trabajo y la ubicación de forma suficiente para distinguir el proyecto. Incluye la dirección o la identificación que aparece en el contrato, junto con el alcance de tu participación.
La descripción no debe convertirse en una narración extensa. Su función es conectar el waiver con el proyecto correcto. Una dirección incompleta puede causar problemas si el mismo general contractor administra varios trabajos cercanos.
Monto del pago
El monto debe reflejar el pago específico cubierto por el formulario, no una cifra aproximada ni el valor total del contrato. Compáralo con el Current Period Due del Pay Application y con el importe que el waiver pretende liberar.
Revisa si el monto incluye Retainage, Change Orders aprobados u otros ajustes. Si el Pay Application presenta una cifra y el waiver muestra otra, el paquete pierde coherencia y el receptor puede rechazarlo o pedir aclaraciones.
Through Date
El Through Date es la fecha límite del trabajo o de los suministros cubiertos por el waiver. No es necesariamente la fecha de firma, la fecha de factura ni la fecha en que el cheque llegará.
Debe coincidir con el periodo que aparece en el Pay Application. Una fecha anterior puede dejar trabajo facturado sin cubrir. Una fecha posterior puede liberar trabajo que todavía no se ha incluido en el cobro.
Excepciones y firma
Usa el espacio de excepciones para identificar derechos, partidas o elementos que no forman parte de la liberación. Esto puede incluir una Change Order pendiente, Retainage no pagado o materiales excluidos del periodo.
No borres ni reescribas el lenguaje estatutario para crear una excepción informal. Si el caso es complejo, documenta la diferencia en el paquete y solicita revisión profesional antes de firmar.
La firma debe corresponder al reclamante y llevar la fecha correcta. Para una explicación centrada en un modelo concreto, revisa la guía de Unconditional Waiver and Release on Progress Payment.

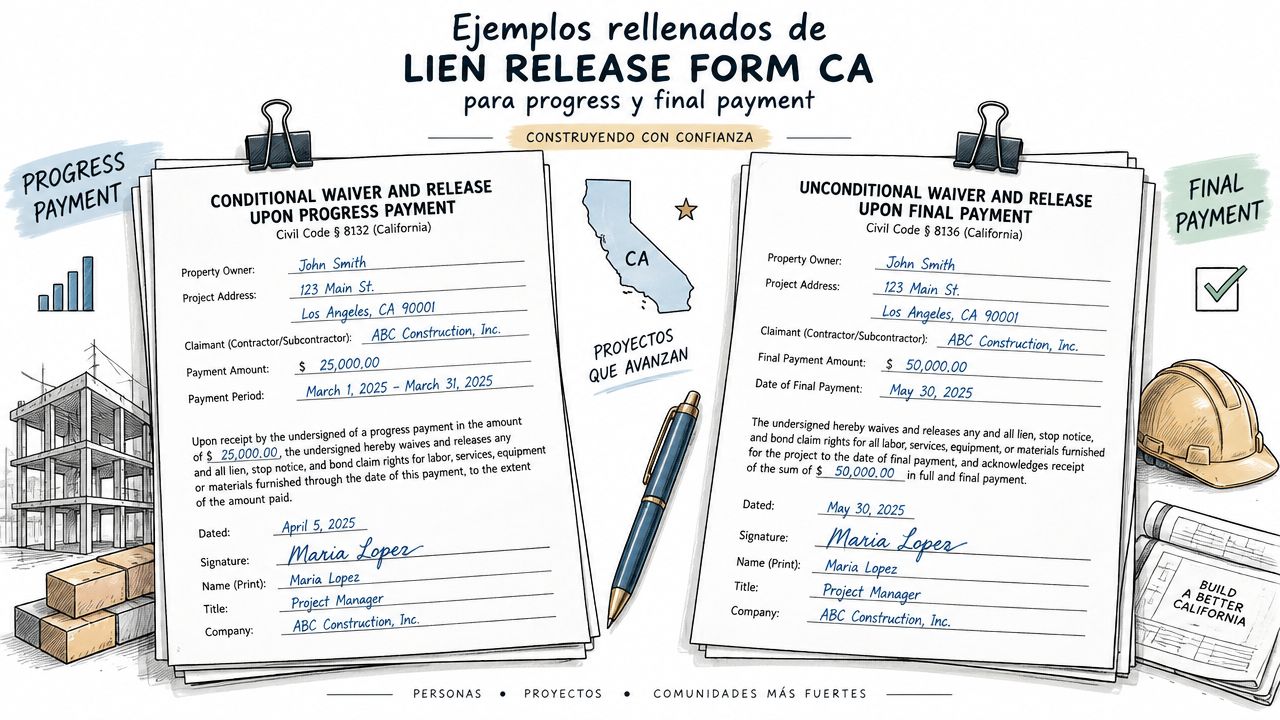

Ejemplos rellenados de lien release form ca para progress y final payment
Los siguientes ejemplos usan nombres y datos ficticios para mostrar la lógica de llenado. No copies los datos de otro proyecto. Copia la relación entre el tipo de formulario, el estado del pago, el monto y la fecha cubierta.

Caso de progress payment condicional
Escenario: Sierra HVAC, LLC envía un Pay Application por trabajo de climatización ejecutado durante el periodo actual. El pago aún no se ha recibido.
- Reclamante: Sierra HVAC, LLC
- Cliente: Westline Builders, Inc.
- Propietario: Oak Ridge Property Owner, LLC
- Proyecto: Oak Ridge Medical Office, Sacramento, California
- Modelo: Conditional Waiver and Release on Progress Payment
- Monto: el mismo importe que el Current Period Due
- Through Date: la fecha final del periodo facturado
- Excepciones: Retainage y Change Orders no incluidos en el cobro
La palabra conditional es esencial. El formulario no debe presentarse como una liberación incondicional si el pago todavía está pendiente.
Caso de progress payment incondicional
Escenario: Sierra HVAC recibe y confirma el pago correspondiente al avance anterior. El waiver cubre solamente el trabajo suministrado hasta el Through Date de ese cobro.
- Modelo: Unconditional Waiver and Release on Progress Payment
- Monto: el pago parcial efectivamente recibido
- Through Date: la fecha cubierta por ese periodo
- Excepciones: cualquier trabajo posterior, Change Order no incluido o Retainage pendiente
Aunque el pago esté liquidado, el formulario no libera automáticamente todo el proyecto. El alcance sigue limitado a la fecha y al cobro descritos.
Caso de final payment condicional
Escenario: Pacific Drywall Co. termina su alcance contractual, presenta el Pay Application final y espera la liberación del pago. Hay una cantidad pendiente de confirmar.
- Modelo: Conditional Waiver and Release on Final Payment
- Monto: el importe del pago final solicitado
- Descripción: alcance de drywall terminado en el proyecto identificado
- Excepciones: cualquier saldo de Retainage o Change Order excluido expresamente
Aquí el estado condicional evita afirmar que el pago final ya ocurrió cuando todavía está en proceso.
Caso de final payment incondicional
Escenario: Pacific Drywall confirma el pago final y no quedan partidas de su alcance fuera del acuerdo de cierre.
- Modelo: Unconditional Waiver and Release on Final Payment
- Monto: el pago final liquidado
- Through Date: la fecha final cubierta
- Excepciones: ninguna, solo si realmente no existe un saldo o derecho excluido
Antes de usar este modelo, verifica que el cierre sea real. Una factura final enviada no equivale por sí sola a un pago final recibido.
Through Date montos y alcance real de la liberación
El campo que más confusión genera suele ser Through Date. En un Unconditional Waiver and Release on Progress Payment del CSLB, la liberación cubre los derechos relacionados con mano de obra, servicios, equipo y materiales suministrados “through the Through Date” del documento, según el formulario oficial de progress payment del CSLB.
Eso significa que un progress waiver no necesariamente cubre todo el proyecto. Cubre el trabajo incluido hasta la fecha indicada y relacionado con ese cobro específico. Si tu Pay Application reclama trabajo hasta una fecha y el waiver utiliza otra, ambos documentos pueden describir alcances distintos.
La alineación que debe revisar el billing manager
Compara estos tres elementos antes de enviar:
- Through Date, la fecha límite del trabajo liberado.
- Current Period Due, el importe que el Pay Application reclama para el periodo.
- Schedule of Values, las partidas y el avance que explican ese importe.
Un Through Date demasiado temprano puede dejar parte del trabajo facturado fuera de la liberación. Un Through Date demasiado tardío puede incluir trabajo que todavía no aparece en el Schedule of Values. Un monto superior al pago solicitado puede hacer que el waiver libere más valor del que corresponde.
Qué hacer ante una discrepancia
No corrijas la diferencia escribiendo una nota improvisada sobre el formulario. Primero identifica si el problema está en el Pay Application, en la fecha del Schedule of Values, en una Change Order o en el waiver seleccionado.
El formulario debe seguir la realidad del cobro. Si el pago cubre un avance parcial, conserva el alcance de ese periodo. Si el proyecto está en cierre, confirma que Retainage, Change Orders y cualquier saldo estén resueltos antes de usar un final waiver.
Flujo de firma entrega y paquete de cobro con Drawra
El flujo comienza cuando el Pay Application está listo, no cuando alguien reenvía un PDF antiguo. Reúne el contrato, el Schedule of Values, la invoice, el AIA G702/G703 y el waiver que corresponda al estado del pago.
Secuencia práctica de entrega
Primero, confirma el formulario. Decide entre conditional o unconditional, y entre progress o final. La selección debe reflejar el pago real, no la preferencia administrativa del receptor.
Después, revisa los campos variables. Verifica reclamante, cliente, propietario, proyecto, monto, Through Date y excepciones contra el paquete completo.
Luego, firma y fecha. La persona autorizada debe firmar por la entidad reclamante. Si el receptor pide notarización, conserva el archivo preparado para ese trámite y sigue los requisitos específicos del proyecto.
Finalmente, entrega y archiva. Envía el waiver junto con la invoice y los formularios de cobro. Guarda una copia del paquete firmado, la fecha de entrega y cualquier confirmación del general contractor.
Una opción es preparar este proceso manualmente con plantillas controladas. Otra es usar Drawra Pay App Builder, que genera el paquete con invoice, AIA G702/G703 y lien waivers conectados al mismo cálculo. Drawra puede crear los cuatro tipos estándar, prellenar datos del contrato y sincronizar fechas y montos con el Schedule of Values.
La ventaja operativa no depende de enviar un waiver aislado. Depende de que todos los documentos utilicen el mismo conjunto de datos, para que el total del Pay Application no contradiga el monto del release.
Referencias cruzadas entre lien waiver AIA G702 G703 y Retainage
El lien waiver debe funcionar como una pieza del paquete, junto al AIA G702, el G703 y la invoice. El G702 resume la solicitud de pago. El G703 detalla las partidas del Schedule of Values. El waiver identifica qué derechos se liberan respecto del cobro descrito.
Relaciones que conviene validar
- Current Payment Due: el monto del waiver debe corresponder al importe del periodo que realmente se está pagando o solicitando, según el tipo de release.
- G703: las partidas ejecutadas y el avance deben respaldar el monto que aparece en la invoice y en el waiver.
- Retainage: si una parte del valor queda retenida, revisa si está incluida, excluida o debe aparecer dentro de las excepciones.
- Change Orders: una Change Order aprobada debe reflejarse en el Schedule of Values y en el cobro. Una Change Order pendiente no debe quedar liberada accidentalmente.
- Through Date: la fecha del waiver debe cubrir el mismo periodo que el Pay Application, sin adelantar trabajo no facturado.
Un ejemplo de revisión cruzada
Supón que el G703 muestra avance en una partida de plumbing, pero el waiver usa un Through Date anterior al periodo de ese avance. El paquete contiene datos que no describen el mismo alcance. El general contractor puede pedir corrección, y el subcontractor puede quedar con una protección documental incompleta.
La revisión final debe hacerse como una conciliación, no como una lectura superficial. Si el G702, el G703, la invoice y el lien waiver no cuentan la misma historia, corrige el origen antes de solicitar la firma.
Guía rápida de consulta y verificación antes de enviar
Usa esta lista antes de enviar cualquier lien release form ca. La revisión es breve, pero debe confirmar tanto el contenido legal como la coherencia contable.
| Elemento a verificar | Correcto | Acción si falla |
|---|---|---|
| Tipo de formulario | Progress o Final coincide con el cobro | Selecciona el modelo estatutario adecuado |
| Estado del pago | Conditional si no está liquidado, Unconditional solo con pago confirmado | Detén la firma y verifica el banco o el comprobante |
| Monto | Coincide con el Pay Application y el Current Period Due | Reconcilia invoice, G702/G703 y Schedule of Values |
| Through Date | Alineada con el periodo facturado | Corrige la fecha antes de enviar |
| Excepciones | Retainage, Change Orders o saldos pendientes están identificados | Añade la información correspondiente o solicita revisión |
| Firma y fecha | Firma una persona autorizada y el documento está fechado | Obtén una nueva firma completa |
| Entrega | Se envió el paquete correcto y se guardó una copia | Reenvía la versión firmada y registra la entrega |
Si te pagaron un avance, revisa que el release sea de progress. Si no te pagaron, evita el unconditional. Si el pago es el cierre, confirma primero que no queden partidas, Retainage o Change Orders fuera del acuerdo.
Cuando el pago no llega después de firmar un documento condicional, conserva el Pay Application, el comprobante de entrega, el waiver firmado y las comunicaciones del proyecto. El formulario condicional no debe tratarse igual que una liberación incondicional, pero una disputa concreta puede requerir asesoría legal.
Drawra - Spanish puede preparar un paquete de cobro con invoice, AIA G702/G703 y el lien waiver correspondiente, usando los datos del contrato y del Schedule of Values. Visita Drawra - Spanish para revisar cómo organizar tus Pay Applications y reducir discrepancias de monto, fecha y tipo de waiver antes de enviarlos.
