Cada mes, el equipo termina el avance previsto, reúne fotos, revisa las órdenes de cambio y envía la factura. Sin embargo, el dinero no llega. El problema suele aparecer en algún punto del paquete: el porcentaje del G703 no coincide con la factura, el Retainage se calculó solo sobre el período actual o el Lien Waiver tiene una fecha distinta. La obra está avanzada, pero el cobro queda detenido.

En construcción, una payment application es el puente entre el trabajo ejecutado y el dinero liberado. No es una factura aislada. Es un sistema en el que el contrato, el Schedule of Values, el AIA G702/G703, los Change Orders y los Lien Waivers deben contar la misma historia, con los mismos importes y fechas.

La presión explica por qué este proceso merece atención. En 2024, los pagos lentos costaron 280 mil millones de dólares a la industria de la construcción en Estados Unidos, mientras que 82% de los contratistas esperó más de 30 días para cobrar, frente a 49% dos años antes, según los datos sobre pagos lentos en construcción de Rabbet. Cuando el capital permanece inmovilizado, nómina, materiales y continuidad de obra quedan expuestos.

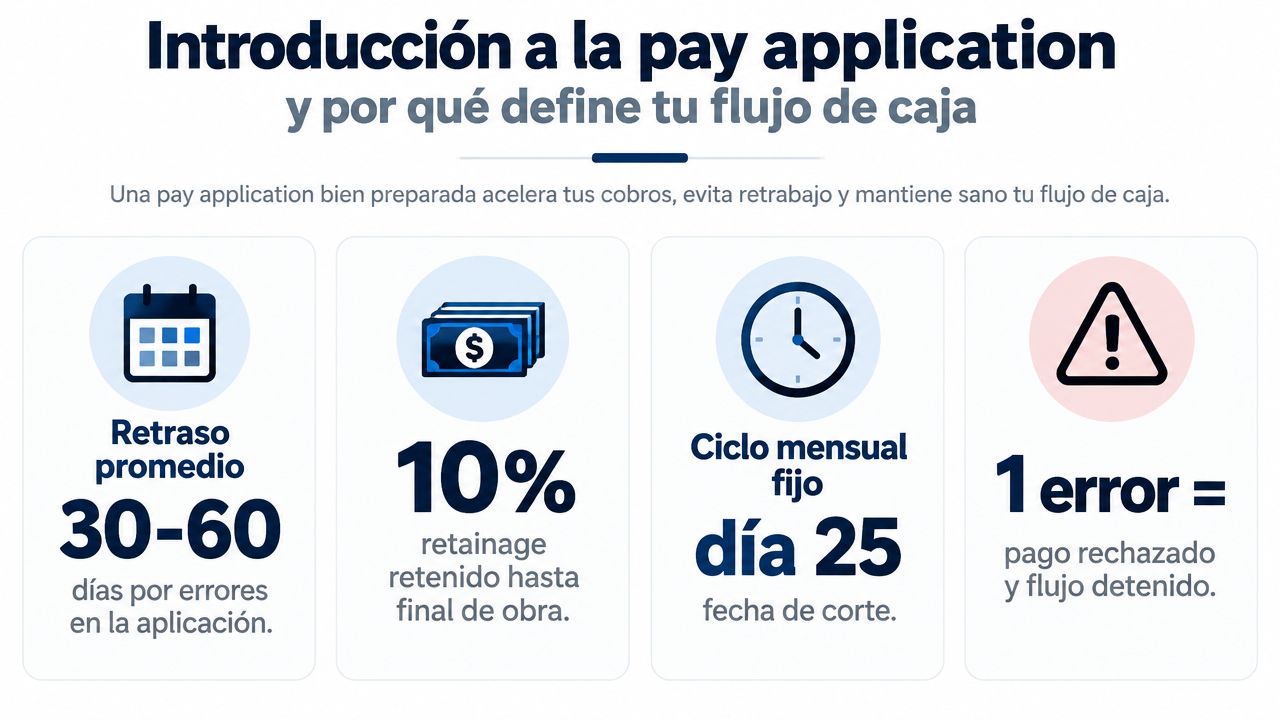

Gráfico explicativo sobre cómo las solicitudes de pago correctas optimizan el flujo de caja en proyectos construcción.

Índice

Introducción a la pay application y por qué define tu flujo de caja

Eres un subcontratista de HVAC. Durante el mes instalaste ductos, recibiste equipos y completaste parte de las pruebas. El trabajo está en la obra, pero el pago depende de una solicitud que explique qué se ejecutó, cuánto vale, qué se cobró antes y qué evidencia respalda cada partida.

La pay application convierte el avance físico en una solicitud financiera que otros pueden revisar. El General Contractor la compara con el Schedule of Values, el arquitecto certifica el avance y el propietario autoriza el desembolso usando la misma base documental.

El costo de esperar puede afectar toda la operación. Según el análisis de Rabbet sobre el costo de los pagos lentos, el ciclo promedio de pago en construcción se sitúa cerca de 90 días, aproximadamente el doble del umbral de 45 días que muchos analistas consideran saludable para la liquidez operativa. Para un equipo pequeño, ese desfase puede dificultar compras, subcontratos y salarios, aunque el margen del proyecto sea correcto.

Regla práctica: una pay application bien preparada no garantiza un pago inmediato. Una aplicación incompleta o con cifras que no cuadran sí puede darle al revisor una razón concreta para devolverla.

Piensa en el paquete como una cadena de piezas conectadas. El avance debe coincidir con las líneas del Schedule of Values, los importes del G702 deben salir del G703 y los lien waivers deben reflejar el período y el monto correspondientes. Si una cifra cambia, las demás piezas relacionadas también deben revisarse antes de enviar el paquete.

Ese control transforma la espera en un proceso visible: sabes qué presentaste, qué documento falta y dónde puede detenerse la aprobación. La factura, los formularios AIA y los waivers funcionan como un sistema sincronizado, no como archivos independientes.

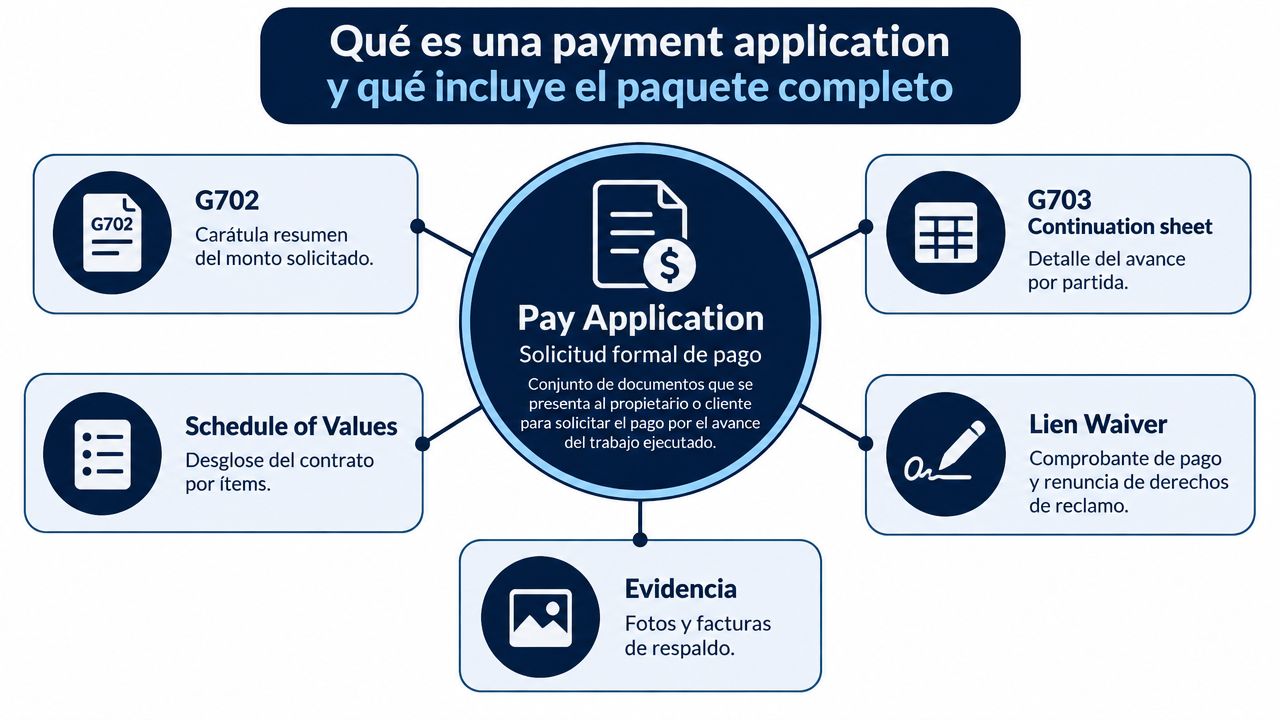

Qué es una payment application y qué incluye el paquete completo

Una analogía sencilla ayuda. Una factura común se parece a pedir el pago de una compra. Una payment application se parece más a presentar un expediente: incluye el importe solicitado, la evidencia del avance, el desglose contractual y las declaraciones necesarias para que las partes puedan aprobar el desembolso.

La primera pieza es la factura o invoice. Indica el monto que solicitas en el período, pero no debería vivir separada del resto. El Schedule of Values divide el contrato en partidas, como movilización, cimentación, electricidad, plomería o acabados, y asigna un valor a cada una. Allí se registra el porcentaje completado y la base para calcular lo ganado.

El sistema AIA organiza esa información en dos formularios relacionados. El G702 funciona como carátula y resumen del pago. El G703, conocido como continuation sheet, muestra el avance línea por línea. Si quieres profundizar en cómo construir y mantener ese desglose, consulta esta guía sobre Schedule of Values para subcontratistas.

El paquete que el revisor espera recibir

Los Lien Waivers documentan la renuncia al derecho de gravamen bajo las condiciones aplicables. También pueden formar parte del paquete las Change Orders aprobadas, evidencia de materiales almacenados, payroll certificado, facturas de subproveedores, fotografías, reportes de avance y documentos de cumplimiento. La lista exacta depende del contrato y del proyecto.

Pieza Función dentro del cobro
Invoice Expone el importe solicitado
Schedule of Values Distribuye el contrato por partidas
AIA G702 Resume contrato, avance, pagos previos y monto actual
AIA G703 Detalla el avance y los materiales por línea
Lien Waiver Documenta la renuncia al gravamen según su tipo y condición
Respaldo Prueba materiales, cambios, nómina o trabajo ejecutado

La idea central es paquete sincronizado. Si la factura solicita un importe, el G702 muestra otro y el waiver libera un tercero, el revisor no tiene un expediente confiable. La payment application funciona cuando todos los documentos se comportan como páginas del mismo libro, no como archivos preparados por personas distintas con cifras independientes.

Diagrama explicativo sobre los componentes necesarios para presentar una solicitud de pago formal en proyectos de construcción.

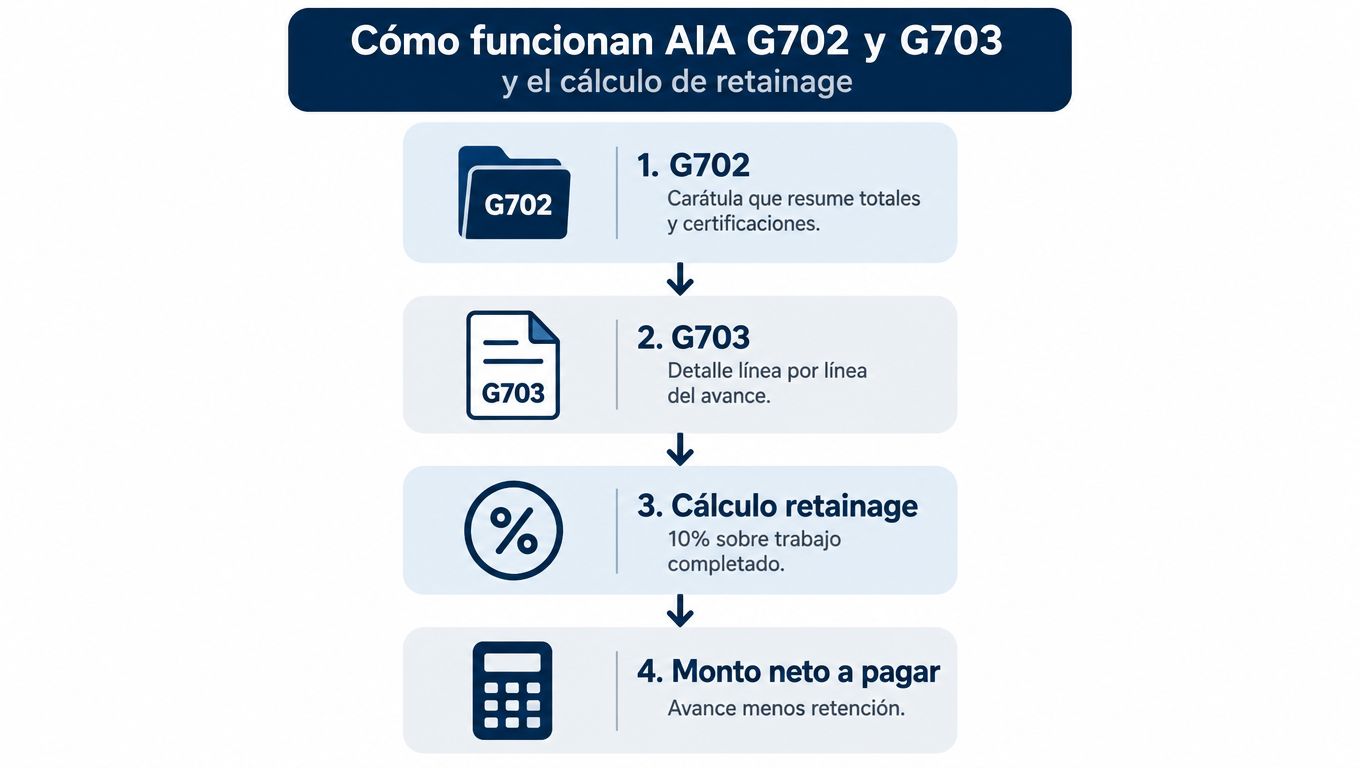

Cómo funcionan AIA G702 y G703 y el cálculo de retainage

El AIA G702 y el G703 no son dos formularios alternativos. Trabajan juntos. El G703 contiene el detalle y el G702 presenta el resultado consolidado, por eso una modificación en una línea del continuation sheet puede cambiar el total que aparece en la carátula.

En el G703, cada partida parte de un valor programado. El equipo registra el trabajo completado en períodos anteriores, el trabajo ejecutado durante el período actual y los materiales almacenados cuando el contrato permite facturarlos. El resultado es el total completado y almacenado hasta la fecha. Después se calcula el porcentaje completado, el saldo restante y el Retainage aplicable.

El G702 agrega los valores principales: suma del contrato, Change Orders, total ganado, Retainage, certificados previos y pago actual debido. El análisis sobre AIA G702 y G703 explica que el retenido se calcula de forma acumulativa por línea en el G703 y después se consolida en el resumen.

Diagrama de flujo explicando cómo funcionan los formularios AIA G702 y G703 junto con el cálculo de retención.

La lógica acumulativa del retainage

La palabra acumulativo es la que más confusión genera. Si una partida tiene trabajo completado en meses anteriores y suma avance nuevo este mes, el Retainage se calcula sobre el total completado acumulado, no solo sobre el incremento del período. El retenido de cada línea debe pasar al total del G702.

Por ejemplo, si una línea aumenta su porcentaje de avance, cambia el valor ganado de esa partida. Ese ajuste modifica el retenido del G703 y, posteriormente, el importe neto de la carátula. No basta con corregir una celda. Hay que revisar el recorrido completo.

Validación Pregunta
Contrato ¿El valor contractual coincide con la versión vigente?
Change Orders ¿Solo aparecen los cambios aprobados?
G703 ¿Cada línea refleja avance y materiales respaldados?
Retainage ¿Se aplicó sobre el total completado acumulado?
G702 ¿El total coincide con la suma del G703?
Pago actual ¿Se restaron correctamente los certificados previos?

Una sola fuente de cálculo evita que la factura, el G702 y el G703 se actualicen por separado. Para entender la relación completa entre ambos formularios, puedes revisar esta explicación de AIA G702 y G703.

Lien waivers condicionales e incondicionales y cuándo usar cada uno

Los Lien Waivers no son simples recibos. El tipo que firmas puede determinar cuándo renuncias a ciertos derechos de gravamen y qué monto queda cubierto. Por eso deben revisarse junto con la pay application, no al final como un anexo automático.

La diferencia principal es la condición de pago. Un waiver condicional adquiere efecto cuando el pago se recibe o se compensa. Un waiver incondicional produce su efecto al firmarse, sin esperar a que los fondos lleguen. La guía de CFMA sobre tipos, tiempos y buenas prácticas de Lien Waivers describe esta secuencia: el waiver condicional suele acompañar la solicitud, mientras que el incondicional se firma después de acreditar el pago.

La matriz de decisión

Tipo Momento habitual Efecto práctico
Conditional Progress Con la pay application del período Se activa cuando se recibe el pago correspondiente
Unconditional Progress Después de recibir el pago del período Es efectivo al firmarse para el importe cubierto
Conditional Final Antes del último pago, sujeto a su recepción Cubre el cierre cuando el pago final se acredita
Unconditional Final Después del pago final Cierra los derechos de gravamen que el documento incluya

La fecha y el monto deben cuadrar con el G702/G703. Si el resumen solicita el avance de un período y el waiver identifica otro, el General Contractor puede devolver el paquete aunque la suma matemática sea correcta. Lo mismo ocurre si el waiver libera una cantidad distinta a la que realmente se paga.

El riesgo de firmar demasiado pronto

Un subcontratista que firma un Unconditional Progress antes de ver los fondos asume un riesgo que no tendría con un Conditional Progress. Además, ciertos releases pueden incluir renuncias de reclamaciones relacionadas con retrasos o ineficiencias hasta la fecha de liberación. El documento de cobro, por tanto, puede afectar derechos sustantivos y no solo acelerar o frenar una transferencia.

Antes de firmar, revisa el texto exigido por el contrato, el estado real del pago, el período cubierto, el importe y cualquier reserva de derechos permitida. Esta guía sobre Mechanics' Lien Waivers puede ayudarte a ordenar la revisión, pero las consecuencias legales dependen del contrato y de la jurisdicción aplicable.

Ciclo de facturación y requisitos contractuales que debes cumplir

El ciclo comienza antes de abrir el G702. Primero identifica la fecha de corte del proyecto, el formato requerido, el destinatario, el método de envío y los anexos obligatorios. Un equipo que prepara los documentos después del cierre pierde tiempo que ya no puede recuperar dentro de ese ciclo.

Después del corte, actualiza el Schedule of Values con el porcentaje completado por línea. Separa el trabajo ejecutado de los materiales almacenados y reúne la evidencia que permita verificar ambos. Si hubo cambios, usa solo Change Orders aprobadas o claramente autorizadas conforme al procedimiento del contrato.

Una secuencia mensual controlable

  1. Cierra el avance: confirma qué trabajo estaba realmente instalado o almacenado al final del período.
  2. Actualiza el SOV: registra el avance acumulado y el valor correspondiente por partida.
  3. Prepara los formularios: genera el G703 y deja que sus totales alimenten el G702.
  4. Reúne respaldos: agrega fotos, facturas de materiales, payroll certificado, cambios aprobados y waivers requeridos.
  5. Haz una revisión interna: compara fechas, importes, firmas y nombres del proyecto.
  6. Envía al revisor correcto: conserva la prueba de entrega y registra cualquier comentario.
  7. Responde sin romper la trazabilidad: si corriges una cifra, actualiza todo el paquete relacionado.

En proyectos AIA, los ciclos de pago suelen manejar términos neto 30, aunque el contrato y las normas aplicables pueden cambiar el calendario, como señala la guía sobre el proceso de construction payment applications. También se ha reportado que los subcontratistas pueden esperar en promedio 56 días después de presentar una pay application, mientras algunos proyectos observados registraron un plazo medio de 107 días para recibir el pago, según las estadísticas de pagos de construcción de DocJoiSt.

La lista mínima viable no es universal. Para cada proyecto, crea una matriz que indique qué documento se necesita para cada estado, desde la presentación hasta el pago final. Así sabrás cuándo solicitar un Conditional Progress Waiver y cuándo esperar para emitir el Unconditional Progress Waiver.

Errores comunes que causan rechazos y retrasos y cómo evitarlos

Muchos equipos creen que el principal problema es olvidar una firma. En realidad, los rechazos suelen aparecer cuando varias piezas parecen correctas por separado, pero no cuadran entre sí. Una invoice puede tener el monto esperado y aun así fallar porque el G702 no coincide con el G703 o porque el waiver cubre otra fecha.

El primer error es facturar avance que el sitio no respalda. El segundo es aplicar el Retainage solo al trabajo del período actual, en lugar de hacerlo sobre el total completado acumulado cuando así lo exige la estructura contractual. El tercer error es incluir Change Orders pendientes de aprobación como si ya fueran parte del valor contractual autorizado.

Auditoría rápida antes de enviar

Punto de control Qué debes comparar
Identidad del proyecto Nombre, número de contrato y partes
Período Fecha de corte en factura, formularios y waivers
Avance Porcentaje del SOV frente al progreso comprobable
Matemática G703, G702 e invoice
Retainage Cálculo por línea y total acumulado
Cambios Solo Change Orders aprobadas
Waivers Tipo, monto, fecha, firma y notarización cuando aplique
Anexos Materiales almacenados, nómina y facturas de respaldo

Un error de waiver puede bloquear todo el paquete. La forma incorrecta, el monto equivocado, la ausencia de notarización o la firma de un tipo incondicional antes de recibir fondos son problemas distintos, pero todos requieren revisión antes del envío. La lista de verificación del proceso de pay application incluye G702 firmado, G703, Conditional Waiver del período actual, Unconditional Waiver del período anterior y Change Orders aprobadas como elementos básicos.

Control de cuatro ojos: quien actualiza el porcentaje de avance no debería ser la única persona que aprueba el paquete final.

También conviene conservar una versión de cada envío. Si el revisor devuelve una aplicación, compara la versión original con la corregida y documenta qué cambió. Esa disciplina evita que una corrección matemática genere accidentalmente un monto distinto en la factura o en el waiver.

Conclusión y cómo simplificar tu próxima pay application con Drawra

Una pay application funciona como un sistema sincronizado. El contrato fija las reglas, el Schedule of Values organiza el avance, el G703 desglosa los importes, el G702 resume la solicitud y los Lien Waivers respaldan la condición legal del cobro. Si una cifra o una fecha cambia en un documento, el resto del paquete debe reflejarlo.

El tiempo también afecta el flujo de caja. Un ciclo más largo puede aumentar el costo financiero y dar espacio a objeciones. Antes de preparar la solicitud, define para cada proyecto los formularios, fechas de corte, tipos de waiver y documentos de respaldo exigidos.

Un equipo puede elegir entre tres niveles de control:

  • Proceso manual controlado: una plantilla, un checklist y revisión cruzada antes del envío.
  • Automatización parcial: un Schedule of Values centralizado que alimente los formularios desde la misma fuente.
  • Flujo integrado: una plataforma que lea el contrato, identifique requisitos y prepare el paquete.

Drawra - Spanish permite trabajar con este tercer enfoque. Puede escanear contratos y subcontratos ejecutados en PDF para extraer suma, Retainage, ciclo, formularios y tipos de waiver. Después, el equipo ingresa el porcentaje completado por línea, calcula el período, la retención y el pago, genera AIA G702/G703 y reúne los cuatro Lien Waivers en un solo PDF. También ofrece recordatorios, administración de destinatarios y envío directo, además de descarga para notarización.

El precio depende de la frecuencia de facturación: la primera app gratis, $25 por app o $100 al mes con uso ilimitado. La ventaja práctica está en mantener una sola fuente de cálculo. Así, la factura, el G702, el G703 y los waivers conservan el mismo monto, período y proyecto.

Con una herramienta o un proceso bien controlado, la pay application deja de ser una transcripción repetida. Se convierte en una cadena documental donde cada pieza confirma a la siguiente, lo que reduce rechazos por desalineación y facilita revisar el próximo cobro.
