La Pay Application está aprobada, el equipo ya terminó su trabajo y el pago sigue sin llegar. Revisas el correo del general contractor, encuentras otra promesa de pago y te preguntas si debes enviar un notice of intent to lien. Antes de descargar una plantilla, necesitas resolver algo más concreto: qué aviso corresponde, cuándo vence, quién debe recibirlo y qué saldo puedes respaldar con documentos.
Para un equipo de billing, esa decisión empieza en el expediente del proyecto. El contrato, las fechas de suministro, los pagos recibidos y la evidencia de entrega importan tanto como la redacción de la carta.
Índice
- Qué es un notice of intent to lien
- Determinar la ley y el plazo aplicable
- Preparar y enviar el NOI con un flujo verificable
- Calcular el importe sin reclamar de más
- Crear una plantilla descargable y lista de verificación
- Errores comunes y cómo corregirlos
- Controlar el ciclo de cobros con Drawra
Qué es un notice of intent to lien
Piensa en un subcontratista de HVAC con una factura vencida. El coordinador de cobros tiene la aprobación del trabajo y un estado de cuenta, pero no sabe si debe notificar al propietario, al general contractor o a ambos. Enviar una carta de inmediato parece razonable; enviarla sin revisar el expediente puede dejar sin resolver el requisito que realmente importa.

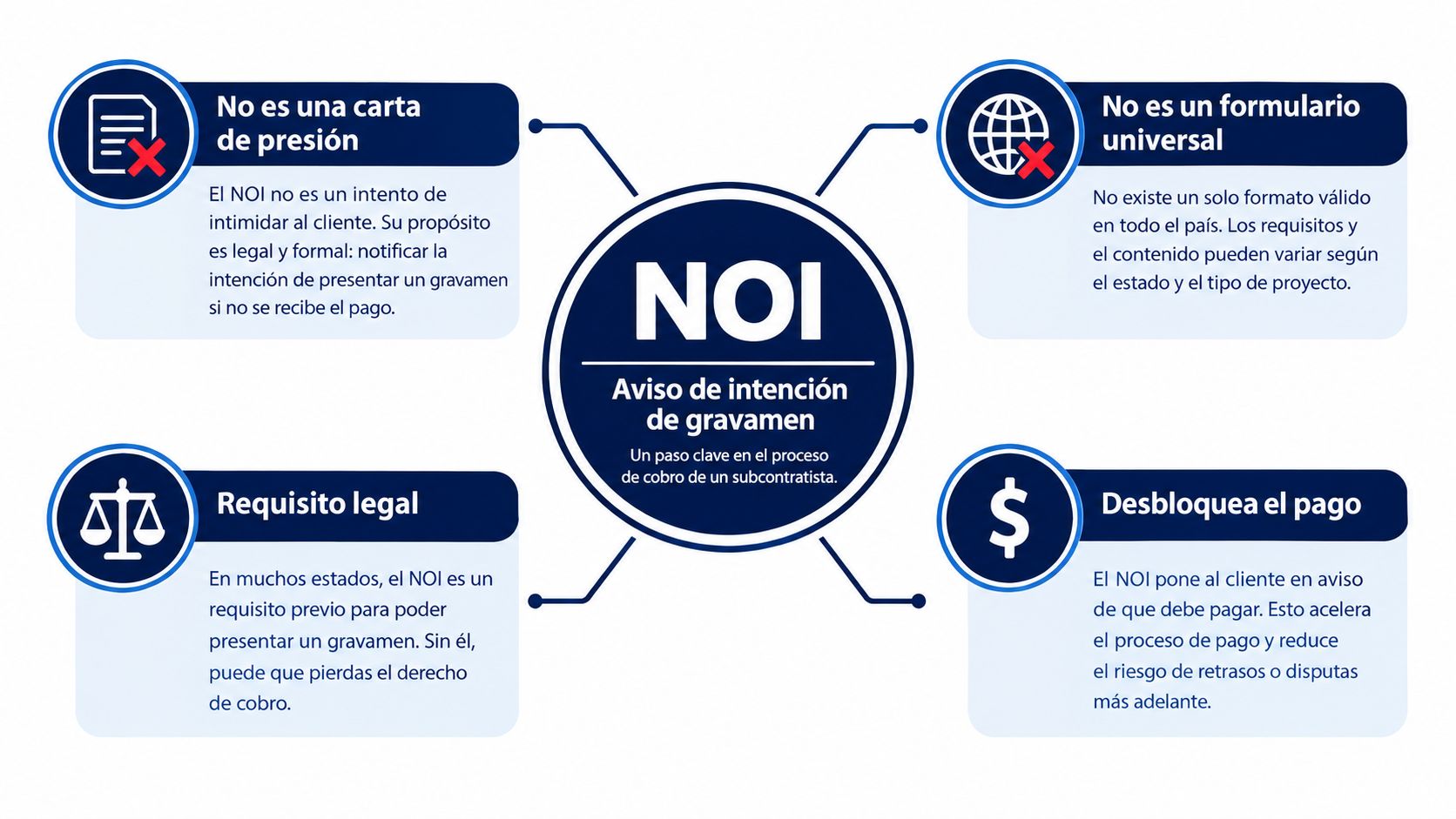

El notice of intent to lien, o NOI, comunica la intención de presentar un gravamen por un saldo impago. Su función dentro del cobro depende de la jurisdicción, del proyecto y de la posición contractual del reclamante. No existe un formulario uniforme que sirva para todas las obras de Estados Unidos, como explica la guía sobre requisitos estatales del aviso de intención de gravamen.
Documentos con funciones distintas
Conviene separar los documentos desde que se abre el proyecto, no cuando aparece el impago:
- Aviso preliminar: notifica la participación del reclamante y puede ser necesario para preservar sus derechos desde una etapa temprana.
- NOI: sirve como advertencia previa al gravamen cuando corresponde y como escalamiento documentado del cobro.
- Reclamación formal de gravamen: exige su propio procedimiento de presentación. Enviar el aviso no equivale a completar ese trámite.

En el ejemplo del HVAC, la primera decisión no es qué tono usar. Es identificar qué documento corresponde al proyecto y verificar si se cumplieron los avisos anteriores. Después se determina el destinatario, el importe y la fecha de actuación.
Criterio de billing: una aprobación de pago respalda el cobro, pero no demuestra por sí sola que se haya cumplido la cadena de avisos.
Una carta agresiva con datos incompletos no mejora el expediente. Un aviso preciso permite al destinatario identificar el trabajo, revisar el saldo y responder sobre una reclamación concreta. Esa es la diferencia práctica entre mandar presión y gestionar un escalamiento que el equipo pueda demostrar.
Determinar la ley y el plazo aplicable
La dirección de la obra es el punto de partida, no la dirección de tu oficina. Después hay que identificar si el proyecto es residencial o comercial y si actúas como contratista principal, subcontratista o proveedor. Esos datos determinan qué regla debes revisar antes de programar el envío.
Las ventanas no son intercambiables: Colorado exige generalmente un aviso 10 días antes de presentar el gravamen; Nevada contempla 15 días para ciertos proyectos residenciales; Pensilvania exige 30 días para determinados reclamantes; y Maryland utiliza un plazo de 120 días desde el suministro, según la comparación de mecanismos estatales del notice of intent to lien. La diferencia operativa es importante: un periodo previo al registro no se calcula igual que un plazo contado desde el trabajo.
Elementos para decidir si el NOI aplica
| Control | Qué debes confirmar | Riesgo si lo omites |
|---|---|---|
| Jurisdicción | Estado y ubicación del inmueble | Aplicar la regla de otra obra |
| Relación contractual | Con quién contrataste y tu posición en la cadena | Elegir un aviso que no corresponde |
| Tipo de proyecto | Residencial, comercial y naturaleza del proyecto | Usar una excepción incorrecta |
| Avisos previos | Documento exigido y evidencia de cumplimiento | Detectar tarde una omisión |
| Fechas de suministro | Primer trabajo, último trabajo y entregas | Calcular desde una fecha administrativa |
| Cierre y retención | Retainage pendiente y avisos de terminación | Ignorar un evento relevante para el plazo |
California ilustra otro mecanismo: utiliza un aviso preliminar dentro de los 20 días posteriores al primer suministro y no exige un NOI separado antes del registro, según la explicación de derechos de gravamen y avisos previos de von Briesen. Por eso, una columna llamada simplemente “aviso enviado” resulta insuficiente.
Fechas que deben mantenerse separadas
Registra la fecha del trabajo independientemente de la emisión de la factura, su vencimiento comercial y la aprobación de la Pay Application. En proyectos con avisos periódicos, como ocurre en Texas, mantén el control por mes de suministro, en lugar de esperar al cierre del contrato.
Si tu expediente incluye un notice of furnishing, identifícalo por su función y jurisdicción. No lo marques automáticamente como equivalente a cualquier otro aviso.
Como criterio operativo, trata los plazos como días naturales salvo que la norma establezca otra cosa y documenta el evento que inicia cada cómputo. El calendario debe mostrar tanto el vencimiento como su fundamento: “último suministro”, “mes de trabajo” o “registro”, según corresponda.

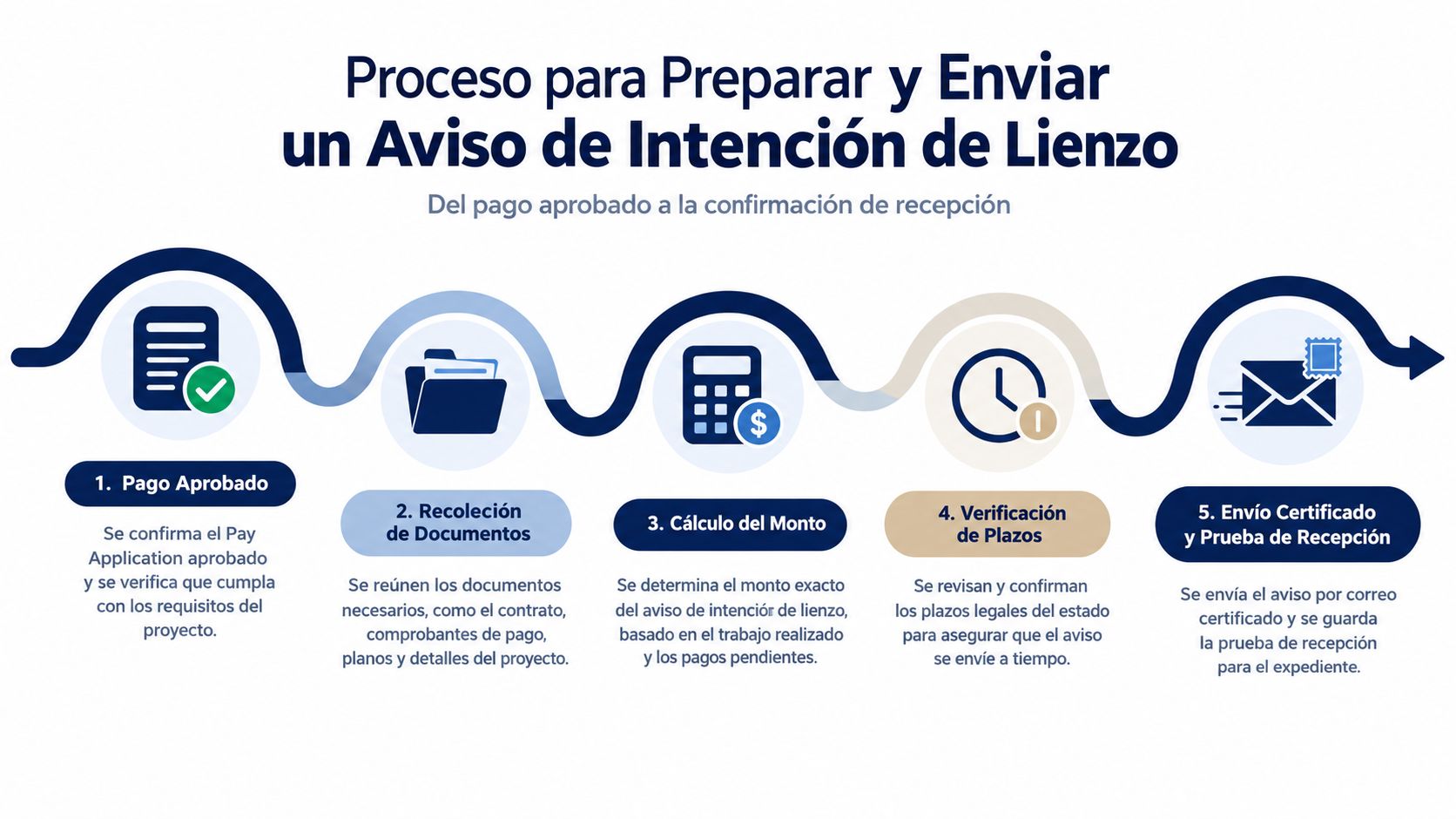

Preparar y enviar el NOI con un flujo verificable
Una Pay Application aprobada pero impagada debe convertirse en un expediente de cobro, no en una cadena interminable de correos. Empieza reuniendo la versión aprobada, el contrato ejecutado, las facturas relacionadas y el historial de pagos. Conserva también los documentos que permiten comprobar cuándo se ejecutó o suministró el trabajo reclamado.
Antes de preparar el aviso, envía una reclamación comercial clara con el estado de cuenta actualizado, siempre que hacerlo no comprometa el calendario aplicable. Pide que el destinatario identifique cualquier diferencia concreta: pago no aplicado, crédito pendiente o partida cuestionada. Así podrás resolver un problema contable sin confundir esa gestión con el cumplimiento del aviso.
Del expediente al documento
El responsable de billing prepara la conciliación; quien administra los avisos valida jurisdicción, destinatarios y entrega. Si una misma persona realiza ambas tareas, conviene mantener controles separados para que la revisión del saldo no sustituya la revisión del procedimiento.
- Identificación del proyecto: confirma el inmueble y utiliza nombres legales, no solo nombres comerciales conocidos por el equipo.
- Destinatarios: verifica propietario, agente, contratista principal y prestamista cuando corresponda.
- Contenido: describe el trabajo, su periodo, la mejora y el importe respaldado por la conciliación.
- Autorización del envío: deja constancia de quién revisó la versión final y qué requisitos comprobó.

La entrega también forma parte del trabajo
Selecciona el método estatutario y conserva la copia exacta que se entregó. El correo certificado puede aportar trazabilidad cuando sea admisible, pero no debe elegirse únicamente porque el equipo lo usa habitualmente.
Las reglas pueden cambiar incluso el orden de las actuaciones. En Washington, D.C., el aviso debe registrarse dentro de los 90 días posteriores a la finalización o terminación del trabajo y enviarse al propietario por correo certificado dentro de los cinco días hábiles siguientes al registro, según la comparación de plazos de registro y entrega de gravámenes. Ese procedimiento exige guardar evidencia del registro además del envío.
Archiva el comprobante de admisión, seguimiento, recepción y registro cuando proceda. Si la entrega presenta una incidencia, asígnala a una persona para revisión; no cierres la tarea simplemente porque salió el sobre.
El estado “enviado” describe una acción del equipo. No demuestra, por sí solo, que se haya completado el servicio exigido.
Después del envío, registra cualquier pago o acuerdo escrito y mantén activa la fecha de decisión sobre el gravamen. Esperar una respuesta comercial no debe sustituir el control del plazo final.

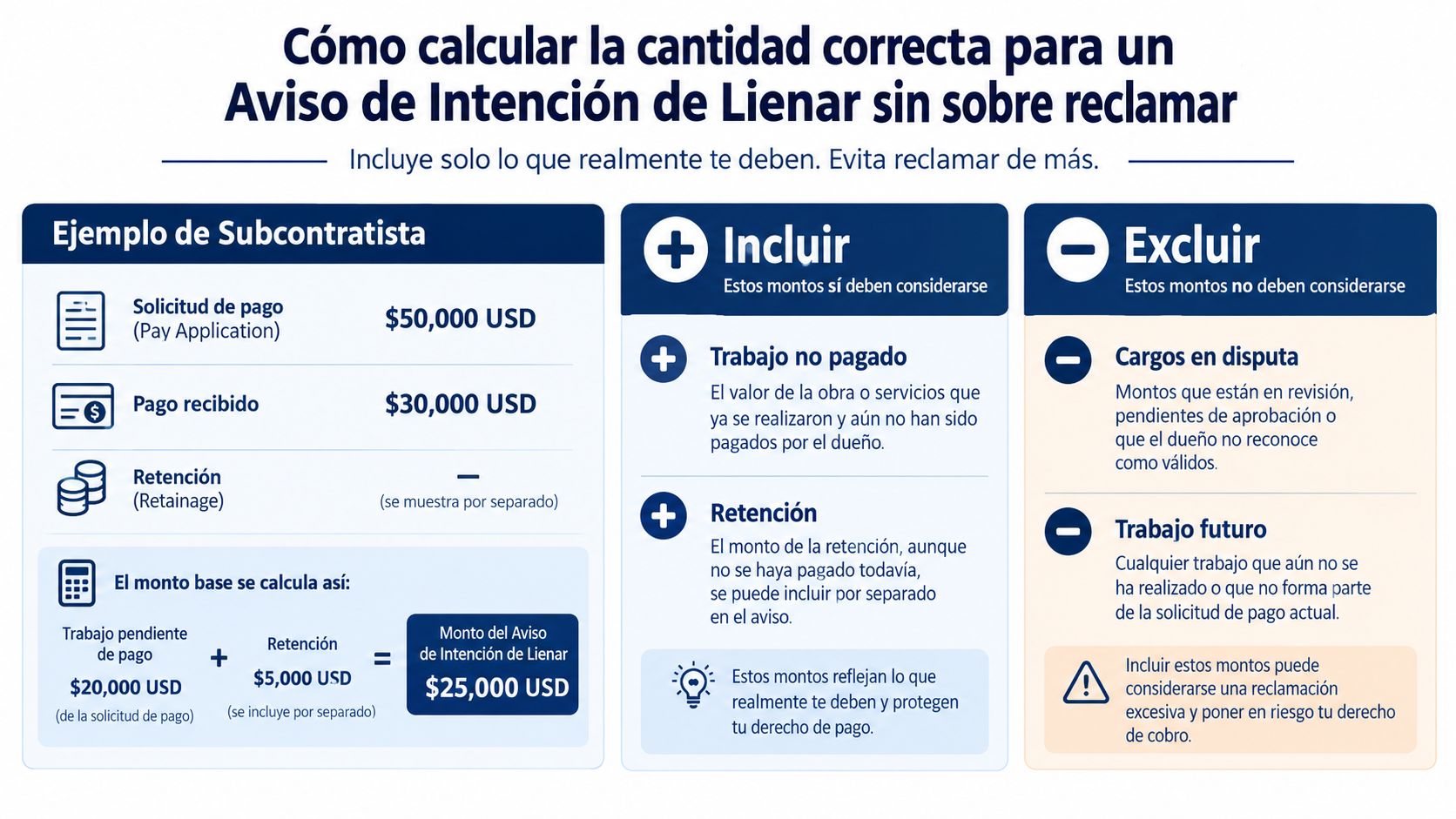

Calcular el importe sin reclamar de más
Una factura impagada sencilla permite una conciliación directa: trabajo facturado, menos pagos y créditos aplicables. Una cuenta con Retainage, Change Orders y partidas disputadas requiere separar conceptos antes de trasladar un total al aviso. El saldo del contrato no es automáticamente el importe reclamable.
Considera un ejemplo operativo sin cifras: un subcontratista de plomería tiene una Pay Application parcialmente pagada, retención pendiente y un Change Order aprobado. El general contractor cuestiona una partida de reparación. El equipo debe mostrar esas situaciones por separado, no agruparlas bajo una única línea de “saldo vencido”.
Comparar el saldo contable con la reclamación
| Concepto | Tratamiento en la conciliación |
|---|---|
| Trabajo ejecutado y no pagado | Identificar factura, periodo y soporte |
| Pago recibido | Aplicarlo a la partida correspondiente |
| Retainage | Mostrarlo separado y revisar su exigibilidad |
| Change Order aprobado | Vincular aprobación, ejecución y facturación |
| Crédito | Descontarlo donde corresponda |
| Partida disputada | Identificar el motivo y revisar su inclusión |
| Trabajo futuro | No tratarlo como trabajo ya suministrado |
La retención puede vencer en una fecha distinta de la factura corriente, mientras que el plazo del gravamen puede depender del último trabajo o de eventos de terminación. Esa diferencia exige revisar ambos calendarios, como expone la guía sobre Retainage para subcontratistas.

Evitar duplicidades y omisiones
Comprueba si el Change Order ya está incluido en el Schedule of Values. Si lo sumas otra vez como anexo, duplicas el saldo; si todavía no se incorporó, necesitas poder rastrearlo hasta su aprobación y ejecución.
Haz el mismo cruce con cada Lien Waiver emitido. Una diferencia entre el importe del aviso y la documentación de renuncia merece revisión antes de enviar, no una explicación improvisada después.
La preparación de una Pay Application de construcción debe dejar un rastro que permita reconstruir el importe. Para el NOI, conserva una conciliación que identifique contrato, periodo, principal pendiente, retención, créditos y partidas controvertidas. La cantidad final debe poder explicarse línea por línea.
Crear una plantilla descargable y lista de verificación
Una plantilla útil debe permitir completar información repetible sin dar por resuelto el contenido legal. Puedes copiar el esquema siguiente a tu editor, adaptarlo a la jurisdicción y guardarlo como archivo reutilizable o PDF. Mantén el documento identificado como borrador hasta terminar la revisión.
No conviertas todos los campos en requisitos universales. Por ejemplo, Florida exige generalmente a reclamantes sin relación contractual directa con el propietario un Notice to Owner antes de comenzar o dentro de los 45 días posteriores al primer suministro; después, el Claim of Lien debe registrarse a más tardar 90 días después del suministro final, según la guía de avisos preliminares y requisitos de Florida. Son actuaciones distintas y necesitan registros separados.
Campos del documento de trabajo
- Reclamante: nombre legal, dirección y contacto responsable.
- Relación contractual: persona con quien se contrató y referencia del contrato.
- Destinatarios aplicables: propietario, agente, general contractor o prestamista, según la revisión del proyecto.
- Inmueble y mejora: ubicación e identificación suficientemente específica.
- Trabajo suministrado: descripción breve, periodo y fechas del primer y último suministro.
- Importe: saldo conciliado y referencia de facturas, retención y ajustes.
- Declaración y formalidades: intención de presentar el gravamen, texto exigido y firma cuando corresponda.
- Control de servicio: método, dirección, fecha y evidencia que debe conservarse.

Ejemplo de redacción adaptable
Borrador operativo: [Nombre legal del reclamante] suministró [descripción del trabajo o materiales] para [identificación del proyecto], conforme al contrato con [parte contratante]. El saldo pendiente conciliado corresponde a [facturas y periodo]. Si el impago continúa, el reclamante tiene intención de presentar una reclamación de gravamen conforme al procedimiento aplicable.
Ese texto no sustituye las declaraciones o formalidades que pueda exigir la norma. Tampoco conviene añadir automáticamente intereses, gastos o amenazas de acciones que el expediente no respalde.
Antes de exportar la versión final, utiliza esta lista de liberación:
- Fechas verificadas: el calendario coincide con los registros de suministro.
- Saldo revisado: pagos, créditos y Retainage están identificados.
- Identidad confirmada: nombres y direcciones corresponden a las partes correctas.
- Documento completo: firmas, anexos y texto aplicable están revisados.
- Servicio preparado: existe un método admisible y una carpeta para su evidencia.
Guarda la versión editable por separado del PDF enviado. Así puedes actualizar la plantilla sin alterar el documento que forma parte del expediente.
Errores comunes y cómo corregirlos
Un aviso bien presentado puede contener un error de fondo. El logotipo, la firma y un tono formal no corrigen una fecha mal calculada ni acreditan que el destinatario sea el propietario. La revisión debe buscar fallos concretos, no limitarse a comprobar que todos los espacios estén completos.
Detectar el síntoma antes del envío
| Error | Síntoma visible | Acción correctiva |
|---|---|---|
| Usar un NOI universal | Todos los proyectos llevan el mismo texto | Validar el documento contra la matriz del proyecto |
| Calcular desde la factura | No hay soporte del último suministro | Recuperar partes de trabajo y comprobantes de entrega |
| Ignorar el aviso preliminar | El expediente solo contiene gestiones de cobro | Revisar de inmediato qué se entregó y cuándo |
| Avisar solo al general contractor | Se usa únicamente el contacto de cuentas por pagar | Confirmar todos los destinatarios exigibles |
| Reclamar importes incorrectos | El saldo no refleja pagos recientes | Reconciliar nuevamente antes de liberar el aviso |
| No conservar evidencia | Solo existe una copia de la carta | Revisar el servicio y reunir los comprobantes disponibles |
Una guía jurídica sobre Alabama destaca, para reclamantes no contractuales, la importancia de dirigir el aviso al propietario y a los prestamistas de construcción, identificar importe, servicios y fuente de pago, y conservar trazabilidad mediante correo certificado recomendado. Es un ejemplo de por qué la revisión no termina en la carta, según la guía especializada sobre avisos de intención y gravámenes de construcción.
Distinguir una corrección administrativa de un riesgo de derechos
Un error tipográfico interno puede solucionarse antes de emitir el documento. Una omisión de servicio o un vencimiento exige otra evaluación: hay que determinar qué posibilidad de corrección queda, no asumir que reenviar la carta resuelve el problema.
Control de salida: cualquier discrepancia sin resolver sobre destinatario, fecha o importe debe detener la liberación y tener una persona responsable.
Si el error se descubre después del envío, conserva el original, documenta el hallazgo y revisa la actuación siguiente. No reemplaces silenciosamente el archivo ni retrodates documentos para que el expediente parezca completo.
Cuando el cobro deba avanzar hacia la presentación de un gravamen sobre la propiedad, entrega un historial comprensible: documentos emitidos, evidencia de servicio, pagos posteriores y decisiones pendientes. Ese expediente permite revisar la situación real sin reconstruirla a partir de mensajes dispersos.
Controlar el ciclo de cobros con Drawra
El control mensual funciona mejor cuando el equipo puede rastrear cada importe desde el contrato hasta el paquete enviado. El Schedule of Values, el avance ejecutado, el Retainage y los waivers deben describir la misma situación económica. Después, el responsable del cobro incorpora esa información al expediente del NOI.
Puedes mantener ese control con una hoja compartida y una carpeta bien organizada, o utilizar un sistema de Pay Applications. La decisión práctica depende de quién actualiza los datos, quién revisa los documentos y cuánto trabajo manual exige mantenerlos alineados.
Automatizar los documentos de billing
Drawra permite escanear contratos ejecutados en PDF para extraer requisitos de facturación y configurar el proyecto. El equipo actualiza el percent-complete por partida del Schedule of Values; el sistema calcula el periodo corriente, la retención y el importe de pago.
A partir de esos datos genera invoice, AIA G702/G703 y Lien Waivers condicionales o incondicionales, de progreso o finales. También permite reunir los documentos en un paquete PDF, administrar destinatarios, enviar el paquete o descargarlo cuando se necesite notarización. Los recordatorios de billing tienen una frecuencia configurable.
Eso ayuda a mantener una base documental coherente para preparar el aviso. No debe confundirse con una determinación automática del plazo legal ni con prueba de servicio estatutario: esos controles requieren su propia validación.
Una revisión mensual con responsables claros
- Avance y cambios: confirmar que el Schedule of Values refleja el trabajo y los Change Orders incorporados.
- Cobro y retención: aplicar pagos y créditos, e identificar el Retainage pendiente.
- Paquete y destinatarios: revisar el waiver correspondiente, guardar la versión enviada y comprobar su distribución.
- Excepciones de cobro: asignar responsable a cada saldo vencido y registrar la próxima actuación.
- Avisos y evidencia: mantener el calendario validado y vincular los comprobantes al proyecto correcto.
Para facturación ocasional, la opción de uso por aplicación evita comprometerse con una suscripción; para un flujo continuo, puede evaluarse el plan mensual. Conviene elegir según el volumen real de trabajo y la forma en que el equipo revisa sus paquetes, no únicamente por la cantidad de archivos que genera.
La automatización aporta más cuando elimina transcripciones y conserva consistencia. La decisión de enviar un notice of intent to lien debe seguir apoyándose en un expediente revisado: qué se debe, a quién se notifica y qué actuación vence después.
Drawra reúne la invoice, los formularios AIA G702/G703 y los Lien Waivers a partir de los datos del contrato y del avance registrado. Visita Drawra - Spanish para evaluar un flujo de Pay Applications que mantenga los importes sincronizados y te permita preparar el expediente de cobro antes de escalar al NOI.
