Estás cerrando el mes, el PM te pide la Pay Application, contabilidad te corre por los lien waivers, y el GC dice que sin AIA G702/G703 completo no mete tu draw. En ese ruido, el notice of furnishing suele quedar al final de la lista. Ese error sale caro.

Lo vi demasiadas veces en obra. El sub hace el trabajo, entrega material, espera pago, y cuando por fin decide apretar, descubre que el problema no era solo la factura. Era que nunca protegió el derecho de cobro a tiempo. El notice of furnishing no es un papel “legal” separado del billing. Es parte del paquete de supervivencia del subcontratista.

Índice

Qué es un notice of furnishing y por qué importa

Un ejemplo real de oficina, no de libro. Subcontratista eléctrico en Ohio, proyecto comercial, termina su tramo en marzo. En junio sigue sin cobrar. Quiere escalar, revisar lien rights, presionar al GC. Ahí sale la mala noticia: nadie acreditó a tiempo que ese sub había furnished labor o material en la obra. El trabajo estaba hecho. El derecho de cobro protegido, no.

No es el lien. Es lo que te permite llegar vivo al lien

El notice of furnishing es el aviso que un subcontratista o proveedor envía para dejar constancia de que participa en la obra y que existe como acreedor potencial dentro de la cadena de pago. Según el estado, puede llamarse distinto o integrarse dentro de otra figura de preliminary notice, pero la lógica operativa es la misma: avisar temprano que estás en el proyecto.

Su función práctica es simple:

  • Poner al owner en aviso de que no todo pasa solo por el GC.
  • Marcar tu presencia en la cadena contractual antes de que circulen pagos.
  • Preservar derechos que después sostienen un mechanic's lien o un bond claim, según el tipo de proyecto.
  • Reducir pagos duplicados o mal aplicados, especialmente cuando el owner ya pagó al GC y el dinero no bajó.

Regla práctica: si tu empresa furnished labor o material y el estado usa este tipo de aviso, trátalo como requisito de cobro, no como trámite legal.

La diferencia que muchos mezclan

Muchos equipos meten todo en la misma bolsa y ahí empiezan los problemas. El notice of furnishing no es lo mismo que un preliminary notice genérico, y tampoco es el lien.

Piensa así:

  1. Notice of furnishing. Avisas que existes en la obra.
  2. Notice of intention. Escalas cuando ya hay impago serio. Si quieres refrescar esa diferencia, revisa esta guía sobre Notice of Intention en construcción.
  3. Mechanic's lien o bond claim. Ejecutas el derecho si el pago no llega.

En varios estados este aviso ni siquiera aplica con el mismo nombre. Ahí está la trampa. Mucha guía online lo presenta como si fuera un documento universal, cuando en realidad cambia bastante según el estado. Esa fragmentación se ve claro en la comparación estatal explicada por Fortney Law Group sobre Notice of Furnishing.

Mi recomendación directa

Aunque en tu estado no siempre sea obligatorio, conviene incorporarlo al flujo de billing desde el arranque del job. Cuando el owner, el GC y el lender saben que estás en la obra, el cobro se ordena mejor. Y cuando se desordena, ya dejaste tu rastro documental.

Plazos y reglas generales que debes respetar

Te aprueban la primera Pay Application, preparas el G702/G703, mandas waivers parciales y todo parece en orden. Dos meses después aparece el problema: el notice salió fuera de plazo y perdiste una protección de cobro que debió haberse enviado al arrancar la obra, no cuando el aging ya estaba rojo.

Ese error pasa por separar el notice del flujo de billing. Mala práctica. El plazo se controla desde el mismo calendario donde controlas primer ticket de entrega, primer día en sitio, Schedule of Values y corte mensual de la aplicación de pago.

El reloj arranca con un hecho concreto

La ley no mira cuándo firmaste el subcontract ni cuándo te acordaste del archivo. Mira el evento que dispara el plazo en ese estado. Casi siempre cae en uno de estos puntos:

  • Primera mano de obra en sitio
  • Primer suministro de material
  • Publicación o existencia de un Notice of Commencement
  • Otro acto formal del proyecto, como un registro estatal o condición previa específica

La referencia comparada más útil para equipos que trabajan varios estados sigue siendo esta tabla de deadlines de preliminary notice en proyectos privados. Sirve para una cosa muy concreta: confirmar rápido que el plazo suele correr temprano y que esperar al primer cobro es una mala idea.

Tabla rápida para no cruzar calendarios

Estado Qué dispara el plazo Ventana general A quién suele ir
Michigan Primera labor o primer material Corta Depende del rol y tipo de proyecto
Ohio Primera provisión ligada a la estructura del proyecto y sus avisos Corta Contratista principal y partes exigidas
Florida Primera labor o materiales para el aviso preliminar equivalente Media Owner y otras partes requeridas
Pennsylvania Registro y datos del proyecto en obras aplicables Media Registry estatal
Georgia Notice of Commencement que activa otra notificación relacionada Corta La parte que exija esa regla

No copies el plazo de un estado a otro. Ese vicio hace perder derechos.

La regla operativa que sí funciona

En obra real, yo no espero a “tener tiempo” para revisar notices. En cuanto entra el job al backlog de billing, abro un checklist de arranque con cuatro campos obligatorios:

  • Fecha real de primera labor o primera entrega
  • Owner, GC y parte que te contrató
  • Si existe Notice of Commencement, bond o registro previo
  • Método correcto de envío y prueba de entrega

Si falta uno de esos datos, el job no está listo para su primera factura aunque producción ya esté movilizada. Así se evita el clásico problema de facturar bien y preservar mal.

Mételo en el mismo paquete documental

Mi recomendación es simple. Prepara el notice junto con el primer paquete administrativo del proyecto. Ese paquete normalmente ya incluye W-9, COI, vendor setup, Schedule of Values y borrador de pay app. Si tu primer billing sale con AIA G702/G703, deja armado desde ese mismo momento el control del notice, los lien waivers y la evidencia de servicio.

Eso ordena el cobro porque el aviso deja de ser “tema legal” y pasa a ser parte del cierre documental del mes. Un sub que integra esos documentos cobra con menos fricción que uno que los va persiguiendo cuando ya hay retención, disputa o pay-when-paid mal aplicado.

Antes de enviar, revisa esto

  • Proyecto correcto: nombre exacto de la obra, dirección y datos del owner.
  • Cadena contractual: quién te contrató de verdad. No quién coordina en campo.
  • Evento disparador: primer día trabajado, primera entrega o aviso previo publicado.
  • Destinatarios correctos: owner, GC, lender, registry o quien pida la norma aplicable.
  • Servicio válido: certified mail, entrega personal o el método admitido.
  • Respaldo en tu archivo de billing: copia firmada, tracking y fecha cargada al expediente del job.

Si mandas el notice tarde, el problema no es administrativo. El problema es de cobro. Trabajaste, facturaste y quizá hasta ejecutaste change orders, pero dejaste vencer la ventana que protegía ese trabajo.

Diferencias del notice of furnishing por estado

El error típico pasa en la primera facturación. El sub arma su AIA G702/G703, manda su pay app, persigue firmas y deja el notice “para después” porque asume que todos los estados piden lo mismo. Ahí se pierde plata. El nombre puede sonar parecido, pero el plazo, el destinatario y el documento que dispara el reloj cambian de un estado a otro.

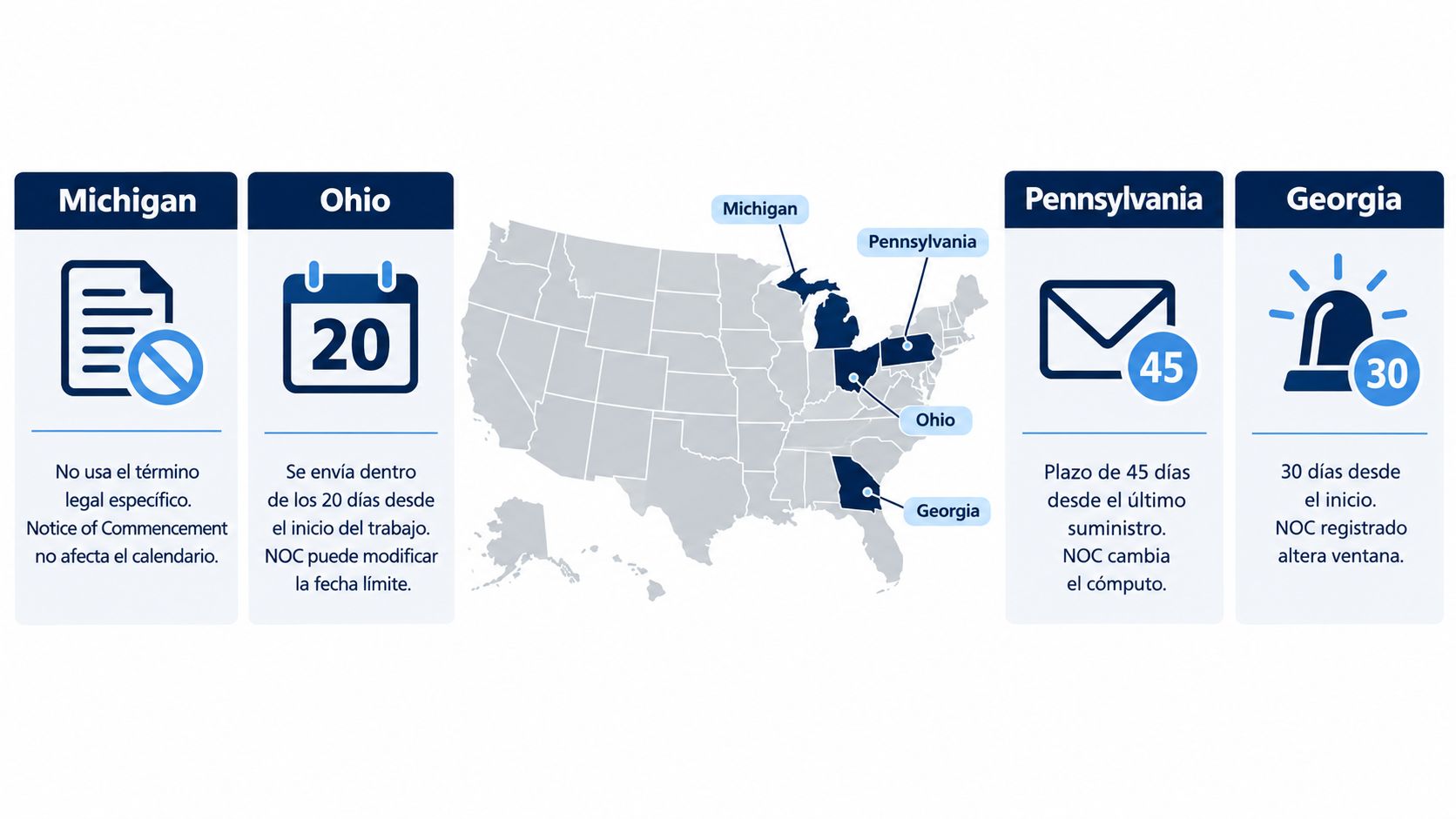

Mapa de EE. UU. que muestra plazos legales para notificaciones de inicio de obra en varios estados.

Ohio y Michigan exigen controles distintos

En Ohio, una parte sin contrato directo con el owner puede necesitar servir un notice of furnishing al contratista principal para preservar derechos en obra pública. El punto operativo no es memorizar el término. El punto es identificar desde el vendor setup si estás bajo contrato del GC o de otro sub, porque esa cadena define si el aviso aplica y a quién sale dirigido. Si tu equipo de billing no confirma esa relación antes del primer billing, el expediente nace incompleto.

En Michigan, el notice sí suele entrar temprano en el flujo de cobro de proyectos privados. El formulario, el contenido y el cálculo del plazo deben seguir la regla estatal de Michigan, no una plantilla reciclada de Ohio o Pennsylvania. Ahí conviene tratar el aviso igual que un requisito de pay app inicial. Se prepara con los datos del owner, la descripción del scope y la fecha real de primer trabajo o primera entrega. Si ese dato sale mal en el sistema, todo lo demás se contamina.

Pennsylvania y Georgia te obligan a revisar si existe registro o aviso previo

En Pennsylvania, el análisis arranca con una pregunta muy concreta: ¿el proyecto quedó cargado en el State Construction Registry y aplica el esquema de Notice of Commencement? Si la respuesta es sí, el notice of furnishing no se manda “como siempre”. Se presenta conforme al registro y con la información exacta del proyecto, incluidas las partes contratantes y el identificador que use el sistema. Si tu PM abre job cost sin ese dato, billing trabaja a ciegas.

En Georgia, la lección práctica es otra. A veces el problema no es un notice of furnishing general, sino el efecto que produce un Notice of Commencement sobre las demás notificaciones y sobre la preservación del cobro. Por eso sirve revisar cómo funciona el Notice of Commencement en Ohio para contratistas y subs. No porque Ohio y Georgia sean iguales, sino porque te obliga a trabajar con la disciplina correcta. Primero revisas qué documento abrió el calendario. Después armas notice, waivers y pay app.

Mi regla de oficina para no fallar por estado

Yo no dejo que el notice viva aparte del billing file. Lo meto al mismo control donde llevo primer pay app, conditional waiver, COI y soporte de la G702/G703. Si el estado pide registry, ese número entra al expediente antes de facturar. Si el estado pide servicio a una parte específica, esa salida queda programada con responsable y fecha.

Para abrir un proyecto nuevo, revisa estas cuatro cosas:

  • Estado de la obra y tipo de proyecto
  • Cadena contractual real
  • Documento que dispara el plazo, como Notice of Commencement o registro estatal
  • Momento exacto de primera labor o primera entrega

Con eso defines el camino correcto. Sin eso, tu primer billing puede salir perfecto y tu derecho de cobro, no.

Plantilla y carta lista para enviar

No necesitas una carta elegante. Necesitas una carta usable, completa y alineada con el estado. Si falta un dato básico, el notice pierde fuerza. Si el estado exige lenguaje statutory, copiar una plantilla genérica te puede meter en un problema innecesario.

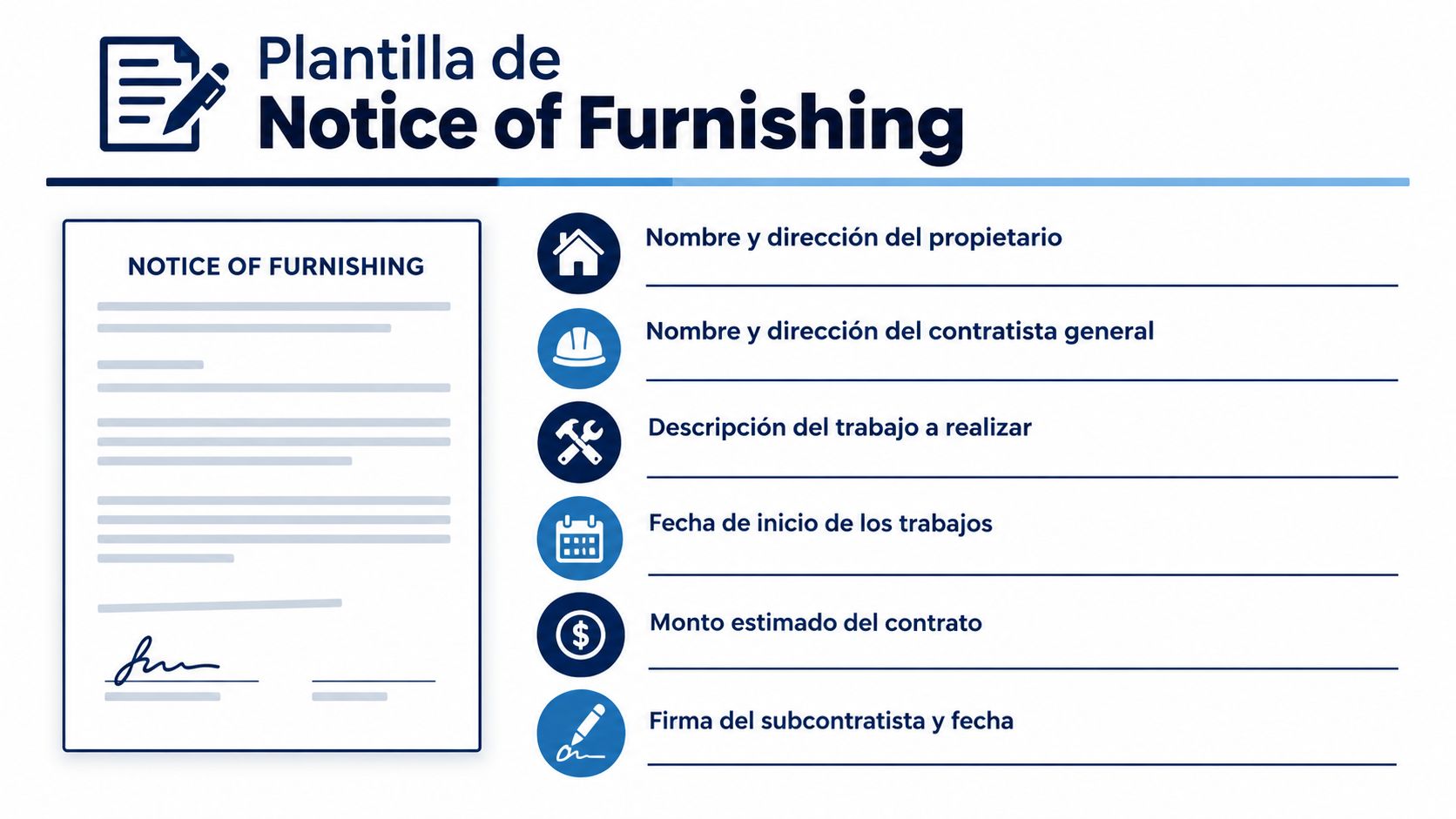

Plantilla informativa titulada Notice of Furnishing que detalla los elementos necesarios para un documento legal de construcción.

Campos que no pueden faltar

Ten a mano, como mínimo, esta información:

  • Owner: nombre y dirección correctos
  • General Contractor: nombre y dirección
  • Proyecto: nombre, dirección y número interno o número único si el sistema estatal lo usa
  • Tu empresa: nombre legal, dirección y contacto
  • Alcance furnished: descripción breve y clara de trabajo o materiales
  • Fecha inicial: primer envío de material o primer día de labor
  • Firma: nombre, cargo, firma y fecha

Modelo corto para copiar

Notice of Furnishing

Por medio del presente, [Nombre legal del subcontratista o proveedor], con domicilio en [dirección], notifica que está furnishing labor y/o materials para el proyecto [nombre y dirección del proyecto], propiedad de [nombre y dirección del owner], bajo contratación de [nombre y dirección del contratista general o parte contratante]. El trabajo o materiales furnished consisten en [descripción breve del alcance]. La primera fecha de suministro de labor o materiales fue [fecha]. Este aviso se envía para dejar constancia de nuestra participación en la obra y preservar los derechos aplicables conforme a la ley del estado correspondiente.

Firmado: [nombre]
Cargo: [cargo]
Fecha: [fecha]

Checklist antes de soltar el envío

Antes de imprimir, firmar o mandar por correo, revisa esto:

  1. Confirma la dirección de servicio del owner o del destinatario designado. Si hay Notice of Commencement, usa ese dato como referencia principal.
  2. Verifica el método válido en tu estado. Algunos aceptan certified mail, otros entrega personal, y algunos sistemas usan registro electrónico.
  3. Guarda el comprobante. Tracking, acuse, receipt o confirmación del registry. Sin prueba de servicio, después discutes con las manos vacías.

Si el estado exige texto statutory literal, no improvises. Ahí no conviene “adaptar” la carta. Conviene usar el lenguaje exacto que corresponde y revisar que los nombres, fechas y proyecto coincidan palabra por palabra con el resto del expediente de billing.

Cómo integrarlo a tu Pay Application mensual

El notice of furnishing no debería vivir en una carpeta perdida del servidor ni en el correo del abogado. Debería entrar al mismo flujo de billing donde ya armas invoice, Schedule of Values, AIA G702/G703 y lien waivers. Ese cambio solo ya te evita olvidos.

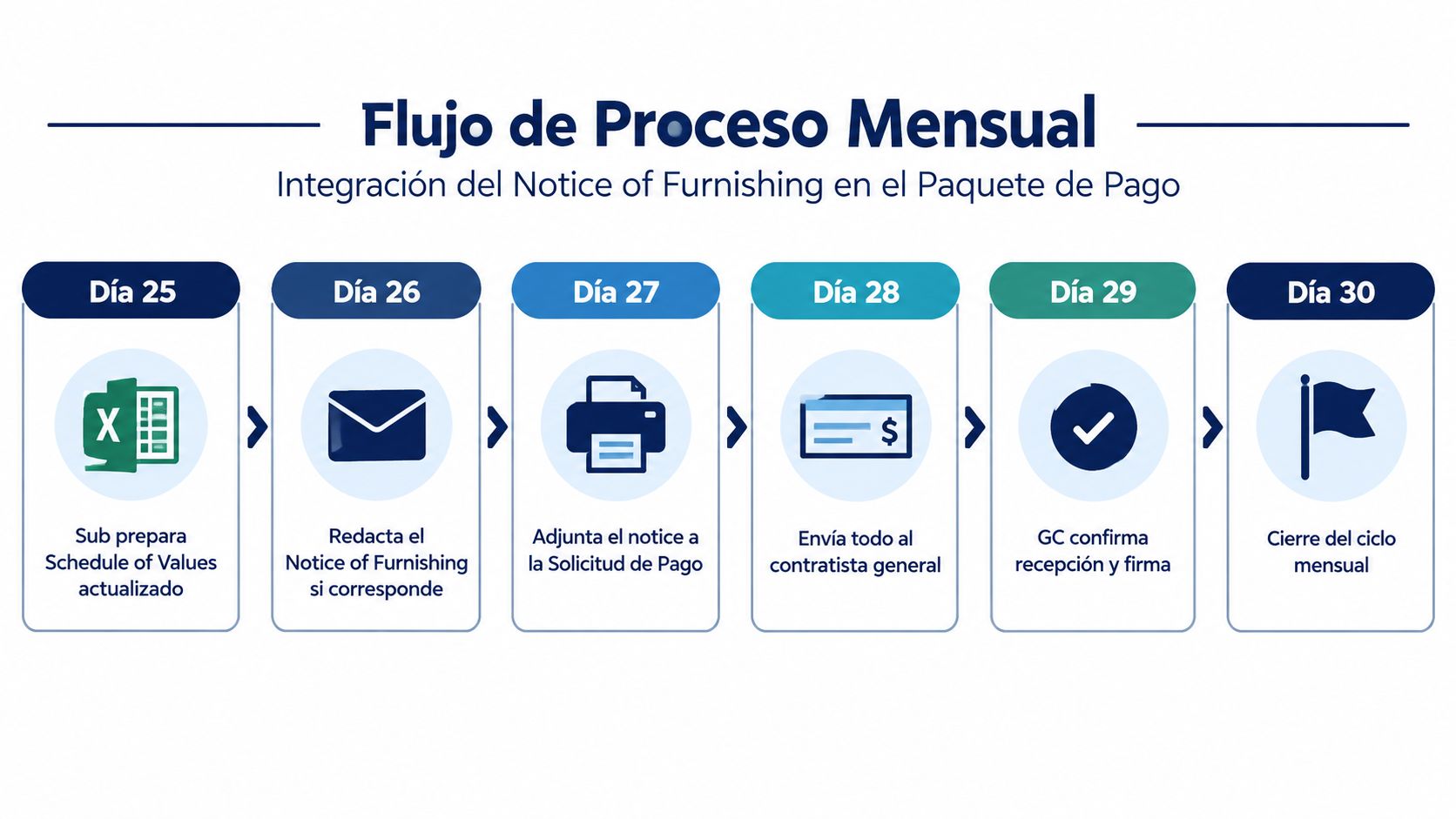

Diagrama de flujo mensual sobre la integración del Notice of Furnishing en el paquete de pago.

El flujo que sí funciona en un sub chico o mediano

Yo lo ordeno así dentro del cierre mensual:

  • Día 25: actualizar el Schedule of Values con percent complete real por línea.
  • Día 26: revisar si el proyecto nuevo, el owner nuevo o la cadena contractual nueva exige notice of furnishing.
  • Día 27: preparar o actualizar el notice que corresponda.
  • Día 28: armar un solo paquete con invoice, AIA G702/G703, waivers y notice.
  • Día 29: enviar y guardar prueba de entrega.
  • Día 30: dejar todo archivado bajo el mismo billing cycle.

Esto baja errores porque dejas de tratar el notice como evento aislado. Lo conviertes en otro documento controlado por el mismo cierre.

Cuando el alcance cambia en mitad del proyecto

Pasa seguido. Hay Change Order, se abre un scope nuevo, entra otro frente, o cambias de fase con otro tipo de suministro. Si tu notice inicial ya se mandó, no necesariamente tienes que reenviar todo desde cero. En muchos casos conviene emitir un notice adicional que liste solo el alcance nuevo y dejar el original intacto en el expediente.

Si el trabajo nuevo cambia la cadena de contratación, el destinatario o el proyecto registrado, no lo resuelvas “con una nota” en el correo. Saca el aviso complementario y archívalo junto con la Pay App de ese mes.

Herramientas y control documental

Si todavía armas el package con hojas sueltas, el riesgo no está solo en el notice. También se te pueden desalinear retainage, waivers y totales de la G703. Una opción es usar listas internas y un folder por proyecto. Otra es apoyarte en software de billing.

Por ejemplo, Drawra - Spanish permite extraer requisitos de billing desde contratos ejecutados, generar invoice, AIA G702/G703 y lien waivers en un solo paquete, y mantener los datos sincronizados para que el equipo agregue documentos complementarios del proyecto cuando haga falta. Si quieres revisar cómo encaja esto dentro del cobro mensual, esta guía sobre Payment Application en construcción va directo al flujo operativo.

Errores comunes y cómo evitarlos

La mayoría de los notices inválidos no se caen por teoría legal complicada. Se caen por errores de oficina. Dirección vieja, fecha mal contada, descripción vacía, prueba de servicio perdida. Cosas básicas. Cosas evitables.

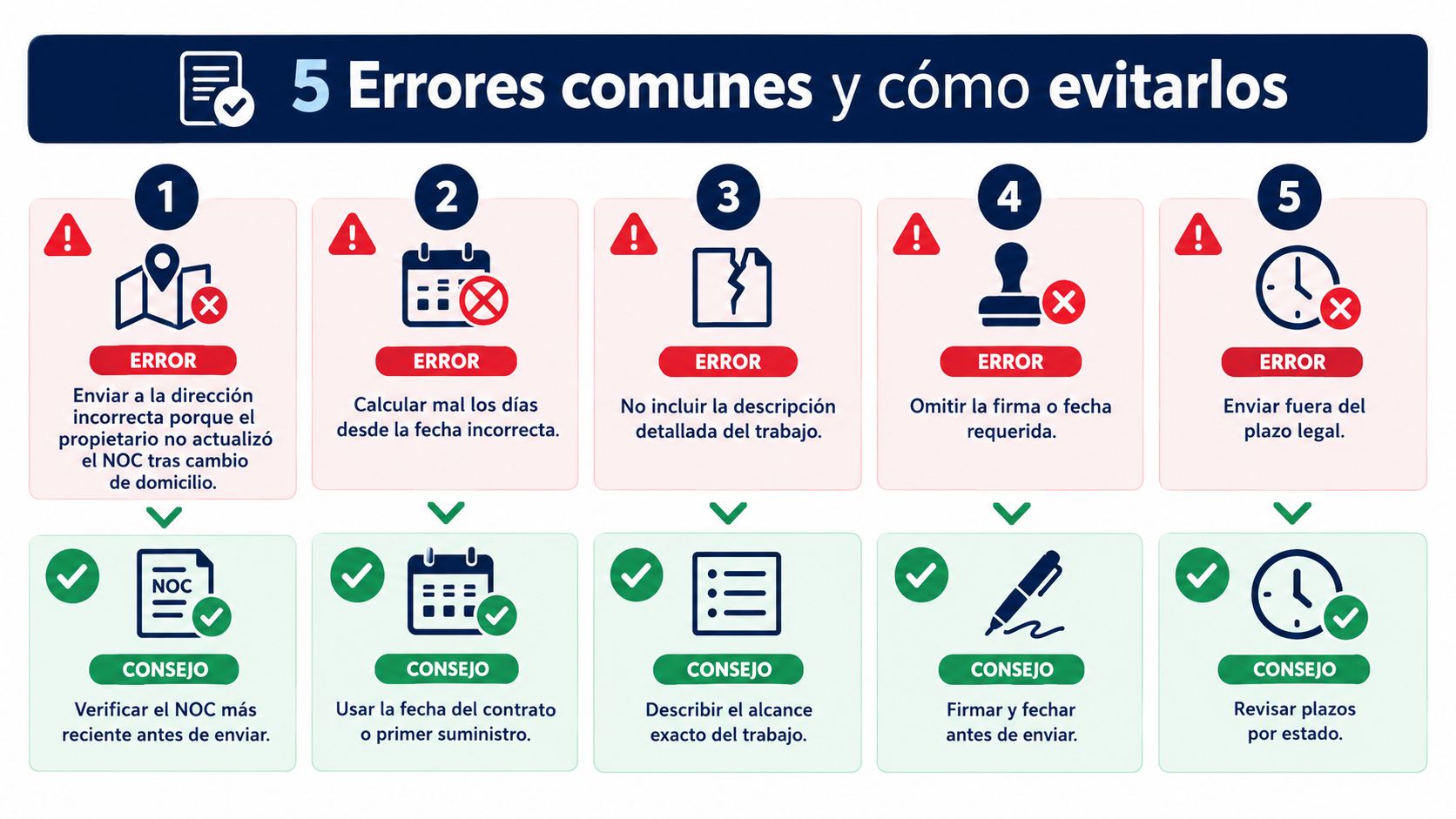

Una infografía informativa que detalla cinco errores comunes y cómo evitarlos al gestionar documentos oficiales y notificaciones.

Los fallos que más veo

  • Mandarlo a la dirección equivocada: el owner cambió domicilio o el Notice of Commencement vigente no era el que usó tu equipo.
  • Contar desde la fecha del contrato: el reloj muchas veces corre desde la primera labor o material, no desde la firma.
  • Dejar el alcance en blanco o vago: “trabajos varios” no ayuda a nadie.
  • No guardar el certified mail receipt: después todos juran que se mandó, pero nadie puede probarlo.
  • Firmarlo con fecha futura o al límite: si sales el último día y el método de servicio complica la prueba, entras en zona de riesgo.
  • No actualizarlo si cambia el GC o la cadena contractual: el proyecto sigue, pero tu destinatario legal ya no es el mismo.

Cómo lo corrijo en la práctica

No hace falta montar un departamento legal. Hace falta disciplina de billing.

  1. Calendario por proyecto
    Cada job debe tener alertas propias desde el primer furnished labor o material, o desde el Notice of Commencement si ese documento dispara algo.

  2. Plantilla maestra por estado
    No uses una sola carta para todo EE. UU. Ten una base por estado y ajústala por proyecto.

  3. Archivo digital unido a cada Pay Application
    El notice, el tracking, el waiver y la G702/G703 deben quedar en la misma carpeta o en el mismo package enviado.

El error más caro no es redactar feo. Es asumir que el cobro se protege solo porque el trabajo ya se ejecutó.

Una última corrección importante. Si trabajas en varios estados, no uses la lógica de un estado para otro. Ya viste arriba que los plazos cambian y que algunos dependen de registros o notices previos. Repetir una rutina vieja en el estado equivocado es cómo perder derechos sin darte cuenta.


Si tu equipo todavía arma cada Pay Application a mano, Drawra te ayuda a ordenar el paquete completo con invoice, AIA G702/G703 y lien waivers, manteniendo los datos consistentes para que el notice of furnishing no quede afuera del cierre mensual. Si quieres cobrar con menos retrabajo y más control documental, entra a Drawra - Spanish y revisa cómo encaja en tu flujo real de billing.
