Enviaste tu Pay Application a tiempo, con montos revisados y firma incluida, y dos días después regresa rechazada. El problema no estaba en tu trabajo en campo. Estaba en un papel que parecía menor, el waiver, y en cómo ese papel no coincidía con el pago.

Índice

La situación que causa los rechazos

Piensa en un subcontratista de drywall que cierra su draw mensual un viernes por la tarde. Su Schedule of Values está actualizado, su invoice cuadra y adjunta el formulario que el general contractor le pidió. El lunes recibe un correo corto, el paquete está detenido porque el Lien Waiver Contractor cubre un importe distinto al cheque esperado y la through date incluye días que todavía no se pagaron.

Documentos financieros como solicitud de pago y formulario de exención de gravamen con sellos de rechazado

Esa diferencia parece administrativa, pero no lo es. Quien revisa el paquete, sea el propietario, el lender o el billing manager del general contractor, necesita ver una cadena clara entre lo facturado, lo aprobado y lo que se va a pagar. Si el waiver dice una cantidad, la Pay Application dice otra y el periodo no coincide, la revisión se detiene aunque el trabajo esté bien ejecutado.

Por qué el error no se ve a simple vista

La mayoría de los rechazos nacen de tres confusiones que se repiten cada mes.

  • Forma equivocada: Se envía un waiver final cuando el pago todavía es de progreso, o uno incondicional antes de que el dinero se liquide.
  • Contenido desalineado: El importe, la fecha límite o el nombre del proyecto no coinciden con la invoice y el comprobante.
  • Efecto mal entendido: Se firma como si fuera un recibo, sin notar que el documento libera derechos de reclamación por el alcance que describe.

El contexto explica la presión. En un informe nacional de pagos de construcción de 2019, el 58% de los encuestados había presentado alguna vez un mechanics' lien y el 98% había tenido que amenazar con presentar uno para intentar cobrar. Con ese nivel de fricción, propietarios y contratistas principales piden evidencia documental antes de soltar fondos, y el subcontratista necesita no renunciar a más de lo que realmente recibió.

Los cuatro tipos de waiver no son cuatro formatos intercambiables. Son cuatro decisiones operativas distintas según el momento del proyecto y el estado del pago. Reducir rechazos empieza por cerrar la distancia entre tres cosas, lo que facturas, lo que cobras y lo que documentas.

Qué es un Lien Waiver y cuándo protege

Un Lien Waiver es una renuncia escrita a ciertos derechos de reclamación por trabajo o materiales, vinculada a un pago concreto. No es un recibo universal que prueba que todo está saldado, y no sustituye las reglas de tu contrato, del proyecto ni del estado donde está la obra. Su valor está en delimitar, por escrito, qué importe y qué periodo quedan cubiertos cuando el pago se realiza.

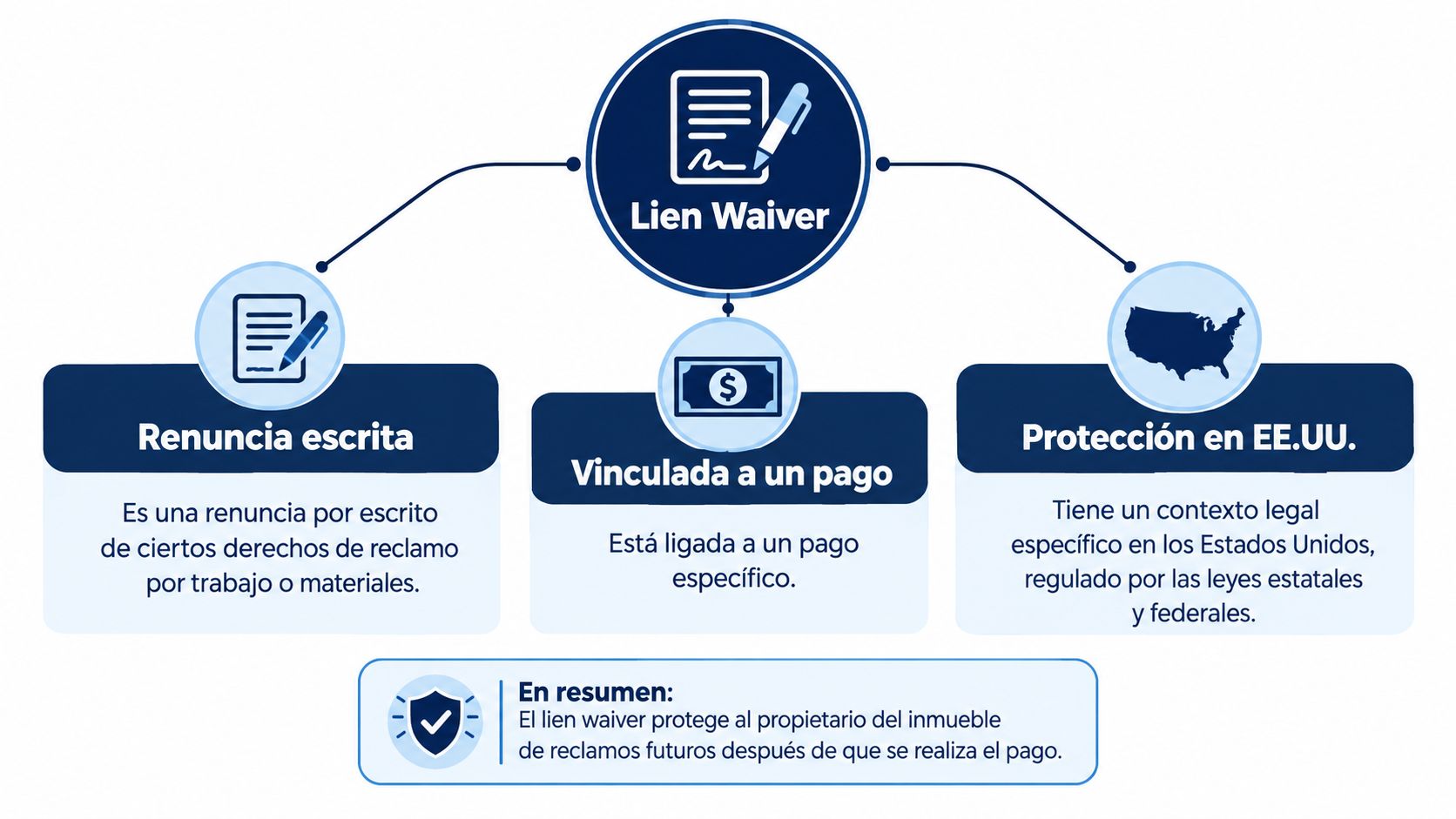

Diagrama explicativo sobre qué es un 'lien waiver' y cómo protege legalmente a los propietarios de inmuebles.

En Estados Unidos, esa lógica también aparece en obra pública federal. Como los edificios federales no están sujetos a los mechanics' liens estatales, la Ley Miller de 1935 sustituyó esa garantía por una fianza de pago exigida al contratista principal, y la normativa actual requiere generalmente fianza de pago y de cumplimiento para contratos federales que superan los 150.000 dólares. En ese entorno, una renuncia tampoco es un trámite menor, porque afecta derechos vinculados con la fianza y debe constar por escrito, firmada y después de suministrar trabajo o materiales.

Proteger antes de cobrar y liberar después de cobrar

La distinción práctica es el momento en que el documento produce efectos. Una renuncia condicional depende de que el pago se reciba o se liquide. Una renuncia incondicional puede liberar derechos al firmarse, aunque el dinero todavía no haya llegado a tu cuenta.

Piensa el waiver condicional como una promesa atada al pago, y el incondicional como una liberación que ya ocurrió al firmar.

Esa diferencia se cruza con otra, si el pago es de progreso o es el pago final. Un waiver de progreso cubre solo el periodo y el importe de ese draw. Un waiver final apunta al cierre del contrato, por lo que exige revisar saldos, Retainage y partidas pendientes antes de firmarlo.

Qué evidencia debes conservar

Firmar bien no termina en la firma. Guarda copia exacta del documento enviado, el importe aplicado, el periodo cubierto y la evidencia de que el pago se liquidó. Sin ese expediente, meses después será difícil demostrar qué derechos liberaste, cuáles siguen pendientes y qué pago activó cada renuncia. El waiver protege al propietario frente a reclamaciones futuras por lo pagado, y te protege a ti solo si su alcance está limitado a lo que efectivamente cobraste.

Los cuatro tipos de Lien Waiver

Elegir el tipo correcto depende de dos preguntas simples. Primero, ¿el pago es parcial o final? Segundo, ¿la renuncia debe esperar a que los fondos se cobren o ya puedes confirmar que están disponibles? Si respondes esas dos preguntas con el estado real del pago, y no con lo que esperas que pase, la elección se vuelve clara.

En la práctica habitual existen cuatro categorías, Conditional Waiver and Release on Progress Payment, Unconditional Waiver and Release on Progress Payment, Conditional Waiver and Release on Final Payment y Unconditional Waiver and Release on Final Payment. La mayoría de los estados no exige un formulario estatutario único, pero algunos sí regulan el modelo, por lo que un waiver genérico no siempre basta.

Comparación de los cuatro tipos de Lien Waiver

Tipo Pago Condición Momento de emisión Riesgo principal
Conditional on Progress Payment Parcial Efectivo al liquidarse el pago Con la Pay Application, antes de cobrar Periodo o importe más amplios que el draw
Unconditional on Progress Payment Parcial Efectivo al firmar Después de confirmar fondos del draw Liberar derechos si el pago falla
Conditional on Final Payment Final Efectivo al liquidarse el pago final Con la factura de cierre, antes de cobrar Incluir saldos o Retainage aún pendientes
Unconditional on Final Payment Final Efectivo al firmar Solo tras cobrar todo, incluido Retainage Cerrar derechos sobre dinero no recibido

Ejemplo de un draw mensual

Estás en el tercer mes de un proyecto comercial y envías tu Pay Application de progreso. Todavía no tienes el dinero, así que corresponde un waiver condicional de progreso limitado a ese periodo. Cuando el banco confirma que los fondos están disponibles, recién ahí puedes entregar la versión incondicional de ese mismo draw si el contrato lo pide.

Ese orden importa porque una renuncia condicional de progreso solo debe producir efectos cuando el pago se recibe o compensa efectivamente, mientras que una incondicional puede liberar derechos inmediatamente al firmarse. Si el cheque rebota o la transferencia no se liquida, la versión condicional te mantiene protegido. La incondicional firmada antes de tiempo te deja expuesto.

Ejemplo del cierre del proyecto

Al final de la obra la lógica es la misma, pero el alcance es mayor. Un waiver final condicional acompaña tu última solicitud mientras el pago sigue pendiente. El final incondicional llega al último, cuando ya verificaste el pago completo y no quedan saldos por liberar.

Regla operativa: No conviertas un waiver en incondicional porque el cheque fue enviado. Conviértelo cuando confirmes que los fondos están disponibles.

La etiqueta progreso o final no alcanza por sí sola. Lo que manda es el estado real del pago en el momento en que firmas.

Cómo hacer coincidir cada documento

Un paquete defendible se construye en orden, no juntando PDFs al final del mes. Cada documento debe nacer del anterior, con los mismos montos, fechas y nombres de proyecto. Cuando ese orden se respeta, el revisor puede seguir la historia del cobro sin adivinar qué número salió de dónde.

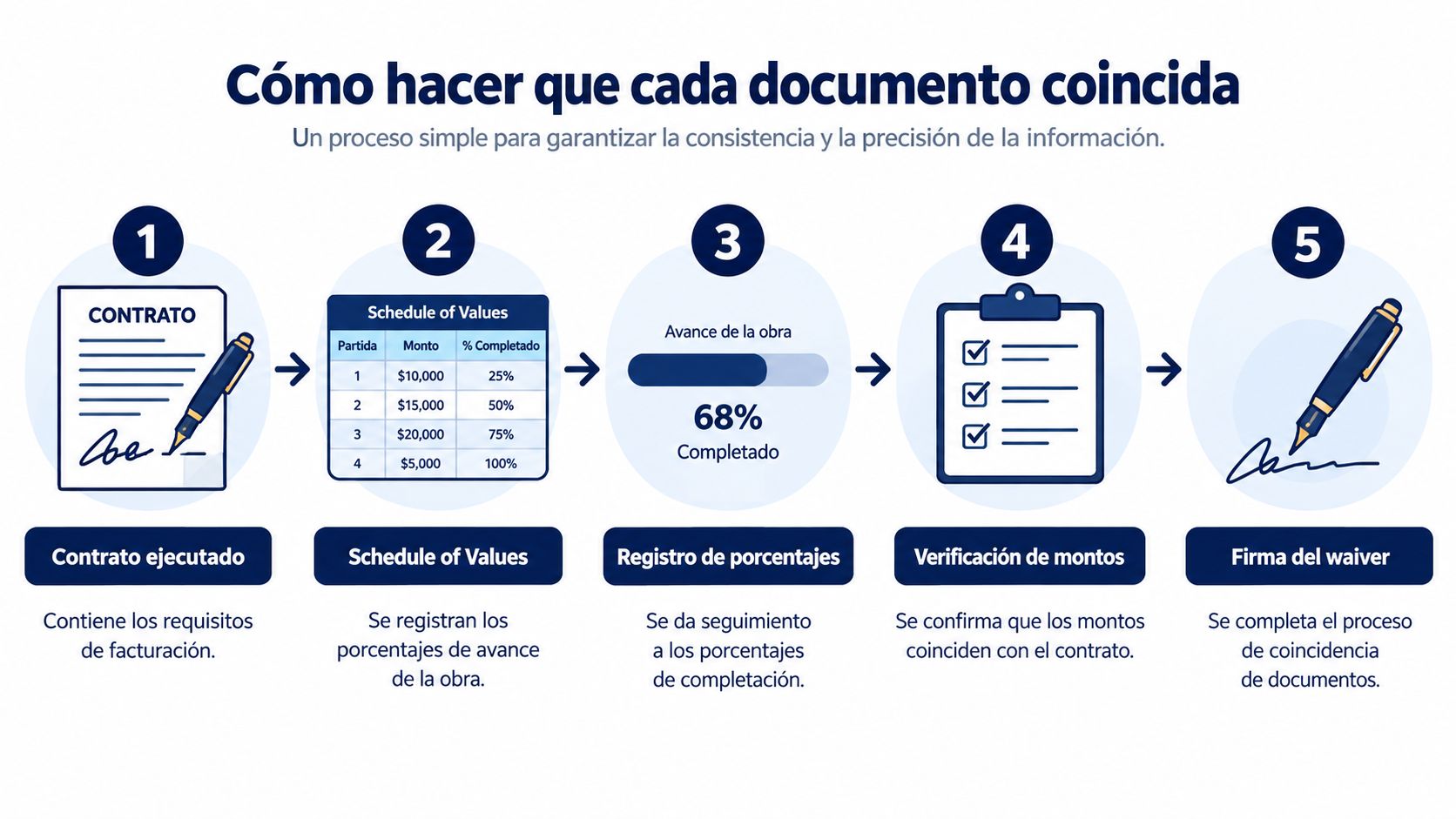

Infografía mostrando un proceso de cinco pasos para garantizar la coherencia documental en contratos de construcción.

Paso uno y dos el contrato manda

Empieza por el contrato ejecutado. Ahí están los requisitos de billing, el ciclo de pago, el porcentaje de Retainage, los formularios exigidos y el tipo de waiver que el propietario o el general contractor espera en cada draw. Si el contrato del propietario sustituye formularios estándar, ese texto manda sobre tu plantilla habitual.

Después configura el Schedule of Values con las partidas tal como fueron aprobadas. Cada línea debe reflejar el alcance contratado, porque de ahí saldrán los porcentajes de avance que alimentarás cada mes. Si una partida no existe en el Schedule of Values, no debería aparecer de sorpresa en la factura.

Paso tres y cuatro del G703 al G702

El paquete AIA G702/G703 divide el trabajo en dos funciones. Según la guía de AIA para completar el G702, el G703 detalla cada partida del Schedule of Values y el G702 resume el estado financiero del contrato, por lo que conviene completar primero el G703 y trasladar sus totales al G702. Ese orden mantiene conectados el avance por línea, los materiales almacenados y el importe solicitado.

Al trasladar los totales, verifica estos campos uno por uno.

  • Contract Sum to Date: Debe incluir solo el contrato base más los Change Orders aprobados.
  • Trabajo completado y almacenado: Debe salir de los porcentajes del G703, no de un cálculo aparte.
  • Retainage: Debe aplicar el porcentaje del contrato sobre las partidas que correspondan.
  • Pagos anteriores e importe actual: La suma de periodos previos más el periodo actual no puede superar lo ganado a la fecha.

Si quieres repasar cómo se arma ese flujo completo, revisa cómo preparar una payment application en construcción paso a paso antes de tu próximo ciclo.

Paso cinco el waiver cierra la cadena

Recién con esos totales confirmados preparas la invoice y el waiver. El importe del waiver debe corresponder al pago que respalda, con su periodo y su through date, y el comprobante de pago posterior debe poder vincularse a ese mismo documento. Además, la guía de AIA identifica los Lien Waivers y Sworn Statements como documentos que deben incluirse desde la primera presentación para evitar rechazos o demoras.

Cuando waiver, invoice y payment record comparten los mismos campos, desaparecen las inconsistencias que más demoran la revisión. El paquete deja de ser una colección de archivos y se convierte en un expediente trazable.

Controla montos fechas y excepciones

La pregunta crítica no es solo cuándo firmas. Es qué derechos estás liberando exactamente cuando todavía faltan Retainage, Change Orders o pagos en disputa. Muchos contratistas eligen bien entre condicional e incondicional y aun así firman un alcance demasiado amplio, porque el importe o la fecha del documento cubren trabajo que nadie pagó todavía.

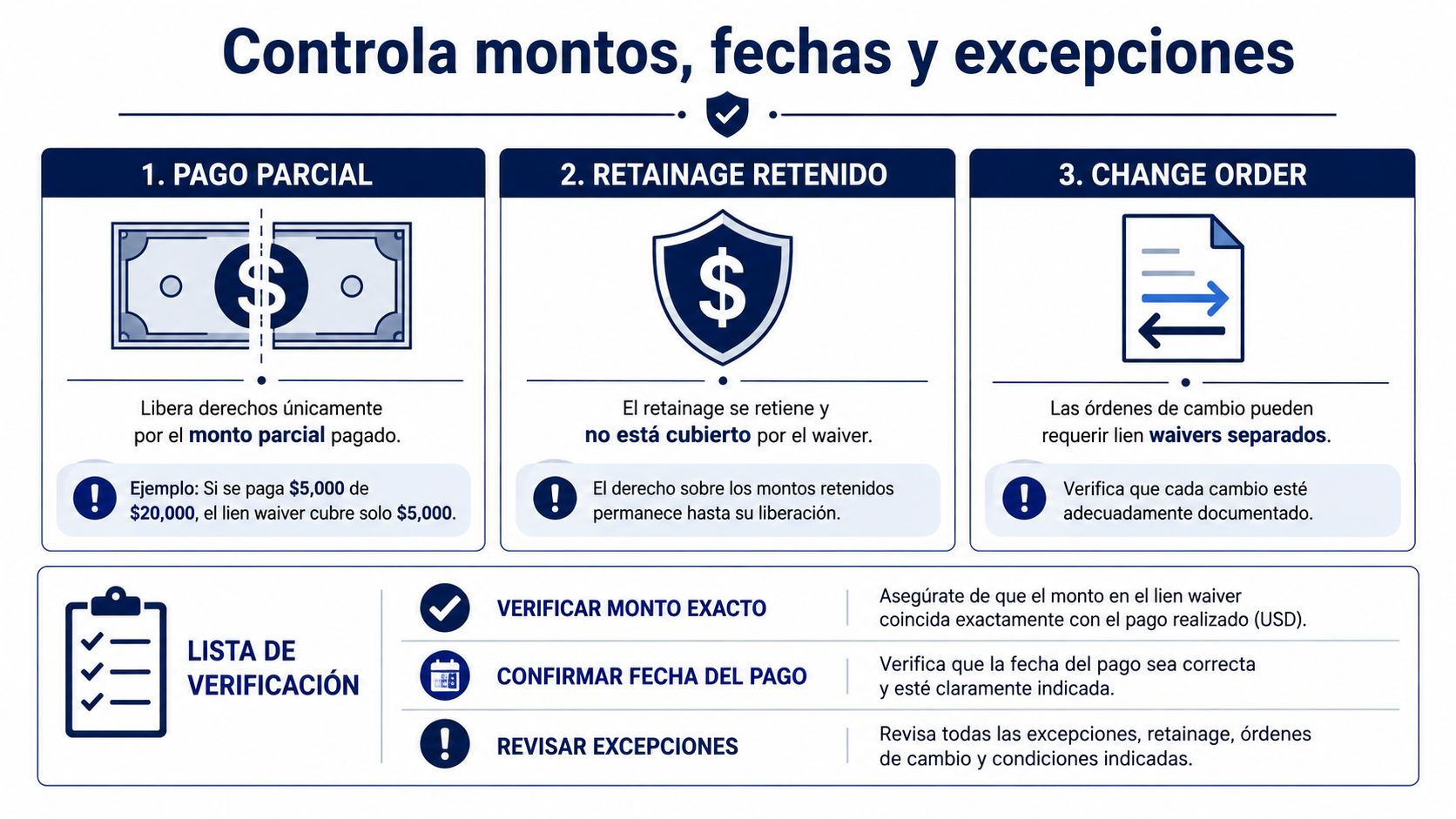

Infografía sobre cómo controlar montos, fechas y excepciones al gestionar lien waivers en proyectos de construcción.

La through date debe excluir trabajo ejecutado después del periodo facturado, y el importe debe limitarse al pago cubierto. Si tu draw incluye avance hasta fin de mes, el waiver no debería extenderse a días del mes siguiente solo porque la firma ocurrió después. Esa precisión es un requisito jurídico y no solo administrativo, sobre todo donde el estado exige lenguaje específico.

Escenario de pago y alcance del waiver

Escenario Documento aplicable Límite que debe delinearse Verificación previa
Pago parcial Waiver de progreso Solo el importe y periodo del draw Fondos liquidados si es incondicional
Retainage retenido Waiver de progreso con reserva Excluir el Retainage no pagado Saldo retenido acumulado en el G702
Change Order sin aprobar Waiver limitado al alcance aprobado Excluir el cambio pendiente Estado de aprobación en el contrato
Cheque pendiente Waiver condicional Efectividad atada a la liquidación Número de cheque y fecha de cobro
Cierre del proyecto Waiver final Todo el contrato, sin saldos Pago total y Retainage liberado

Retainage y Change Orders en la práctica

El Retainage merece una línea propia en tu revisión. Como referencia general, la retención contractual suele representar aproximadamente entre 5% y 10% de cada pago y normalmente se libera al alcanzar la finalización sustancial o definitiva. Por eso, un waiver de progreso no debería tratar ese dinero retenido como si ya lo hubieras cobrado, y una renuncia final no debe emitirse hasta verificar su pago.

Con los Change Orders pasa algo parecido. Si un cambio está ejecutado pero no aprobado, inclúyelo como excepción expresa o déjalo fuera del alcance del waiver. Para conectar esos saldos con tus formularios, consulta cómo se relacionan el AIA G702 y el G703 en cada periodo y compara partida por partida antes de firmar.

Reservas explícitas según el estado

Algunos formularios ya traen protecciones incorporadas. En Texas, los formularios de progreso previstos por ley excluyen el Retainage no pagado, modificaciones pendientes y ciertos trabajos o materiales adicionales, y en Florida una renuncia anticipada del derecho de lien se considera generalmente ineficaz, aunque se permiten renuncias parciales por importe, fecha o parcela. No des por sentado que tu plantilla hace lo mismo.

La práctica segura es adjuntar reservas explícitas para cada partida no pagada, nombrar el Change Order pendiente, el Retainage retenido y cualquier saldo en disputa. Si el formulario estatutario de tu estado no permite modificar su texto, conserva la reserva en la documentación que la propia norma admita y pide revisión profesional. Delimitar por escrito cuesta minutos. Recuperar derechos liberados por error puede ser imposible.

Evita rechazos con un checklist previo

Un checklist previo convierte todo lo anterior en una rutina de diez minutos antes de enviar. No necesitas un sistema complejo. Necesitas que la misma persona, o una segunda que revise, confirme los mismos campos en el mismo orden en cada ciclo de billing.

Revisión documental antes del envío

  • Tipo de waiver: Confirma si es condicional o incondicional, de progreso o final, según el estado real del pago.
  • Periodo y through date: Deben coincidir con la Pay Application y excluir trabajo posterior no pagado.
  • Monto bruto y neto: El importe del waiver debe coincidir con el pago cubierto, sin redondeos propios.
  • Retainage y saldo anterior: Verifica lo retenido acumulado y lo ya pagado en periodos previos.
  • Change Orders: Solo los aprobados entran en los totales, los pendientes quedan como excepción.
  • Firma y versión: Revisa firmante autorizado, fecha de firma y número de versión del documento enviado.
  • Destinatario y ruta: Confirma quién recibe el paquete, por qué canal y con qué documentos adjuntos, incluido el Sworn Statement cuando el proyecto lo exige en la presentación.

Control de tesorería después del envío

El checklist no termina al presionar enviar. Un waiver incondicional puede verse perfecto en papel y aun así exponerte si el cheque rebota, la transferencia va a una cuenta incorrecta o la instrucción de pago es fraudulenta. Ese riesgo es real, porque la encuesta 2025 de la Association for Financial Professionals reportó que el 63% de las organizaciones encuestadas sufrió intentos o casos reales de fraude con cheques durante 2024.

Separa siempre dos estados en tu registro, documento firmado y documento efectivo. No son lo mismo hasta que el pago se liquida.

Conserva el número de cheque o transferencia, la fecha de liquidación, el importe aplicado, el destinatario y la copia exacta del waiver asociado. Verifica cambios de datos bancarios por un canal independiente antes de aceptar nuevas instrucciones. Con ese registro, tu expediente demuestra qué pago activó cada documento y qué derechos siguen pendientes, sin depender de la memoria de nadie.

Opciones de Drawra para preparar el paquete

Preparar todo esto a mano, en hojas de cálculo separadas, funciona hasta que un total cambia y nadie actualiza los demás documentos. Ahí aparecen los rechazos por diferencias mínimas entre la invoice, el G702 y el waiver. Una opción para reducir ese trabajo manual es usar una herramienta que mantenga todos los documentos conectados desde el contrato.

Drawra escanea contratos y subcontratos ejecutados en PDF para extraer los términos de billing, como monto del contrato, Retainage, ciclo de pago, formularios requeridos y tipos de waiver. Con esa información configura el proyecto y te deja trabajar sobre el Schedule of Values actualizando solo los porcentajes de avance de cada periodo. Los cálculos del periodo actual, el Retainage y el importe a pagar se recalculan en tiempo real con un mismo motor, así los totales no se contradicen entre documentos.

Qué genera el paquete

A partir de esos datos, el servicio genera la invoice, los formularios AIA G702/G703 con su continuation sheet y los cuatro tipos de lien waiver, condicional e incondicional, de progreso y final. Todo se entrega en un solo paquete PDF con cálculos sincronizados y con los waivers precargados según montos, fechas y datos del proyecto. Las validaciones del sistema revisan fechas, Retainage y alineación de la continuation sheet antes de que envíes.

También incluye gestión de destinatarios con envío directo desde la plataforma, opción de descarga cuando necesitas notarizar un documento, recordatorios de billing con cadencia configurable y planes de uso flexibles, incluida la posibilidad de pagar por aplicación si facturas con poca frecuencia o un plan mensual si tu volumen es constante. El registro de paquetes enviados centraliza qué se mandó, a quién y cuándo.

Límites que debes mantener claros

Estas funciones ordenan la preparación y el control documental, pero no sustituyen tu revisión. Tú sigues siendo responsable de confirmar que el formulario cumple los requisitos de tu estado, que el tipo de waiver corresponde al estado real del pago y que los fondos se liquidaron antes de entregar una liberación incondicional. La automatización reduce errores de transcripción y de cálculo. La decisión de qué derechos liberas sigue siendo humana y debe tomarse con el comprobante de pago a la vista.

Conclusión y plan de acción

Desde tu próximo ciclo de billing puedes aplicar una secuencia simple. Revisa el contrato antes de preparar cualquier documento, porque ahí están el Retainage, los formularios exigidos y el tipo de waiver esperado. Elige el waiver según el estado real del pago, condicional mientras el dinero no se liquide e incondicional solo con fondos confirmados.

Después verifica cada campo del waiver contra el G703 y el G702, importe, periodo, through date, Change Orders aprobados y saldos pendientes. Si algo no fue pagado, déjalo fuera del alcance o nómbralo como reserva expresa. Un paquete trazable acelera la revisión de quien paga y te da evidencia clara de qué liberaste y qué sigues pudiendo reclamar.

Quédate con tres acciones concretas.

  • Elige el tipo correcto: Progreso o final, condicional o incondicional, según dinero recibido y no según costumbre.
  • Conserva la evidencia: Guarda comprobante, fecha de liquidación y copia exacta del waiver que ese pago activó.
  • Mantén todo conectado: Waiver, invoice y registros de pago deben contar la misma historia en cada draw.

Ese orden protege tus derechos sin frenar el cobro. Es exactamente lo que un revisor busca al abrir tu paquete.


Si quieres preparar tus Pay Applications, formularios AIA G702/G703 y lien waivers en un solo paquete sincronizado, sin recalcular totales en hojas separadas, visita Drawra - Spanish y arma tu próximo draw desde tu contrato ejecutado. Podrás actualizar porcentajes, generar los documentos correctos para cada periodo y enviar el paquete completo a tus destinatarios desde un solo lugar.
