Usted ya cerró el Invoice y actualizó el Schedule of Values. El importe cuadra. Entonces llega el correo del General Contractor pidiendo el Lien Waiver firmado antes de procesar el pago, y nadie confirma si el cheque ya liquidó. Ahí, elegir entre condicional e incondicional deja de ser un detalle de formato. Es una decisión sobre qué derechos libera, por cuánto dinero y hasta qué fecha.

Índice

La elección del waiver en un pay application

Su Pay Application puede estar perfecto en números y aun así quedar detenido por un solo documento. Usted envía el paquete del período, el General Contractor lo revisa y pide un waiver incondicional firmado hoy. El problema es simple: el pago todavía no llegó a su cuenta.

En esa situación no firme por inercia. Un waiver no es un recibo decorativo que acompaña al invoice. Es el documento que comunica si los derechos de gravamen quedan condicionados al cobro, si ya quedaron liberados, qué importe cubre y cuál es la Through Date.

La pregunta que manda

Antes de buscar una plantilla, responda tres preguntas en este orden:

  • Estado del pago: ¿el dinero fue emitido, está en tránsito o ya liquidó y es irrevocable?
  • Etapa del trabajo: ¿corresponde a un pago de avance o al cierre final del contrato?
  • Regla aplicable: ¿qué exigen la jurisdicción, el contrato, el Owner y, si lo hay, el Lender?

Si alguna respuesta no está clara, el waiver no está listo. Reutilizar el PDF del mes pasado sin revisar fecha, importe y tipo es la forma más rápida de liberar más de lo cobrado o de provocar un rechazo por documentos que no coinciden.

Un waiver correcto nace del estado real del pago, no de la urgencia de quien lo pide.

Por eso debe armar el waiver junto con el resto del paquete y no como un archivo suelto. Si quiere revisar el flujo completo, consulte cómo se estructura un payment application en construcción y cómo cada documento respalda al siguiente.

Trabaje con una regla práctica: condicional mientras el pago no sea definitivo, incondicional solo después de verificarlo. Luego ajuste esa decisión a la etapa, avance o final, y al formulario que exija su proyecto.

Qué debe liberar un lien waiver

Un Lien Waiver útil permite que cualquier revisor responda sin adivinar: quién libera, a favor de quién, por qué proyecto, por qué importe y hasta qué fecha. Si falta una de esas piezas, el documento pierde valor como control y se convierte en fuente de discusión.

La base histórica ayuda a entender la seriedad del papel. El 19 de diciembre de 1791, Maryland promulgó la primera ley estatal de mechanics' lien para proteger a constructores, trabajadores y proveedores, según la revisión académica sobre una Ley Uniforme de Gravámenes de Construcción. El gravamen protege al que aporta trabajo o materiales. La liberación documenta que ese derecho se reduce o se extingue a cambio del pago.

Campos mínimos que debe poder leer

  • Partes: Claimant, Owner, General Contractor y Lender cuando el proyecto lo exija.
  • Proyecto y alcance: nombre, dirección o identificador, y descripción del trabajo cubierto.
  • Through Date: fecha hasta la cual se libera trabajo, servicios, equipos o materiales.
  • Importe: monto vinculado al pago identificado, no una cifra copiada sin conciliar.
  • Tipo y condición: progress o final, conditional o unconditional.
  • Beneficiarios: quiénes pueden apoyarse en la liberación.
  • Firma: persona autorizada y fecha de entrega.

La distinción parcial o total también importa. Una liberación parcial se limita al importe o período pagado. Una total se relaciona con la satisfacción completa del saldo correspondiente, siempre según la ley y el texto aplicable.

No trate estos Contractor Lien Release Forms como un formulario universal. Deben relacionarse con el pago real, el contrato y los documentos del pay application. Antes de firmar, usted debe poder decir en una frase qué queda liberado y qué permanece abierto, incluidos Retainage, Change Orders y trabajo posterior a la fecha de corte.

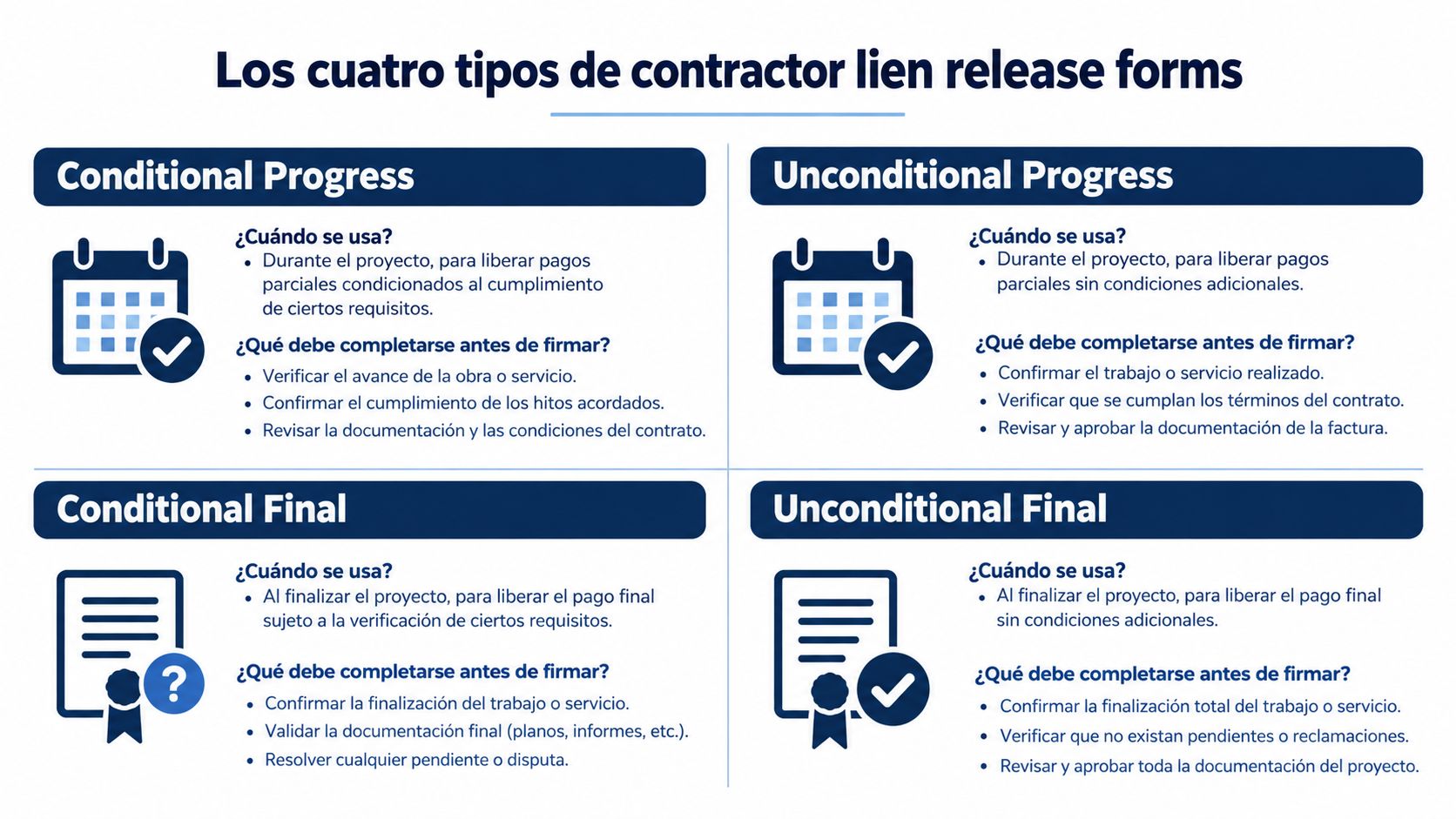

Los cuatro tipos de contractor lien release forms

La clasificación práctica combina dos decisiones. Primero, la etapa: progress para un pago de avance o final para el cierre. Segundo, la condición: conditional si depende del cobro, o unconditional si ya expresa una liberación sin esa condición.

California reconoce esas cuatro categorías operativas: condicional por pago parcial, incondicional por pago parcial, condicional por pago final e incondicional por pago final, como muestran los formularios de liberación publicados por la CSLB de California. Use esa lógica como mapa de decisión, no como garantía de que el mismo texto sirve en otro estado.

Cuatro tipos de formularios de liberación de gravamen para contratistas explicados con sus usos y requisitos.

Matriz de selección de lien waivers

Categoría Cuándo se usa Condición del pago Control principal
Conditional Progress Junto con un pay application de avance Pago identificado, todavía no liquidado Importe y Through Date del período
Unconditional Progress Después de cobrar un avance Fondos recibidos y verificados Limitarlo al importe cobrado
Conditional Final Cierre, antes de que liquide el pago final Pago final pendiente de cobro Saldo total, excepciones y Retainage
Unconditional Final Después del cobro final verificado Contrato considerado pagado Proveedores, claims y saldos abiertos

Cómo leer la matriz sin equivocarse

Progress describe la etapa de facturación, no la importancia del documento. Final tampoco significa automáticamente que no quede nada pendiente. Puede existir Retainage por liberar, un Change Order en revisión o un proveedor sin pagar aunque el formulario diga final.

Empiece siempre por el estado del dinero. Si el pago no liquidó, la versión condicional es el punto de partida prudente. Si ya liquidó, confirme igualmente que el alcance liberado no supere el importe y el período efectivamente pagados.

Condicional o incondicional

La diferencia central no está en el diseño del PDF. Está en cuándo opera la liberación. Un waiver condicional libera derechos al producirse el evento definido, normalmente el cobro efectivo del importe indicado. Un waiver incondicional puede extinguir derechos al firmarse, según la jurisdicción y el texto, incluso si el cheque todavía no se cobró.

California lo advierte de forma expresa en el formulario incondicional de pago de avance. El documento libera derechos de lien, stop payment notice y payment bond, y puede ser exigible aunque el firmante aún no haya recibido el dinero, según la sección 8134 del Código Civil de California. Si no hubo pago, corresponde usar la versión condicional.

Dos momentos, dos documentos

Un Subcontractor envía su invoice del período y el General Contractor pide el waiver para liberar el draw. En ese momento, el documento razonable es el condicional, vinculado a ese pago y a esa Through Date.

Días después, el banco confirma que los fondos liquidaron. Solo entonces tiene sentido emitir el incondicional por ese mismo importe. Cambió el estado del pago, por eso cambia el documento.

Regla de asignación de riesgo: quien firma incondicional antes de cobrar asume el riesgo de haber liberado derechos por dinero que quizá nunca reciba.

En proyectos financiados, el Lender puede exigir formularios propios, notarización o entrega simultánea a Owner y Lender. Eso no convierte una exigencia contractual en ley estatal, ni la ley estatal elimina lo que usted aceptó por contrato. Revise ambos niveles antes de firmar.

Conserve la firma junto con el comprobante de pago, la fecha de entrega y la versión del formulario. Sin esa trazabilidad, meses después será difícil demostrar qué pago activó una liberación condicional.

Cómo completar un progress lien waiver

Un waiver de avance debe contarse solo, sin depender de un correo que lo explique. Complete cada campo desde el paquete del período y verifique que ningún dato venga arrastrado del draw anterior.

Un contratista con casco de seguridad firma un formulario de renuncia de gravamen sobre un escritorio de oficina.

Paso 1. Identifique partes y proyecto

Escriba el nombre legal del Claimant, el Owner, el General Contractor y el Lender si figura como beneficiario. Agregue el identificador del proyecto, la dirección cuando el formulario la pida y una descripción breve del trabajo. No abrevie nombres de empresas si el contrato usa otra razón social.

Paso 2. Fije período, Through Date e importe

El período facturado y la Through Date deben hablar del mismo corte. El trabajo posterior a esa fecha no debe quedar dentro de la liberación. El importe liberado debe vincularse al pago de ese período, con el Retainage tratado según el texto del formulario y el contrato.

Cruce esos datos contra el Invoice, el Schedule of Values y los formularios AIA G702/G703. Si necesita revisar la continuation sheet línea por línea, consulte la guía del documento AIA G703 antes de cerrar el paquete.

Paso 3. Elija la condición según el banco, no según el correo

Con pago pendiente, emita la versión condicional e identifique el pago cuando el formulario lo permita. Con pago confirmado y liquidado, puede pasar a la incondicional limitada a ese avance.

  • Pago pendiente: conditional progress, importe del draw y Through Date del período.
  • Pago liquidado: unconditional progress, solo por el importe efectivamente recibido.
  • Pago parcial: liberación parcial, sin extenderla al saldo completo del contrato.
  • Deducciones o ajustes: refléjelos antes de firmar, no con una nota informal posterior.

Paso 4. Firme, entregue y archive

La firma debe hacerla una persona autorizada. Guarde la versión enviada, la fecha de entrega, el destinatario y el comprobante bancario que luego active o respalde la liberación.

Bloquee la emisión incondicional cuando el banco aún no confirme fondos disponibles. Ese freno simple evita el error más caro del proceso: un importe calculado correctamente en un documento firmado en el momento equivocado.

En Washington, después del pago y la aceptación del importe, el claimant debe ejecutar el release por los derechos cubiertos por ese pago cuando el pagador lo exige, conforme a la norma RCW 60.04.071 de Washington. La lección operativa es la misma: el alcance sigue al dinero recibido.

Cómo preparar un final lien waiver

Un final waiver no es el último invoice con otro nombre. Es el cierre documental de una posición contractual. Por eso exige una conciliación más amplia que la de un período común.

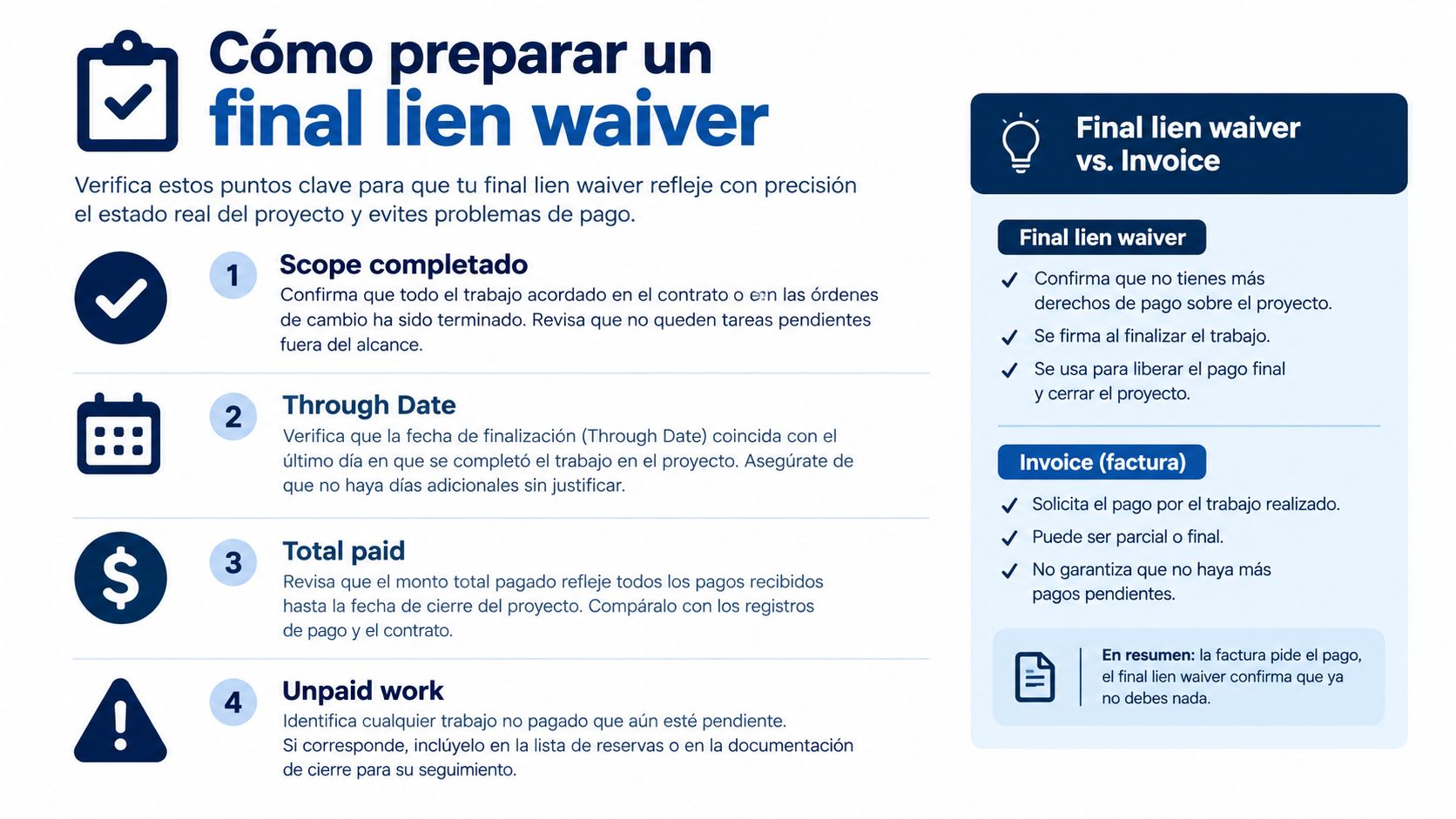

Infografía sobre cómo preparar correctamente un documento de final lien waiver para proyectos de construcción.

Concilie el estado final antes de redactar

Revise estos puntos contra el contrato y el último pay application:

  • Alcance completado: trabajo ejecutado y aceptado dentro del alcance liberado.
  • Through Date final: fecha de corte real, sin incluir trabajo posterior no pagado.
  • Total pagado: avances, deducciones y ajustes ya aplicados.
  • Retainage: importe retenido, liberado o todavía pendiente.
  • Change Orders: autorizados, facturados, pagados o excluidos como excepción.
  • Cadena de pagos: Subcontractors y Suppliers que aún esperan pago.
  • Claims abiertos: montos discutidos que no deben quedar cubiertos por accidente.

En Michigan, cuando el claimant recibe el pago total debe entregar un full unconditional waiver, y una versión condicional solo surte efecto al pagarse el importe indicado, según la sección 570.1115 de la Construction Lien Act de Michigan. Esa secuencia resume el control correcto: pago completo verificado primero, liberación final incondicional después.

Preguntas obligatorias antes de firmar

¿El saldo contractual quedó en cero o solo terminó el trabajo en campo? ¿El Retainage ya liquidó o sigue retenido? ¿Todos los Change Orders ejecutados están pagados o enumerados como excepción cuando el formulario lo permite? ¿Quedan proveedores suyos sin pagar por trabajo incluido en esta liberación?

No emita un final unconditional waiver mientras exista saldo, claim, Retainage o proveedor pendiente dentro del alcance que el documento pretende cerrar.

Si el pago final todavía no liquidó, use la vía condicional que permitan la ley y el contrato. Si ya liquidó, limite el texto al alcance real y conserve la conciliación que respalda la firma. En el cierre, una excepción omitida puede valer más que todo el papeleo anterior.

Requisitos según jurisdicción y contrato

El mismo título de waiver puede esconder requisitos distintos de forma, firma, entrega y efecto. Por eso la pregunta útil no es si un PDF se ve profesional. La pregunta es si ese texto cumple la jurisdicción del proyecto y las condiciones particulares del contrato.

Michigan prohíbe exigir por contrato una renuncia anticipada a los derechos de construction lien antes de ejecutar el trabajo. Esa renuncia es contraria al public policy, salvo por la mano de obra y los materiales ya pagados, según el texto completo de la Act 497 de 1980 de Michigan. Un waiver global firmado al inicio no sustituye liberaciones vinculadas a pagos reales.

Separe cuatro fuentes de requisitos

  • Ley estatal: formulario estatutario, lenguaje obligatorio, efecto y evidencia de pago.
  • Contrato: formato del Owner o General Contractor, excepciones y momento de entrega.
  • Lender: beneficiarios, registro, notarización o entrega simultánea.
  • Práctica de firma: testigo, jurat, reconocimiento notarial y autoridad del firmante.

La notarización muestra por qué no debe generalizar. Mississippi y Wyoming aparecen como estados que exigen notarización para ciertos releases, mientras Texas eliminó en 2022 la exigencia notarial para sus formularios estatutarios, según la guía sobre notarización de lien waivers de LegalClarity. Aun así, un Owner, Lender o General Contractor puede imponerla por contrato.

La firma electrónica solo cambia el medio de firma. No elimina testigos, jurat, notarización, lenguaje legal obligatorio ni la necesidad de usar el formulario correcto. Automatizar un PDF equivocado solo produce el error más rápido.

Arme una matriz por proyecto con jurisdicción, formulario, notario o testigo, firmante autorizado y requisitos de entrega. Relaciónela también con los avisos del proyecto, como el notice to owner, para no tratar cada documento como si viviera aislado.

Checklist para evitar rechazos y retrasos

Los rechazos rara vez nacen de un problema legal sofisticado. Nacen de una fecha corrida, un importe que no coincide con el G702, una firma prematura o un formulario que el Lender nunca aceptó. Este protocolo ataca esos puntos en orden.

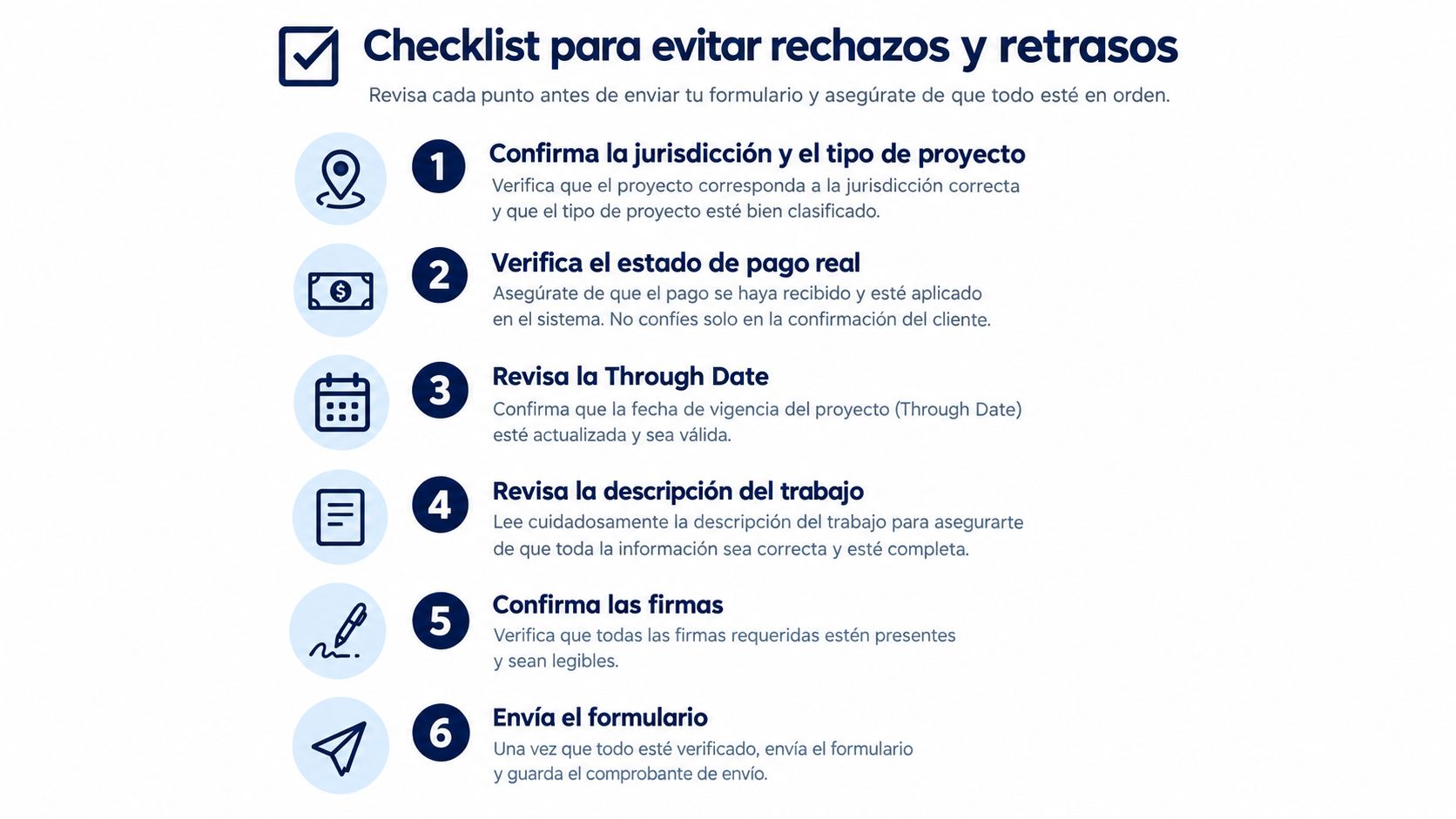

Lista de verificación para evitar rechazos y retrasos en el envío de formularios de trámites importantes.

Antes de generar el documento

  1. Confirme jurisdicción y proyecto: estado aplicable, tipo de proyecto y formulario exigido.
  2. Verifique el pago real: emitido, parcial, liquidado o todavía sin confirmar.
  3. Fije la Through Date: debe coincidir con el corte que se libera.
  4. Revise Retainage y Change Orders: incluya, excluya o reserve según contrato.
  5. Confirme al firmante: nombre, cargo y autoridad para obligar a la empresa.

Durante la conciliación

Compare el waiver contra el Invoice, el Schedule of Values y los AIA G702/G703. El importe, el período y la descripción del trabajo deben contar la misma historia. Si un documento muestra un corte y otro libera hasta una fecha posterior, detenga el envío.

También revise la cadena hacia abajo. Un waiver final o incondicional no debería salir si usted todavía debe pagar a proveedores por el trabajo liberado y el texto puede afectar esa posición. Primero ordene la cadena, después firme.

Después de enviar

  • Guarde la versión exacta: formulario firmado, sin reemplazarlo por una copia editada.
  • Registre la entrega: fecha, destinatario y canal utilizado.
  • Adjunte el comprobante: pago bancario vinculado al importe y al período.
  • Anote excepciones: Change Orders, Retainage o claims que quedaron fuera.

La regla de excepción es directa: no envíe unconditional ni final si el pago no está confirmado, quedan Suppliers pendientes dentro del alcance o el trabajo aún no fue aprobado. Un día de espera cuesta menos que reconstruir derechos liberados por error.

Cómo Drawra genera los cuatro waivers

El flujo manual falla por repetición. Usted copia el mismo importe en el invoice, en el G702, en el G703 y en el waiver, y cada copia abre una oportunidad de error. La alternativa digital útil no es solo llenar un PDF más rápido. Es alimentar todos los documentos desde el mismo cálculo.

Drawra escanea contratos y subcontracts en PDF para extraer términos de facturación, suma, Retainage, ciclo, formularios requeridos y tipos de waiver. Con esos datos configura el proyecto y reduce la carga mensual a actualizar el porcentaje completado en cada línea del Schedule of Values.

Qué produce ese flujo

  • Un solo motor de cálculo: período actual, Retainage y pago debido se calculan una vez.
  • Paquete sincronizado: Drawra integra la factura, los formularios AIA G702/G703 y los cuatro lien waivers.
  • Waivers prellenados: conditional progress, unconditional progress, conditional final y unconditional final con datos del proyecto.
  • Validaciones previas: fechas, Retainage y alineación de la continuation sheet antes de enviar.
  • Gestión de envío: recipients guardados, envío directo y descarga cuando necesita notarizar.

Eso no elimina su revisión legal ni contractual. Usted todavía debe confirmar jurisdicción, estado del pago, Through Date, excepciones y autoridad del firmante. La automatización aporta consistencia numérica y documental. La decisión de firmar sigue siendo suya.

La diferencia práctica aparece en el control. En una hoja de cálculo, corregir el Schedule of Values no corrige automáticamente el waiver. En un paquete generado desde una sola fuente, el importe que alimenta el G703 es el mismo que pasa al G702, al invoice y al documento de liberación.

En precio, las opciones son primera aplicación gratis, 25 dólares por aplicación o 100 dólares al mes para uso ilimitado. Para un equipo con facturación ocasional, pagar por aplicación puede bastar. Para draws mensuales en varios proyectos, el plan ilimitado simplifica el costo operativo.

Consulta rápida para elegir y verificar

Use esta tabla como punto de partida al armar el paquete. No reemplaza la ley estatal, el contrato ni las instrucciones del Lender, que prevalecen ante cualquier duda.

Consulta rápida de contractor lien release forms

Estado del pago Etapa Categoría orientativa Control antes de enviar Registro
Pendiente Progress Conditional Progress Importe del draw y Through Date Waiver enviado y fecha de entrega
Parcial liquidado Progress Unconditional parcial, si la norma lo permite Limitar al importe recibido Comprobante bancario del pago parcial
Liquidado Progress Unconditional Progress Período liberado igual al período pagado Firma, pago y paquete G702/G703
Final pendiente Final Conditional Final Saldo, Retainage y excepciones Conciliación final y versión firmada
Final liquidado Final Unconditional Final Proveedores, claims y Change Orders cerrados Pago final, waiver y respaldo completo

Lectura operativa de la tabla

Conditional corresponde antes de contar con fondos irrevocables. Unconditional corresponde después de verificar el pago. Partial se usa cuando el dinero recibido no cubre todo el saldo, y full cuando la claim total se considera satisfecha dentro del alcance del documento.

Si la tabla apunta a una categoría pero el contrato exige otro formulario, un beneficiario adicional o notarización, siga el requisito más específico y documente por qué. Si el estado del pago no puede probarse, no avance a incondicional por presión del calendario.

Su acción inmediata antes de cada envío es breve: compruebe banco, fecha de corte, importe, excepciones y firmante. Después archive juntos waiver, comprobante y pay application. Ese paquete, y no la memoria del equipo, debe poder explicar la liberación meses después.


Si quiere dejar de copiar importes entre hojas y PDFs, pruebe generar su próximo paquete con invoice, AIA G702/G703 y los cuatro lien waivers desde un solo cálculo en Drawra - Spanish. Empiece con la primera aplicación gratis, revise cada waiver contra el estado real del pago y envíe solo documentos que coincidan en importe, Through Date y alcance.
