Estás cerrando la Pay Application del mes y todavía tienes abiertas la hoja de avance, la invoice y las versiones del G702 y del G703. El supervisor acaba de confirmar materiales instalados, hay un Change Order por incorporar y el importe solicitado no coincide entre documentos. Antes de enviar al architect, toca descubrir qué cifra cambió y dónde quedó sin actualizar.

Completar el AIA Document G703 no debería convertirse en una búsqueda de diferencias entre archivos. Lo que funciona es partir del mismo Schedule of Values, conservar el historial aprobado y calcular el paquete completo desde una base común.

Índice

Por qué el AIA Document G703 importa en cada pay application

El G703 es donde justificas el importe que estás solicitando. No basta con que la invoice tenga un total correcto: necesitas poder explicar qué partida avanzó, qué materiales siguen almacenados y cuánto corresponde retener según el contrato.

El G703-1992 es una hoja de continuación, no una factura independiente. Desglosa el valor contractual conforme al Schedule of Values y complementa al G702, que resume la solicitud y certificación de pago. Ambos documentos están concebidos para proyectos con un acuerdo directo entre contratista y propietario, según la descripción oficial del G703 de AIA.

Mantener una estructura que permita comparar

Si preparas billing para un subcontratista, confirma qué versión y qué paquete exige tu contrato antes de reutilizar una plantilla. Que un archivo tenga aspecto de formulario AIA no significa que responda a los requisitos de tu proyecto.

El desglose debe mantenerse estable durante la obra. Puedes organizarlo por secciones del trabajo o por subcontratistas, pero cambiar nombres, agrupar partidas o redistribuir valores sin trazabilidad dificulta comparar el cierre actual con el anterior.

Criterio de cierre: si no puedes seguir una partida desde el contrato hasta el importe solicitado, todavía no está lista para facturar.

Conviene separar las decisiones que suelen mezclarse al final del mes:

  • Avance físico: qué trabajo está realmente ejecutado al corte.
  • Base contractual: qué alcance y modificaciones respaldan lo que vas a solicitar.
  • Presentación: cómo se trasladarán los resultados al paquete que revisará el destinatario.

Una hoja de cálculo puede servir si mantiene esas relaciones y protege las fórmulas. Lo que no funciona bien es corregir el G703, ajustar después el G702 a mano y dejar la invoice para el final. Ese método obliga a comprobar otra vez cifras que deberían proceder del mismo cálculo.

Anatomía del G703 columna por columna con un ejemplo rellenado

La edición G703-1992 utiliza nueve columnas principales, con el porcentaje de avance integrado en el bloque correspondiente al acumulado. Para rellenarla, sigue los encabezados del formulario oficial, no la distribución de una plantilla encontrada en internet. Las instrucciones oficiales del G703 son la referencia para comprobar su estructura.

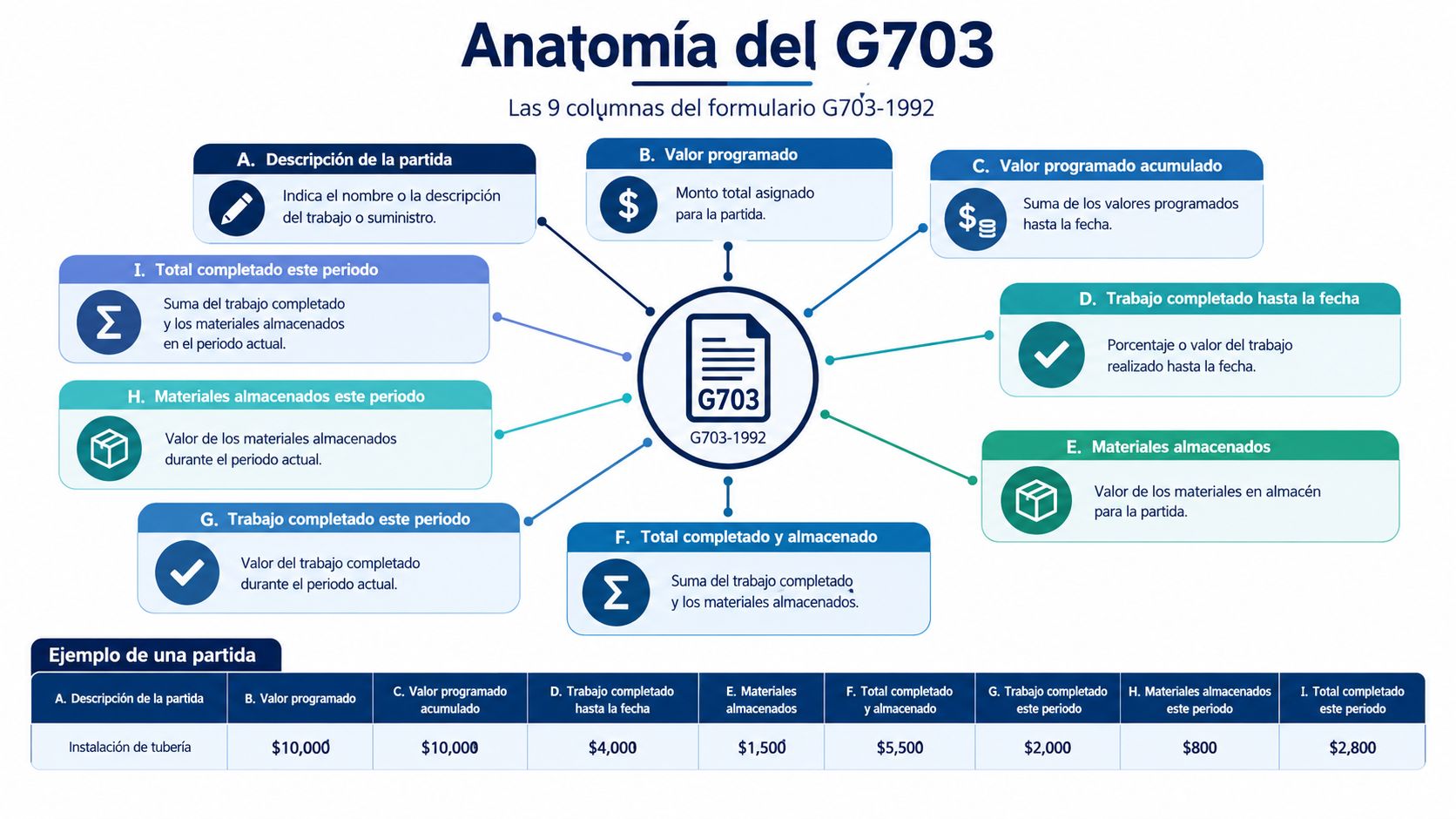

Diagrama explicativo de la anatomía del formulario G703 que detalla sus nueve columnas de seguimiento financiero.

Qué representa cada campo

El gráfico sirve como orientación conceptual, pero para asignar letras y cálculos debes seguir el formulario oficial. No confundas un esquema explicativo con una reproducción exacta de sus encabezados.

Columna Contenido Qué comprobar
A Identificación de la partida Que conserve la referencia del Schedule of Values
B Descripción del trabajo Que permita reconocer el alcance
C Valor programado Que corresponda al valor asignado a esa partida
D Trabajo completado de aplicaciones anteriores Que proceda del historial conciliado
E Trabajo completado durante este periodo Que represente avance del corte actual
F Materiales actualmente almacenados Que no incluya materiales ya incorporados al trabajo
G Total completado y almacenado, con porcentaje de avance Que resulte de los campos anteriores
H Saldo para terminar Que sea coherente con el valor programado
I Retención por partida cuando corresponde Que siga las condiciones contractuales

No añadas columnas J y K como si fueran parte estándar del G703-1992. Si tu archivo las utiliza para notas o controles internos, identifícalas como auxiliares y evita que alteren el formulario de entrega.

Ejemplo de lectura de un alcance eléctrico

Sin asignar importes ficticios, puedes comprobar el recorrido de las cifras con estas partidas:

Partida Cómo completar la fila
Tendido de cable Conserva el trabajo anterior y registra únicamente el avance nuevo en el periodo
Tableros Separa los equipos todavía almacenados de los ya instalados
Pruebas Refleja trabajo ejecutado, no el avance previsto para el próximo corte

En cada fila, carga primero el valor programado, después el historial y finalmente el movimiento actual. Calcula el porcentaje a partir del acumulado, en lugar de escribirlo como una estimación independiente.

Si el desglose no permite distinguir esos estados, revisa cómo preparar el Schedule of Values para subcontratistas antes de seguir rellenando. Comprueba también la edición: G703CW-2021 está adaptado a coste de obra más honorarios y no sustituye al G703-1992, conforme a la descripción oficial citada anteriormente.

Cómo se calcula el periodo corriente con el G703

El error más peligroso es tratar el acumulado como si fuera el importe nuevo que puedes cobrar. El G703 muestra el estado de las partidas hasta la fecha; el pago corriente requiere descontar lo que ya corresponde a certificaciones anteriores y aplicar correctamente la retención.

La relación operativa puede expresarse así:

Current Payment Due = trabajo completado y materiales almacenados acumulados − Retainage acumulado − certificados de pago anteriores.

Las instrucciones del G702 de AIA establecen que el paquete debe mostrar el estado del contrato hasta la fecha y que la información resumida se traslada del G703 al G702. Por eso, el pago corriente no se obtiene mirando solamente el trabajo ejecutado durante el mes.

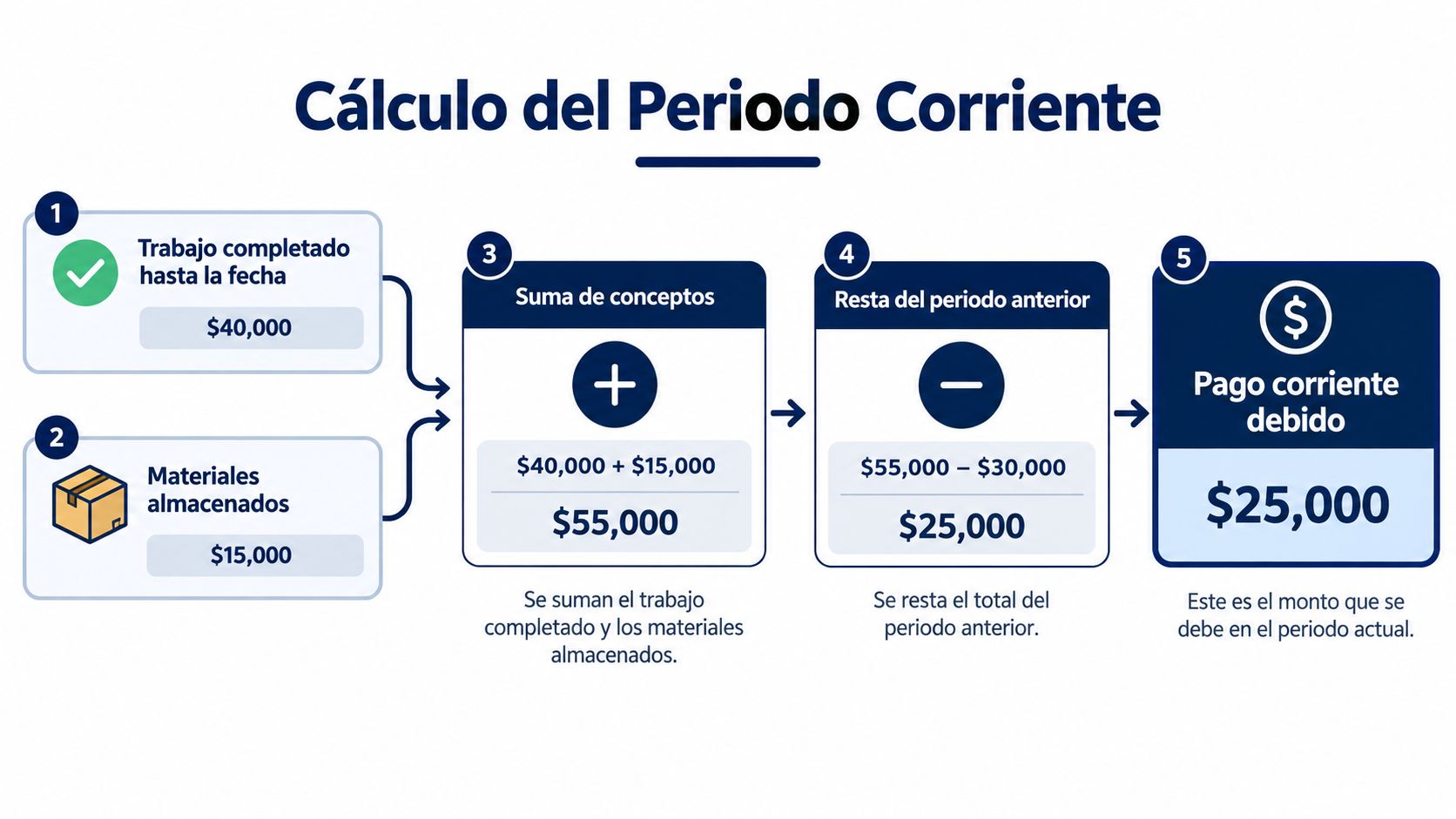

Diagrama de flujo que explica el cálculo paso a paso para determinar el pago corriente debido.

Del acumulado al importe solicitado

Empieza por sumar el trabajo completado y los materiales que continúan almacenados. Después determina la retención acumulada aplicable y resta los certificados anteriores que correspondan al cálculo del G702.

El diagrama resume el recorrido, pero no sustituye el ajuste por Retainage. Restar el periodo anterior al acumulado bruto no siempre produce el pago corriente, especialmente si han cambiado las condiciones de retención.

  • Base acumulada: revisa el total de trabajo y materiales antes de descontar importes.
  • Retención aplicable: calcula lo que debe permanecer retenido al corte actual.
  • Historial certificado: utiliza el registro conciliado, sin sustituirlo automáticamente por los depósitos bancarios recibidos.
  • Resultado corriente: traslada el importe neto resultante al resumen de solicitud.

Materiales y Change Orders sin duplicación

Supón que unos tableros figuraban como almacenados en el cierre anterior y ahora están instalados. Debes reflejar el cambio de estado, no mantener su valor como almacenado y volver a sumarlo íntegramente como trabajo nuevo.

Con los Change Orders, distingue entre actualizar el valor contractual y facturar avance de ese alcance. La aprobación de una modificación no significa, por sí sola, que todo su valor esté ejecutado.

Antes de cerrar, pregunta si el cambio ya estaba incorporado al Schedule of Values y si parte de su avance se incluyó anteriormente. Añadir otra vez el importe completo porque llegó la aprobación durante el mes puede duplicar lo solicitado. Mantener un registro del cambio, de su incorporación y de su avance permite resolver esa revisión sin reconstruir el proyecto.

Retainage en el G703 cuando la tasa no es uniforme

Una plantilla puede sumar perfectamente y seguir calculando mal la retención. El problema aparece cuando aplica una tasa general a partidas que tienen condiciones distintas o conserva la configuración del proyecto anterior.

La columna I permite registrar retención variable por partida, tal como contempla el formulario G703 publicado por el estado de New Hampshire. El formato permite presentar el resultado, pero no decide qué condiciones corresponden a tu contrato.

Qué revisar antes de escoger la tasa

Busca la cláusula de Retainage, las modificaciones ejecutadas y las instrucciones aplicables del propietario. No des por hecho que trabajo instalado y materiales almacenados reciben el mismo tratamiento.

Las condiciones pueden contemplar reducciones tras un hito, diferencias para materiales o retención sobre determinados componentes del trabajo. La pregunta práctica no es qué porcentaje trae la plantilla, sino sobre qué base se aplica y desde cuándo.

Situación contractual Decisión que debes documentar
Reducción al alcanzar un hito Qué evidencia permite aplicar el cambio
Tratamiento distinto para materiales Qué base queda sujeta a retención
Condiciones particulares por partida Qué regla corresponde a cada fila
Liberación de retención autorizada Cómo se presenta el ajuste en el cierre actual

Cambiar una regla sin borrar el historial

Considera una partida que cumple el hito de reducción mientras otra todavía no lo alcanza. Una tasa global no representa ambas situaciones: necesitas conservar la condición de cada fila y calcular el total a partir de sus resultados.

Además, distingue entre reducir la retención sobre trabajo futuro y liberar importes retenidos anteriormente. No son decisiones equivalentes, y no conviene interpretar una como la otra sin respaldo contractual.

Una nueva tasa no es una autorización para reescribir las aplicaciones ya aprobadas.

Conserva el historial de reglas y deja visible el ajuste del periodo actual. Así puedes explicar cuánto estaba retenido, qué condición cambió y cómo obtuviste el nuevo saldo.

El control útil separa trabajo, materiales y retención previamente certificada. Ocultar todo detrás de una celda de porcentaje simplifica la pantalla, pero complica la revisión. Si utilizas una hoja de cálculo, protege el historial y registra la fecha efectiva de los cambios; si utilizas software, comprueba que permita representar tus condiciones reales antes de confiar en su resultado.

Sincronizar el G703 con la G702 y la invoice sin discrepancias

No empieces comparando solo el importe final. Puedes obtener el mismo neto con errores que se compensan entre sí, como una retención incorrecta y un saldo anterior mal trasladado.

La revisión debe seguir el recorrido de los datos. El G703 aporta el detalle, el G702 presenta el resumen y la invoice debe reflejar la solicitud correspondiente, sin introducir un cálculo independiente.

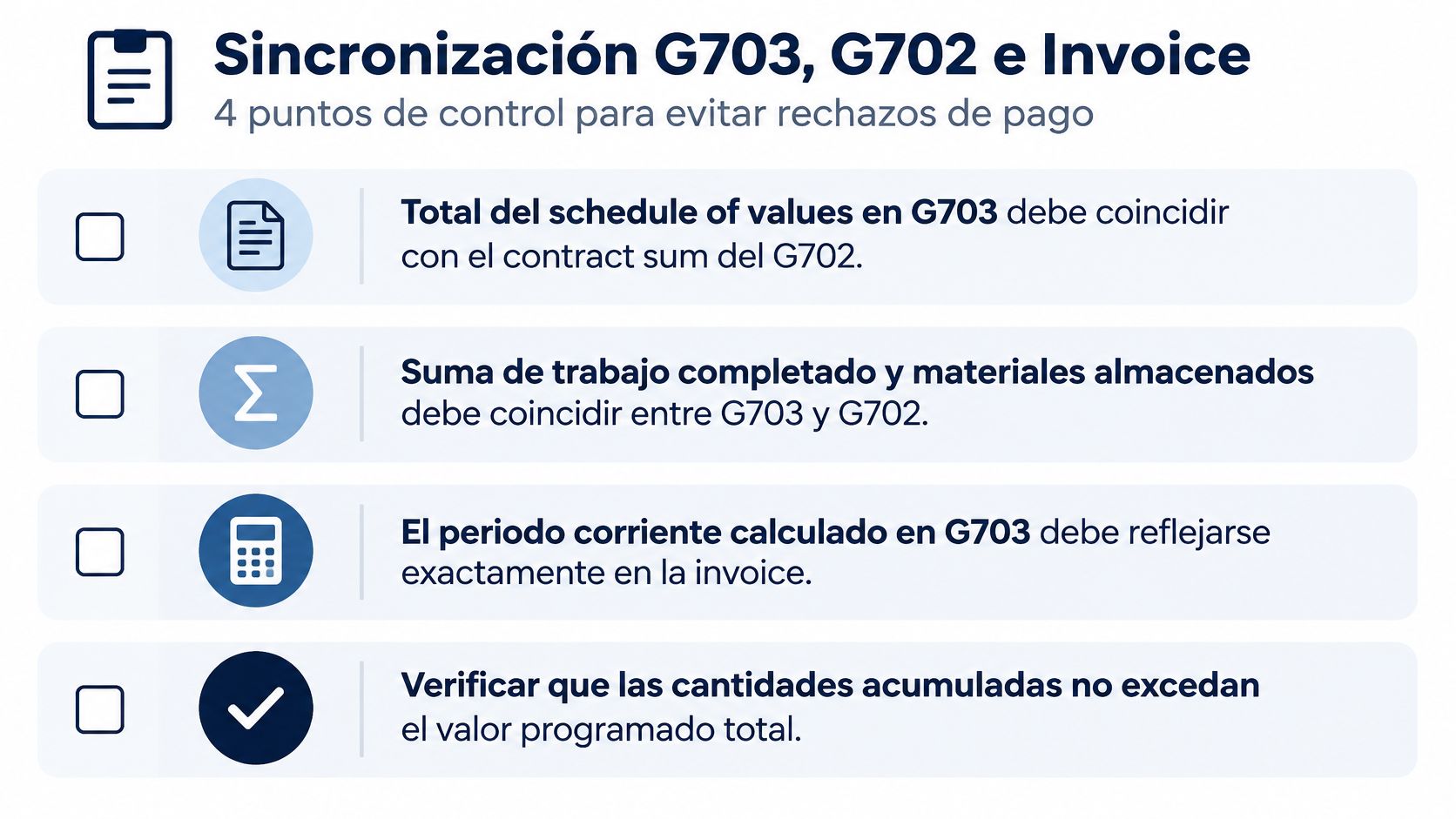

Lista de verificación para sincronizar los documentos G703 y G702 con la factura de construcción.

Controles antes de exportar

  • Valor contractual actualizado: compara el total del Schedule of Values con el contrato ajustado que aparece en el G702.
  • Total Completed and Stored to Date: verifica que proceda del acumulado de las partidas, no de una cifra escrita manualmente.
  • Retainage: concilia el detalle por partida con la retención resumida.
  • Certificados anteriores: utiliza el mismo historial conciliado para calcular la solicitud.
  • Change Orders: confirma que el detalle y el resumen utilizan el mismo corte de modificaciones.
  • Invoice: comprueba que el importe solicitado corresponde al Current Payment Due.

Si necesitas revisar los campos del resumen, utiliza la guía del formulario AIA G702 para identificar dónde debe terminar cada resultado. Evita resolver una diferencia ajustando una cifra hasta que coincida: primero identifica qué dato o fórmula la produjo.

Un motor de cálculo, varias salidas

Puedes trabajar con una hoja maestra protegida y documentos vinculados, o con una herramienta específica para Pay Applications. La condición útil es la misma: calcular una vez y reutilizar el resultado, en vez de mantener fórmulas paralelas para cada documento.

La hoja maestra ofrece flexibilidad, pero exige controlar vínculos, versiones y celdas editables. Un flujo automatizado reduce la transcripción, aunque sigue necesitando una revisión correcta del contrato y del avance.

Revisa también el PDF exportado. Los redondeos, los totales truncados al imprimir y los campos ocultos pueden dejar un paquete difícil de comprobar aunque el archivo de trabajo esté correcto.

Haz la revisión final sobre la misma versión que enviarás. Si el supervisor cambia el avance después de esa revisión, regenera todo el paquete, no solamente el G703. De lo contrario, podrías adjuntar una invoice anterior junto a formularios actualizados.

Del G703 al paquete completo con lien waivers

El responsable de billing recibe el avance aprobado internamente, comprueba el detalle y prepara el paquete de entrega. El trabajo no termina cuando el G703 cuadra: todavía debe asegurarse de que los documentos adjuntos correspondan al mismo proyecto, periodo y solicitud.

La secuencia correcta es completar el G703, trasladar su resumen al G702 y preparar este último para firma y, normalmente, notarización. Después se entregan ambos al architect para revisión y certificación, conforme a las instrucciones oficiales del G702 citadas anteriormente. No hace falta describir el G703 como certificado antes de preparar el G702.

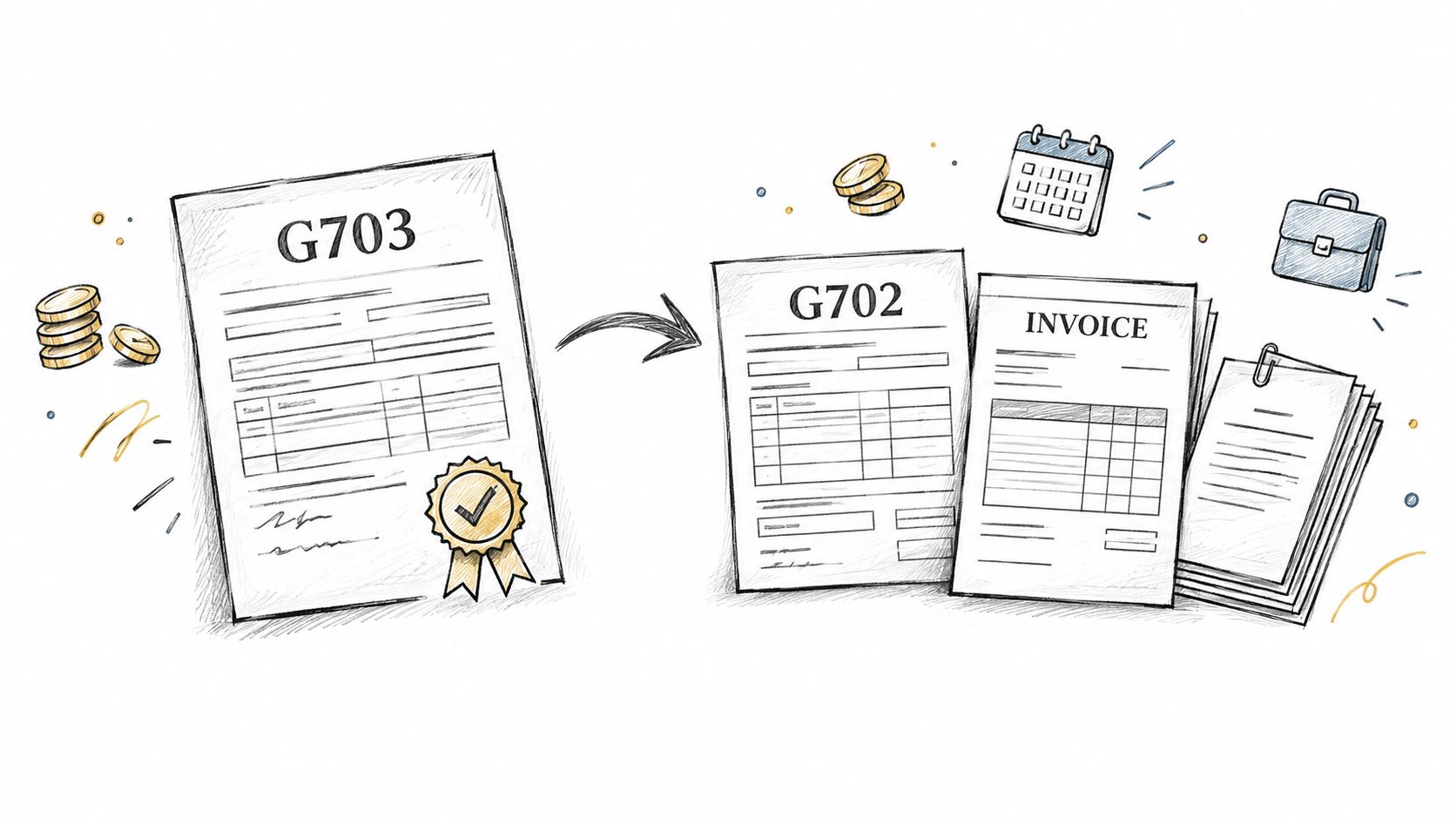

Representación visual del flujo de trabajo de formularios AIA G703 hacia un G702 y factura de construcción.

Seleccionar el waiver y comprobar su alcance

Los Lien Waivers requieren una revisión propia. No elijas el archivo por su nombre ni porque fue el utilizado en el mes anterior.

  • Conditional progress: comprueba las condiciones del documento para una solicitud de avance.
  • Unconditional progress: revisa cuidadosamente lo que declara sobre el pago.
  • Conditional final: verifica que corresponda al cierre y a sus condiciones.
  • Unconditional final: confirma el alcance de la liberación antes de firmarlo.

La guía de Lien Waivers para contratistas puede ayudarte a distinguir los documentos. La selección y firma deben responder a los requisitos aplicables y a la situación real del pago, no solo al importe de la invoice.

Preparar el paquete desde un registro común

En un flujo conectado, se carga el contrato ejecutado en PDF para extraer los requisitos de billing: suma contractual, retención, ciclo, formularios y waivers requeridos. El Schedule of Values queda configurado o se completa con su desglose aprobado; no conviene asumir que el contrato contiene toda la información necesaria.

Después se actualiza el avance por partida y se generan invoice, G702, G703 y waivers desde los mismos datos. El paquete puede reunirse en un PDF, descargarse para los trámites de firma o notarización y enviarse al destinatario correspondiente.

La extracción automática ayuda a evitar transcripciones, pero no sustituye la validación inicial. Comprueba lo extraído antes de preparar la primera solicitud y conserva una copia exacta del paquete enviado para responder a cualquier revisión.

Errores frecuentes al completar el G703 y checklist final

Errores comunes en el G703 y su solución rápida

Error frecuente Impacto Corrección
Reutilizar un Schedule of Values ajeno Desglose que no representa el contrato Configurar las partidas del proyecto actual
Omitir materiales almacenados Acumulado incompleto Revisar su estado al corte
Actualizar un Change Order solo en el detalle Resumen contractual inconsistente Regenerar el paquete desde la base actualizada
Heredar la retención anterior Importe neto incorrecto Comprobar las condiciones por partida
Adjuntar un waiver inadecuado Necesidad de corregir la entrega Validar tipo, alcance y datos

Antes del envío, deja constancia de esta comprobación:

  • Contrato revisado: requisitos y modificaciones incorporados.
  • Cifras conciliadas: detalle, resumen e invoice alineados.
  • Retención validada: reglas y ajustes documentados.
  • Entrega preparada: firmas, waivers, destinatario y versión final comprobados.

No puedes controlar toda la revisión del architect. Sí puedes entregar un paquete coherente y conservar el respaldo para responder sin reconstruir el cierre.


Como alternativa a las hojas vinculadas, Drawra - Spanish extrae requisitos del contrato ejecutado y genera invoice, AIA G702/G703 y Lien Waivers con un motor de cálculo compartido. Visita la plataforma para preparar tu próxima Pay Application desde el Schedule of Values y revisar el paquete completo antes de enviarlo.
