El GC te manda el waiver y te pide que lo devuelvas firmado para liberar el cheque. Ya cerraste el avance, revisaste el Schedule of Values y necesitas pagar a tus proveedores. Firmar parece el último trámite, pero ese documento puede decir que recibiste dinero que todavía no tienes o que renuncias a trabajos que aún estás negociando.
No firmes para destrabar el pago sin comprobar qué estás liberando. En una facturación mensual AIA, el claim release form merece la misma revisión que el importe solicitado.
Índice

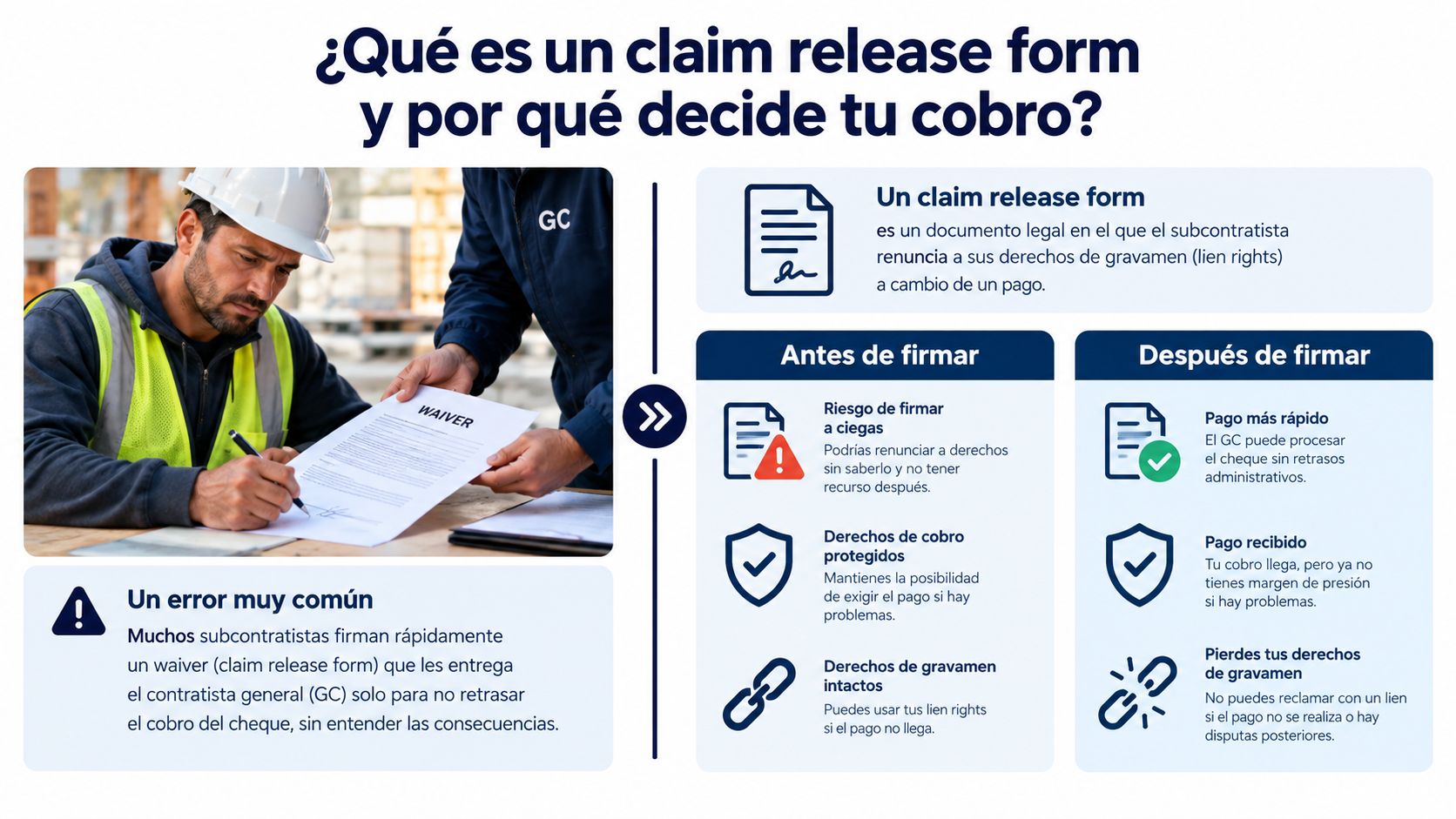

- Qué es un claim release form y por qué decide tu cobro
- Conditional vs Unconditional y el efecto de cada firma
- Progress Payment y Final Payment a lo largo del proyecto
- Reglas por jurisdicción que cambian el formulario válido
- Cómo completar un claim release form sin errores
- Riesgos silenciosos que no se ven hasta que el pago falla
- Cómo convertir tu rutina de waivers en un flujo confiable
Qué es un claim release form y por qué decide tu cobro
Un claim release form es un documento mediante el cual el reclamante libera determinados derechos relacionados con un pago. Según su alcance, puede afectar lien rights, reclamaciones contra un payment bond o reclamaciones contractuales. No asumas que todos los documentos titulados release se limitan al gravamen.
La selección depende de dos decisiones: si el dinero ya se recibió y si el pago es parcial o final. California organiza sus formularios legales de liberación en cuatro categorías, combinando esas condiciones.

Los cuatro tipos básicos de claim release form
| Tipo | Cuándo se firma | Cuándo se activa |
|---|---|---|
| Conditional Progress Payment | Al solicitar o tramitar un pago parcial todavía no cobrado | Al cumplirse la condición de pago |
| Unconditional Progress Payment | Después de verificar el cobro parcial | Sin depender de un pago futuro, conforme al régimen aplicable |
| Conditional Final Payment | Al tramitar el saldo final pendiente | Cuando se acredita el pago exigido |
| Unconditional Final Payment | Después de verificar el cobro final | Sin condición de pago pendiente, conforme al régimen aplicable |
La tabla sirve para clasificar, no para sustituir la lectura del formulario. El importe, las fechas y las excepciones determinan qué estás entregando a cambio del dinero.
El contexto financiero justifica esa atención. En el National Construction Payments Report 2019, el 58% de los contratistas encuestados declaró haber presentado un gravamen; entre quienes lo habían presentado, el 74% dijo haberlo hecho durante el año anterior. Esas cifras no miden errores de releases, pero muestran por qué conservar correctamente los derechos de cobro importa.
Regla de revisión: trata el waiver como una autorización para liberar derechos, no como una portada más del paquete de facturación.
Mi recomendación es asignar un responsable concreto para aprobarlo. Quien prepara la factura puede completar los datos, pero alguien debe comprobar que el documento corresponde al dinero y al alcance que realmente se están pagando.
Conditional vs Unconditional y el efecto de cada firma
Una promesa de pago no equivale a fondos recibidos. Tampoco lo equivale una copia del cheque, un correo del GC o una transferencia que todavía aparece pendiente.
En Texas, la distinción operativa es clara: el conditional conserva su condición hasta que el pago descrito se concreta, mientras que el unconditional libera derechos sin esperar ese cobro. La explicación de los waivers de Texas y los fondos efectivamente recibidos advierte que no debe exigirse un unconditional antes de recibir fondos suficientes y válidos.
Conditional vs Unconditional Waiver
| Aspecto | Conditional | Unconditional |
|---|---|---|
| Efecto legal | La liberación depende del pago descrito | La liberación no depende de un cobro futuro |
| Momento de activación | Al cumplirse la condición establecida | Puede operar al firmarse, sujeto a las reglas aplicables |
| Si el pago nunca llega | No se cumple la condición de liberación | Puedes haber liberado derechos necesarios |
| Riesgo financiero | Vincular mal el documento al pago | Declarar recibido un importe no cobrado |
| Control recomendado | Identificar y conservar evidencia del pago | Confirmar fondos antes de autorizar la firma |
Considera este escenario hipotético: recibes un cheque, entregas un unconditional y después el banco devuelve el cheque. El problema no es únicamente que falte dinero. Ya emitiste un documento cuya eficacia no dependía de que ese cheque se cobrara.
Qué debe confirmar contabilidad
Antes de aprobar un unconditional, pide una validación que permita reconstruir la operación:
- Importe recibido: debe corresponder al pago que se pretende liberar.
- Estado bancario: distingue entre movimiento pendiente y fondos confirmados.
- Identificación: conserva referencia del cheque o de la transferencia ACH.
- Aplicación al proyecto: confirma que contabilidad registró el ingreso contra la factura correcta.
Una captura del aviso de transferencia no debe reemplazar la comprobación bancaria. Mi recomendación operativa es bloquear la firma incondicional mientras exista una diferencia de importe o una confirmación pendiente.
Para los conditional, la evidencia también importa. Los formularios condicionales publicados por la CSLB vinculan la liberación por pago parcial al cheque identificado y a su pago por el banco. Archiva el formulario junto con la prueba de la operación, no en carpetas separadas que nadie pueda relacionar después.
Progress Payment y Final Payment a lo largo del proyecto
Un Progress Payment Waiver acompaña una etapa del cobro. Un Final Payment Waiver corresponde al cierre económico que estás aceptando. La diferencia no depende de que la cuadrilla haya salido de la obra, sino del pago y del alcance que el documento libera.
En proyectos con formularios AIA, el paquete suele incluir G702, G703 y documentación de respaldo. El G703 sigue el Retainage por partida del Schedule of Values, mientras que los formularios AIA G901, G902, G903 y G904 cubren las distintas combinaciones de liberación, según las prácticas de AIA para waivers dentro de una Pay Application.

El mismo oficio, decisiones distintas
Considera un ejemplo hipotético de drywall. El subcontratista factura el avance de instalación aprobado en su Schedule of Values, pero mantiene pendiente una modificación de alcance. Un progress release debe revisarse contra ese periodo y ese pago, sin dar por resuelta automáticamente la modificación.
En el último draw, el problema cambia. Si presenta un final release sin reservar el Change Order pendiente, el documento puede contradecir su intención de seguir reclamándolo. Terminar físicamente el trabajo no resuelve por sí solo esa discrepancia económica.
| Situación | Decisión recomendada |
|---|---|
| Continúan los pagos por avance | Revisar un progress release |
| Falta liberar Retainage | Comprobar cómo queda tratado antes de declarar el cierre |
| Hay cambios o cargos controvertidos | Documentar su tratamiento antes del final release |
| Se propone cerrar todo el saldo | Conciliar el expediente completo, no solo el último cheque |
La preparación de una Pay Application en construcción debe mantener conectados avance, importe solicitado y documentación de respaldo. No prepares el waiver usando una versión anterior del paquete.
El último draw merece una revisión más amplia. Compara el saldo contractual, el historial de pagos, las reservas anteriores y los pendientes abiertos. Mi criterio es no aprobar un final release hasta que alguien pueda explicar por escrito qué se cierra y qué permanece fuera.
Reglas por jurisdicción que cambian el formulario válido
No reutilices un waiver de otro estado porque el GC lo aceptó antes. La aceptación administrativa no demuestra que el documento cumpla la ley del proyecto.
En California, los modelos actuales corresponden a las secciones 8132, 8134, 8136 y 8138 del Código Civil. La CSLB también sitúa la entrada en vigor de la reforma que dio lugar al sistema moderno el 1 de julio de 2012, en su explicación de formularios legales citada anteriormente. Evita copiar paquetes antiguos sin revisar su vigencia.
Requerimientos clave por estado
| Estado | Código aplicable | Exigencia de forma | Punto crítico |
|---|---|---|---|
| California | Código Civil, secciones 8132, 8134, 8136 y 8138 | Cumplimiento sustancial con el modelo correspondiente | Firma y entrega del reclamante |
| Texas | Property Code, sección 53.284 | Cumplimiento sustancial con los formularios legales | Elegir el modelo correspondiente al pago |
| Florida | Florida Statutes, sección 713.20 | Modelos legales en los supuestos cubiertos | Prohibición de renuncia anticipada |
Texas establece los modelos para liberar lien rights o payment bond claims en el Property Code, sección 53.284. El formulario condicional de progreso identifica el pago, las partes, la ubicación y el trabajo, y contempla el uso de los fondos para pagar oportunamente a trabajadores y subcontratistas.
Florida prohíbe la renuncia anticipada a derechos de lien y regula los formularios exigibles. También permite condicionar la liberación al cobro efectivo del cheque. No conviertas una plantilla corporativa en requisito universal.
La firma electrónica no sustituye la validación legal
Un PDF firmado no responde por sí solo estas preguntas:
- Jurisdicción: ¿qué estado regula el proyecto y el derecho que se libera?
- Alcance: ¿el documento trata un lien, un payment bond o reclamaciones contractuales?
- Formalidades: ¿hay requisitos aplicables de notarización, testigos o autoridad?
- Eficacia: ¿se han cumplido las condiciones exigidas por el formulario?
La firma confirma una actuación del firmante. No corrige un modelo equivocado ni demuestra que el dinero llegó.
Si trabajas en California, utiliza una revisión específica del lien release form de California antes de adaptar documentos del GC. Cuando aparezcan cláusulas adicionales o dudas sobre las formalidades, pide revisión jurídica antes de entregar el formulario.

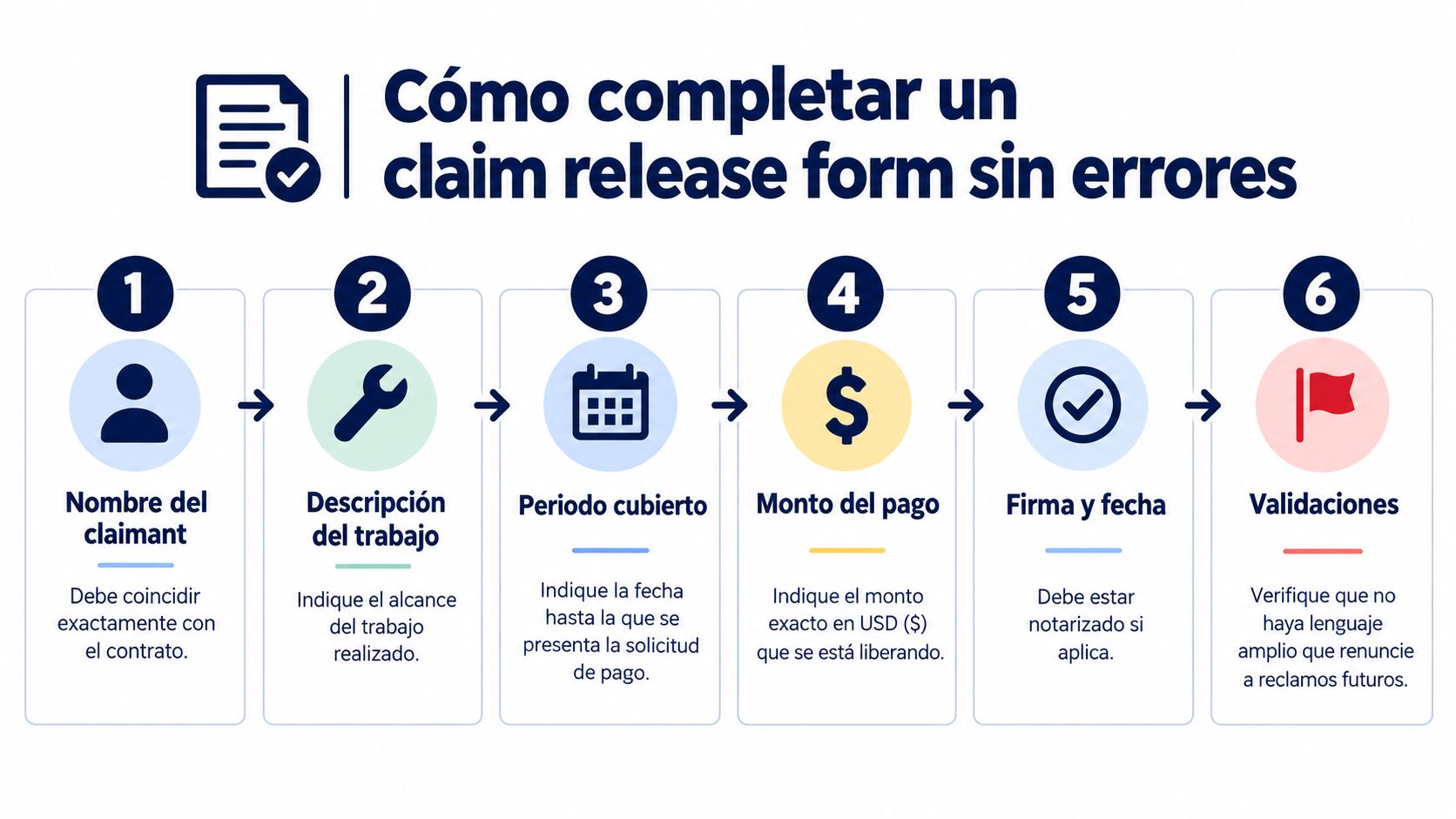

Cómo completar un claim release form sin errores
Prepara el waiver desde el paquete aprobado, no desde el del mes anterior. Arrastrar datos parece rápido hasta que quedan un importe antiguo, una fecha equivocada o una excepción que desapareció.
La metodología de revisión de releases publicada por AIA incluye identificar la jurisdicción, clasificar el documento, completar sus datos, comprobar la autoridad del firmante y conservar evidencia del pago y de la entrega. Convierte esos controles en tareas asignadas, no en recordatorios informales.

Completa los datos y después concilia
Empieza con el nombre legal del claimant, propietario, cliente contractual, proyecto y descripción del trabajo. Usa las denominaciones del expediente contractual y comprueba que el firmante tenga autoridad para actuar por la empresa.
Después revisa el periodo cubierto y la through date. Una liberación hasta determinada fecha puede abarcar algo distinto de una liberación limitada al importe del cheque. No trates esos campos como equivalentes.
Para el importe, reconcilia el cálculo del G703 con el Current Payment Due del G702 y con el pago identificado en el waiver. Si corresponden a operaciones distintas, deja documentada la explicación antes de continuar.
Considera un ejemplo hipotético de un subcontratista eléctrico: el paquete actualizado incorpora un ajuste de avance, pero el waiver conserva el importe del borrador anterior. Detén el envío. Comprueba si quedó una versión desactualizada, si existe un pago separado o si se confundió facturación acumulada con pago del periodo.
Checklist mensual para guardar o imprimir
- Identidad y proyecto: nombres, ubicación y contrato coinciden.
- Formulario: corresponde al estado, al momento del proyecto y al estado del pago.
- Fechas: el periodo liberado coincide con la conciliación aprobada.
- Importe: el waiver corresponde al pago identificado, con cualquier diferencia explicada.
- Reservas: se identifican Change Orders, Retainage y reclamaciones que deban mantenerse.
- Autorización: firma una persona facultada.
- Expediente: se guardan versión enviada, aprobación, evidencia bancaria y registro de entrega.
No firmes campos en blanco para que otra persona los complete. Tampoco cambies una cifra después de obtener la firma sin controlar la nueva versión y su aprobación.
Un paquete listo para enviar debe poder revisarse sin explicaciones verbales. Si contabilidad necesita adivinar qué pago cubre el release, todavía no está listo.
Riesgos silenciosos que no se ven hasta que el pago falla
Firmar no equivale a quedar protegido. Puedes tener un documento completo, con fecha y firma correctas, y aun así haber aceptado un alcance económico que no pretendías.
El riesgo menos visible está en las cláusulas amplias. Un release puede afectar reclamaciones distintas del lien, incluidos cambios pendientes. El análisis jurídico sobre el alcance de las renuncias de gravamen advierte que no deben subestimarse sus efectos sobre reclamaciones y trabajos adicionales.

Las reservas deben permitir identificar el pendiente
En un escenario sintético, un subcontratista firma un unconditional final mientras negocia un Change Order. Cree que el correo de negociación basta para mantenerlo abierto, pero el release no contiene una reserva y utiliza lenguaje amplio. Esa combinación puede comprometer su reclamación adicional; el resultado dependerá del texto y de la ley aplicable.
No escribas únicamente que quedan extras pendientes. Prepara una relación verificable:
- Change Orders: identificación, descripción e importe reclamado.
- Retainage: saldo que todavía no se incluye en el pago.
- Facturas abiertas: referencia y concepto.
- Backcharges disputados: cargo objetado y motivo de la controversia.
- Otras reclamaciones: intereses o conceptos contractuales pendientes, cuando corresponda.
Una reserva útil permite que otra persona identifique exactamente qué no estás liberando.
En ciclos mensuales, conserva también el historial de esas reservas. Si un pendiente aparece en un release y desaparece del siguiente, obliga al equipo a resolver esa diferencia antes de firmar.
La pérdida de evidencia bancaria crea otro problema: dificulta demostrar cuándo se cumplió la condición de un release. Y una firma sin autoridad abre una discusión distinta sobre quién podía comprometer a la empresa. Tipo correcto, alcance revisado y expediente completo deben aprobarse juntos.
Cómo convertir tu rutina de waivers en un flujo confiable
La solución práctica es separar preparación, aprobación y envío. El coordinador de billing prepara el paquete; el project manager valida avance y pendientes; contabilidad confirma los cobros que correspondan. Así nadie interpreta que completar un PDF autoriza automáticamente su entrega.
Puedes trabajar con una checklist compartida y una carpeta controlada o utilizar software para mantener sincronizados los documentos. La decisión depende de tu volumen de facturación y de cuánto trabajo manual quieras conservar.
Automatiza la preparación, conserva el criterio
Drawra es una opción para gestionar el billing AIA mediante software. Analiza contratos ejecutados en PDF para extraer requisitos de facturación, como suma contractual, Retainage, ciclo y tipos de waiver, y prepara el proyecto a partir de esos datos.
El equipo actualiza el porcentaje completado del Schedule of Values y genera un paquete con invoice, AIA G702/G703 y el waiver correspondiente. Los cálculos compartidos mantienen alineados los importes; el prellenado de datos del proyecto y fechas evita volver a capturarlos por separado.
- Para facturación recurrente: utiliza el flujo mensual y revisa cada paquete antes de aprobarlo.
- Para trabajo esporádico: puedes utilizar el servicio sin suscripción.
- Para probar el proceso: la primera Pay Application es gratuita.
- Para requisitos especiales: descarga el paquete cuando necesites completar una notarización aplicable.
No delegues al software la decisión jurídica sobre una cláusula amplia. Aunque el paquete incluya el formulario y sus datos, el responsable debe comprobar las excepciones, la jurisdicción y el estado real de los fondos antes de autorizarlo.
En construcción, documentar es parte de cobrar. Un claim release form mal firmado puede comprometer el derecho que todavía necesitas ejercer. Cierra cada ciclo con una aprobación rastreable y con el expediente que explique qué cobraste, qué liberaste y qué sigue pendiente.
Prepara tu próximo paquete mensual con Drawra - Spanish, que reduce la carga de trabajo de Pay Applications en aproximadamente un 60% mediante un flujo guiado y documentos generados desde los requisitos del contrato. Prueba la primera Pay Application gratuita y revisa juntos la invoice, los AIA G702/G703 y el waiver antes de enviarlos al GC.
