Tienes el invoice listo, el avance actualizado y el paquete AIA preparado para enviar. Entonces llega el correo del general contractor: falta el Lien Waiver para procesar el pago. Tu equipo todavía no ha recibido los fondos, pero alguien necesita firmar para que la facturación siga adelante.

Ese momento exige más atención que otro ajuste de formato. Al buscar un Lien Waiver Form Florida, necesitas un documento que corresponda al pago, al periodo facturado y al alcance que realmente aceptas liberar. La firma debe cerrar una revisión de billing, no sustituirla.

Índice

Por qué el lien waiver forma parte de cada Pay Application en Florida

Un subcontratista eléctrico entrega su Pay Application y recibe un formulario para firmar antes del desembolso. Si acepta el texto sin revisar cuándo produce efecto, puede comprometer su posición de cobro mientras el pago sigue pendiente. Enviar una solicitud de pago no equivale a recibir el dinero.

Conviene separar la obligación contractual de presentar documentos del alcance legal de la renuncia. No debe asumirse que toda Pay Application mensual exige por ley el mismo waiver. Revisa qué pide el contrato, quién revisa el paquete y qué documento corresponde a ese ciclo.

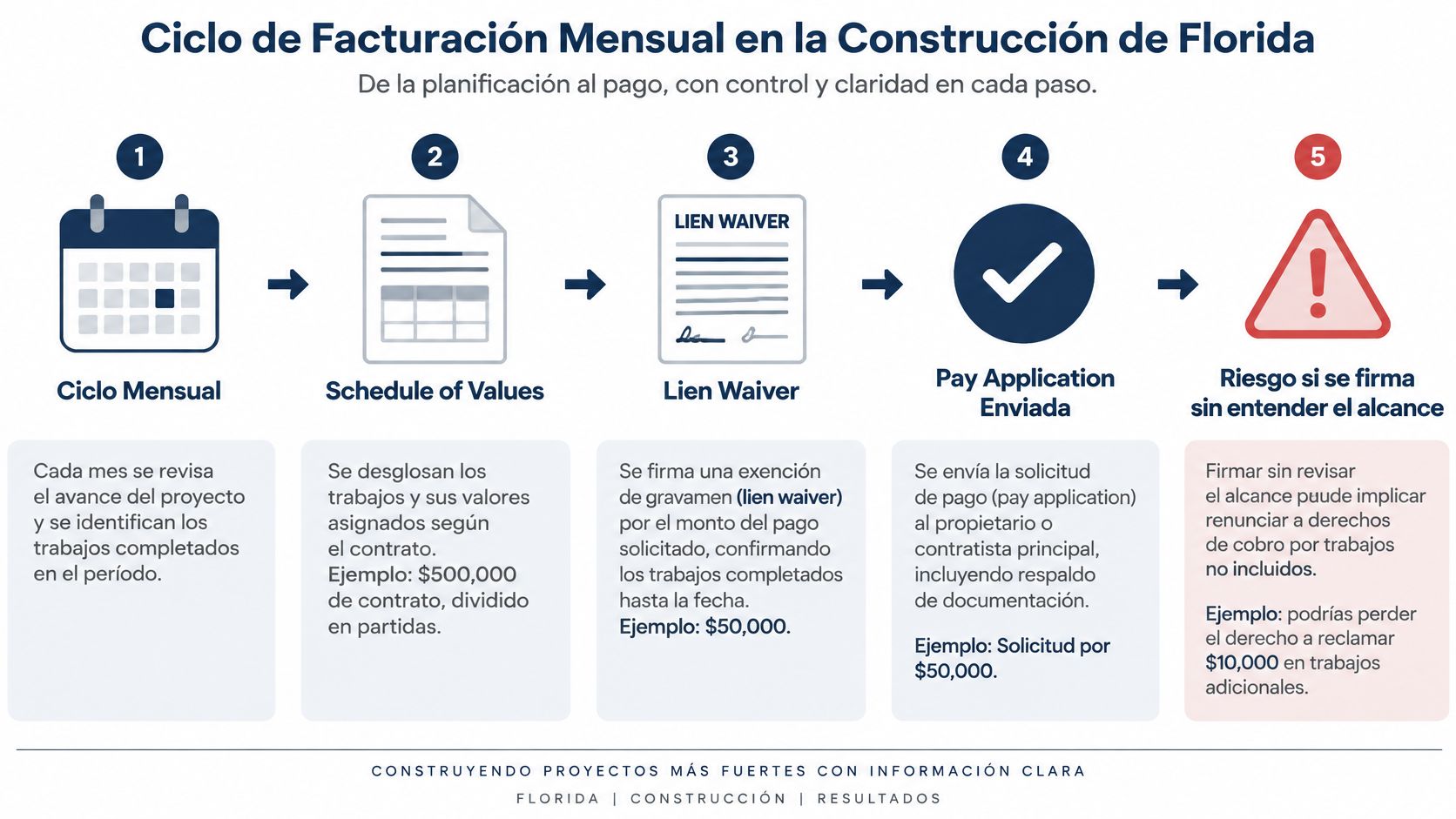

Infografía sobre el ciclo de facturación mensual en la construcción de Florida y sus etapas clave.

El waiver debe salir del mismo expediente de billing

La preparación de una Pay Application de construcción requiere que cada documento describa la misma solicitud. La Schedule of Values sostiene el avance por partida; el AIA G703 presenta su desarrollo; el G702 resume la solicitud, y el invoice identifica lo que estás cobrando.

El waiver necesita datos coherentes con ese expediente, pero no debes copiar automáticamente cualquier total del paquete. El saldo contractual, el avance acumulado y el pago correspondiente al periodo cumplen funciones distintas.

  • Antes de preparar el formulario: Confirma qué pago se está procesando y qué periodo comprende.
  • Antes de enviarlo: Compara importe, proyecto y fecha con los documentos de respaldo.
  • Antes de firmarlo: Revisa el efecto del texto y la situación del desembolso.

Regla de billing: Preparar el waiver junto con la Pay Application no significa autorizar su firma sin comprobar el pago y el alcance.

El trabajo administrativo consiste en mantener estas decisiones conectadas. Un paquete visualmente impecable no corrige una liberación que el firmante no entendió.

Marco legal del Chapter 713 de Florida

El Chapter 713 es el punto de referencia para distinguir el derecho de gravamen de su renuncia. La regla central está en el artículo 713.20(2): no puede renunciarse anticipadamente al derecho sobre trabajo, servicios o materiales todavía no suministrados. Esa protección figura en las versiones estatutarias de 2024, 2025 y 2026, según el texto del Chapter 713 publicado por el Senado de Florida.

Esto exige una distinción práctica: trabajo futuro y trabajo ejecutado pendiente de pago no son lo mismo. La prohibición de una renuncia anticipada no debe utilizarse como excusa para firmar sin leer un documento referido a trabajo ya realizado.

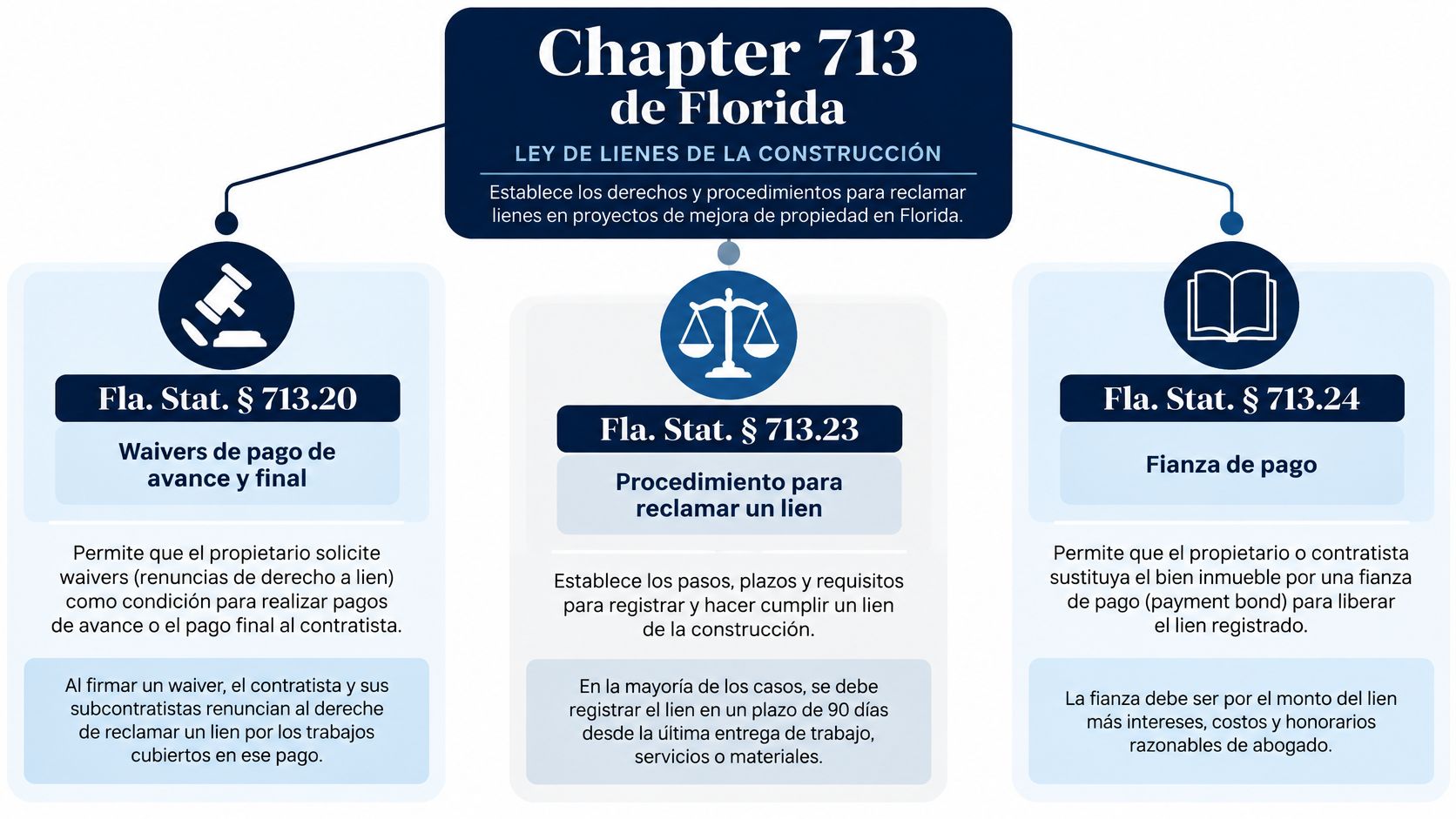

Infografía sobre el Capítulo 713 de Florida explicando los derechos de lien de la construcción

Un mapa legal para revisar documentos

Para billing, conviene clasificar primero el documento y después revisar sus campos:

  • Renuncia de gravamen: Identifica si corresponde a pago de avance o final.
  • Renuncia contra una fianza: Confirma que existe una payment bond aplicable antes de seleccionar el formulario.
  • Preservación o reclamación del derecho: No la confundas con una liberación. La guía del Claim of Lien en Florida aborda ese trámite distinto.

La infografía sirve como orientación visual, no como sustituto de la clasificación jurídica. Para las fianzas tratadas en esta guía, las referencias relevantes son los artículos sobre payment bonds y sus formularios específicos, desarrollados más adelante.

Si el contrato combina distintas protecciones o incluye una liberación amplia de reclamaciones, pide revisión legal. El equipo de billing puede comprobar consistencia documental, pero no debe resolver una disputa de alcance mediante una firma rutinaria.

Tipos de lien waiver y cuándo usar cada uno

La elección tiene dos ejes: avance o final, según el momento del proyecto, y condicional o incondicional, según el texto que gobierne su efectividad. Estas etiquetas ayudan a organizar el trabajo, pero el contenido firmado importa más que el nombre del archivo.

No trates las variantes comerciales como si todas fueran formularios estatutarios independientes. Al revisar una condición de pago, comprueba qué evento debe ocurrir y cómo se documentará. Tampoco asumas que la palabra conditional en el encabezado corrige cláusulas contradictorias.

Cuadro comparativo de los cuatro tipos de waiver

Tipo de waiver Efecto al firmar Cuándo conviene pedirlo Riesgo principal
Conditional progress Su efectividad queda sujeta a la condición de pago redactada Cuando se solicita la firma antes de recibir el pago de avance Condición ambigua o difícil de comprobar
Unconditional progress No incorpora una reserva expresa de efectividad por pago Después de verificar el desembolso correspondiente Firmar mientras los fondos siguen pendientes
Conditional final Vincula el cierre a la condición acordada para el pago final Cuando se coordina el intercambio de cierre Omitir partidas pendientes del cierre
Unconditional final Se presenta sin condición de pago pendiente Cuando el cierre económico está verificado Liberar derechos sin resolver diferencias

La urgencia del próximo ciclo no cambia el riesgo del documento. Si el GC necesita una firma previa, plantea una condición clara y sométela a revisión cuando corresponda. La confianza comercial ayuda a coordinar el intercambio, pero no reemplaza el texto.

Drawra permite preparar estas variantes dentro del flujo documental. La selección debe responder a una decisión revisada por tu equipo, no a una opción guardada por defecto. Automatizar el llenado funciona; automatizar la aceptación de cualquier cláusula, no.

Requisitos del formulario de pago de avance bajo § 713.20(4)

El formulario de avance del artículo 713.20(4) identifica la suma considerada, la fecha hasta la cual se suministraron trabajos o materiales, el cliente, el propietario y el inmueble. También establece expresamente que no cubre Retainage ni trabajo posterior a la fecha indicada.

Qué revisar campo por campo

  • Acreedor y firma: La empresa que libera el derecho debe quedar identificada, y quien firma debe actuar con autorización.
  • Suma considerada: Debe corresponder al pago que se documenta, no al valor completo del contrato.
  • Cutoff date: Identifica hasta cuándo se suministraron los trabajos, servicios o materiales incluidos.
  • Cliente y owner: Comprueba ambas identidades. Tu contratante y el propietario pueden ser entidades distintas.
  • Descripción del inmueble: Utiliza una identificación que no deje dudas sobre el proyecto.

Un nombre comercial parecido no basta para dar por correcta una entidad. Tampoco conviene sustituir la descripción del inmueble por una abreviatura interna que solo entiende el project manager.

El formulario de avance no debe convertirse en una liberación final porque alguien haya reutilizado una plantilla de cierre.

Como ejemplo hipotético, una empresa de drywall prepara el waiver del ciclo mensual y adjunta una plantilla que contiene lenguaje de liberación total. Aunque el importe coincida con la solicitud, debe detener la firma y comparar ese texto con el formulario de avance.

Una omisión no permite concluir automáticamente que todo el documento sea inválido. Sí crea una pregunta que debe resolverse antes de enviarlo: ¿qué pago y qué trabajo describe realmente esta renuncia? Corregir el campo en el expediente maestro evita arrastrar la misma ambigüedad al siguiente ciclo.

Cómo llenar el waiver de pago de avance en una Pay Application mensual

Screenshot from https://drawra.com

Cada cierre de ciclo repite la misma escena: el project manager entrega el percent-complete, contabilidad arma el G702 y el waiver debe salir firmado antes de que el owner libere el desembolso. En ese orden, y con los mismos números en los tres documentos.

El punto de partida correcto es la Schedule of Values. Un contratista de HVAC, por ejemplo, debe revisar el avance de equipos, instalación y demás partidas conforme al contrato antes de trasladar cualquier importe al paquete. Si el percent-complete sale inflado porque alguien usó el saldo pendiente como atajo, el waiver terminará describiendo un pago que no corresponde al trabajo ejecutado.

La forma legal de pago parcial publicada en 2023 define los datos que alimentan el formulario: importe, fecha de corte, cliente, owner e inmueble. Drawra puede sincronizar esos datos con el invoice y el AIA G702/G703, sin que eso sustituya la verificación del documento generado.

Campo del waiver Origen dentro del paquete de pago
Importe liberado Current payment due del G702, separado del retainage
Fecha de corte Fin del periodo reportado en el G703
Cliente y owner Datos contractuales del proyecto
Inmueble Identificación registrada en el expediente maestro

Con los campos alimentados desde el mismo cálculo, el waiver deja de ser un documento aparte y pasa a ser la cara legal del invoice. Esa es la sincronización que evita que el owner devuelva el paquete por inconsistencias.

Dos detalles cierran el ciclo. Primero, revisa el PDF generado: una vista de datos correcta no basta si el archivo adjunto contiene una versión anterior. Segundo, confirma la fecha de corte contra el calendario contractual en lugar de adoptar el fin de mes por costumbre.

La firma sigue el procedimiento acordado para el desembolso. Conserva el waiver preparado, la versión firmada y la confirmación de pago en el mismo expediente, de modo que contabilidad pueda reconstruir qué se entregó y qué se recibió.

Requerimientos del formulario de pago final bajo § 713.20(5)

Un owner no devuelve el waiver final por una coma. Lo devuelve cuando el G702 muestra una solicitud de pago final, la Schedule of Values todavía tiene líneas abiertas y el waiver llega como si el proyecto estuviera cerrado. La forma final del artículo 713.20(5) declara recibo del pago final y libera derechos sobre trabajo, servicios o materiales del proyecto descrito, así que debe nacer después de conciliar, no antes de cobrar.

El orden práctico que uso en cierres AIA es simple: cierro primero el contrato en papel, luego el G702 final y al final el waiver. Reviso el contrato vigente contra lo facturado y lo cobrado, separo Change Orders aprobados de los pendientes o controvertidos, confirmo cómo se liquida el retainage y dejo cliente, owner, inmueble y firmante autorizado sin ambigüedad. Si la Schedule of Values todavía muestra saldo en líneas que ya se ejecutaron, corrijo la aplicación antes de liberar derechos.

Un waiver final no tapa un extra disputado.

Cuando hay partidas controvertidas, la salida limpia es documentarlas por escrito y pedir revisión de alcance antes de firmar. Meterlas dentro de un saldo “cerrado” suele costar más después: contabilidad no puede explicar qué se cobró, el owner cuestiona la liberación y el paquete vuelve con observaciones. Drawra puede mantener consistentes invoice, AIA G702/G703, Schedule of Values y waiver final para evitar capturar importes dos veces, pero la aceptación del Change Order y la confirmación bancaria siguen siendo verificaciones humanas.

La firma la decide el equipo autorizado. Billing entrega la conciliación, deja visibles los pendientes y firma solo cuando el pago final refleja dinero recibido o una obligación de desembolso aceptada según el contrato.

Waiver de gravamen versus waiver sobre payment bond

Un waiver de gravamen y una renuncia contra una payment bond no son intercambiables. Antes de elegir, determina qué protección existe y qué derecho pretende liberar el documento.

Para proyectos protegidos por una fianza conforme a los artículos 713.23 o 713.245, el artículo 713.235 establece formularios de avance y finales específicos. El formulario progresivo excluye Retainage y trabajo posterior a la fecha indicada; según el contrato y la fianza aplicable, el paquete puede requerir ambos tipos de renuncia.

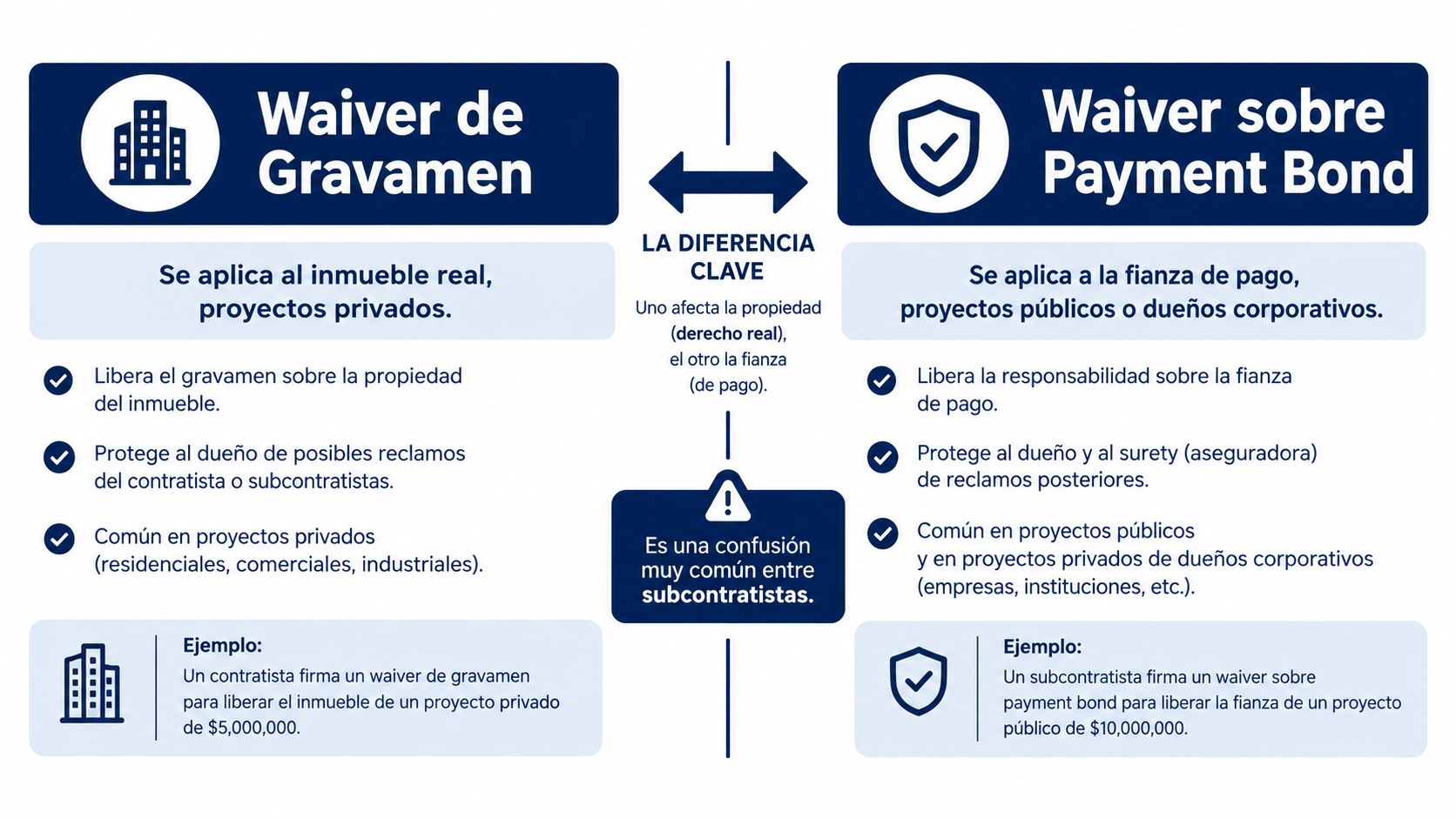

Comparativa visual detallada entre los conceptos de Waiver de Gravamen y Waiver sobre Payment Bond en construcción.

Clasifica la protección, no solo al propietario

No selecciones el formulario únicamente porque el proyecto sea público, privado o tenga un dueño corporativo. La clasificación visual es orientativa; necesitas revisar la documentación contractual y la fianza aplicable.

Documento Qué debes comprobar
Waiver de gravamen Que el texto corresponda al derecho sobre el inmueble
Waiver sobre payment bond Que corresponda a la reclamación contra la fianza aplicable
Paquete con ambos Que cada documento conserve su alcance y datos propios

Como supuesto operativo, un subcontratista mecánico recibe un paquete que contiene ambas renuncias. El coordinador no debe eliminar una por parecer duplicada ni adjuntar ambas sin revisar su necesidad.

Conviene guardar un registro separado para cada documento, con importe, fecha de corte y estado de firma. Si el contrato menciona una fianza pero no tienes sus datos, solicita la documentación antes de completar la liberación.

Cómo Drawra automatiza el waiver dentro del paquete de pago

Contabilidad cierra el invoice a las 5:00 p.m., el PM ajusta una partida de la Schedule of Values y alguien firma un waiver impreso con el through date del ciclo anterior. En Florida ese desfase retrasa cobros: si se usa el formulario de pago de avance bajo § 713.20(4), importe y fecha de corte deben coincidir con lo pedido en el AIA G702 y con las líneas del G703 que respaldan ese avance.

Yo trato el waiver como una salida del mismo paquete mensual. En Drawra el contrato ejecutado se carga en PDF y se configuran suma contractual, Retainage, ciclo de facturación, formularios y tipo de renuncia requerido. Después el responsable actualiza percent complete por partida; el sistema calcula current period, Retainage y payment due, y deja prellenados invoice, AIA G702/G703 y waiver dentro de un expediente combinable en PDF.

La automatización de lien waivers sirve cuando elimina transcripciones repetidas entre SOV, invoice y waiver. Deja intacta la revisión contractual, la condición de efectividad del pago y cualquier lenguaje adicional que exija el GC.

Caso frecuente: el GC pide un unconditional waiver mientras el ACH todavía figura pendiente. El criterio correcto es revisar estado de desembolso y texto antes de liberar derechos por importe futuro o trabajo posterior al cutoff.

Puedes descargar el paquete para pasos externos o usar envío directo con registro de contactos. Para facturación esporádica existe opción sin suscripción; en ciclos recurrentes, la modalidad continua suele justificarse por volumen.

Errores comunes que debilitan o invalidan un waiver en Florida

No todo error invalida automáticamente un waiver. Algunos generan ambigüedad; otros dificultan la revisión del paquete, y otros pueden ampliar el alcance que acepta el firmante. La respuesta correcta depende del texto, no solo del campo donde apareció el problema.

El límite respecto del trabajo efectivamente suministrado está recogido en el Chapter 713 publicado por la Legislatura de Florida. No lo conviertas en una autorización para incluir balances futuros o Change Orders todavía no ejecutados.

Diagnóstico y corrección

Error detectado Problema que debes resolver Corrección práctica
Firma sin verificar el desembolso La expectativa de pago se trata como cobro confirmado Comprobar estado y condición de efectividad
Cutoff date vacía o incorrecta No queda claro el periodo cubierto Conciliarla con el respaldo del ciclo
Retainage mezclado con el pago Se pierde claridad sobre lo retenido Separar importes y revisar el texto
Proyecto o entidad equivocados El documento identifica otra relación contractual Corregir el registro maestro
Firmante sin autorización comprobada Existe una duda sobre representación Obtener autorización antes de firmar

La plantilla personalizada también necesita revisión

No supongas que un documento distinto del estatutario carece de efecto. El apartado sobre formularios alternativos permite que ciertos documentos sean exigibles conforme a sus términos, aunque no sean sustancialmente similares.

Por eso, no aceptes una liberación general de reclamaciones como si fuera un simple ajuste de formato. Un sistema centralizado ayuda a mantener datos coherentes, pero nadie debe aprobar cláusulas adicionales solo porque el PDF se generó sin errores. El waiver correcto protege el cobro; el incorrecto lo expone.

Lista de verificación rápida antes de firmar cada waiver

El waiver suele llegar a firma cuando el G702 ya está armado y el cobro depende de que el paquete salga sin observaciones. Haz tres pasadas, en este orden, y deja constancia dentro del expediente.

Primera pasada, encaje con la Pay Application: el importe liberado coincide con el invoice y con la línea del AIA G702; la continuation sheet del G703 respalda el mismo periodo; la Schedule of Values no arrastra saldo a futuro ni trabajo fuera del ciclo; el retainage queda separado y visible.

Segunda pasada, forma y efecto: el documento sigue el esquema sustancial del § 713.20 para pago de avance o pago final según el ciclo; la fecha de corte está cerrada; la condición de efectividad refleja si ya hubo desembolso o si depende de él; cliente, owner, entidad firmante e inmueble corresponden al contrato.

Tercera pasada, autorización y archivo: la firma tiene poder para obligar a la empresa; el PDF final es la versión revisada; la aprobación interna queda adjunta al envío.

Drawra ayuda a cruzar fechas, retainage y documentos del paquete. Si una pasada falla, asigna responsable y no liberes la firma hasta corregirla.

Preguntas frecuentes sobre el lien waiver en Florida

¿Necesita notarización?

No confundas una solicitud de notarización con una condición universal de validez. Revisa el formulario y el contrato; si la exigencia no está clara, pide confirmación antes de coordinar la firma.

¿Qué hago si el owner exige otro formulario?

La regla legal descrita para los formularios estatutarios impide exigir uno diferente de los sustancialmente previstos. Sin embargo, un documento alternativo puede resultar exigible conforme a sus términos. Solicita revisión antes de aceptarlo o rechazarlo.

¿Cómo organizo los waivers de varios subcontratistas?

Gestiona cada entidad, pago y documento por separado. No trates el waiver de una empresa como evidencia de liberación por parte de todas las demás.

¿Qué ocurre si no llega el pago de un waiver condicional?

Comprueba la condición exacta y conserva evidencia de que no se cumplió. No des por cerrado el expediente ni firmes una sustitución incondicional para resolver el retraso; consulta el alcance y los pasos de protección aplicables.


Drawra reúne el invoice, el AIA G702/G703 y los Lien Waivers en un paquete preparado con datos sincronizados del proyecto. Visita Drawra - Spanish para preparar tu próxima Pay Application y revisar importes, fechas y tipo de waiver antes de autorizar la firma.
