Es domingo por la noche y todavía tienes abierto Excel. Terminaste el trabajo en obra, pero te falta pasar los importes al G702, revisar el G703 y encontrar el Lien Waiver que corresponde. Antes de enviar, vuelves a sumar porque una cifra del invoice ya no coincide con el resto del paquete.
Índice
- La realidad del domingo por la noche
- Qué es un Pay Application y por qué no es solo una factura
- Retainage y los cuatro tipos de Lien Waivers
- Qué buscar al elegir invoicing software for contractors
- Cómo Drawra transforma el ciclo de Pay Application
- Por qué la consistencia importa más que la velocidad
- Decisiones accionables y errores que conviene evitar
La realidad del domingo por la noche
Supongamos que estás preparando el cobro de una instalación eléctrica. Actualizaste el avance de la partida de canalizaciones, pero el PDF que tenías guardado conserva el importe anterior. También hay materiales almacenados y un Change Order pendiente de aprobación que alguien incluyó en otra hoja.
No te falta información. Te sobran versiones de la misma información. Para terminar, tienes que recordar cuál es la correcta, dónde cambió y qué documentos dependen de ella.
El trabajo que no aparece en la factura
El esfuerzo no consiste únicamente en introducir datos. Comparas archivos, buscas correos de aprobación y revisas si el contratista general pidió otro formulario. Cuando corriges una partida, recorres otra vez los documentos para comprobar que no quedó ningún importe antiguo.
Un ejemplo hipotético muestra el problema: actualizas el avance de canalizaciones, pero mantienes el importe anterior en el waiver. El destinatario recibe documentos que cuentan historias distintas y te pide aclaraciones antes de continuar.
Regla práctica: No revises únicamente cuánto estás cobrando. Revisa si todos los documentos explican el mismo cobro.
La preocupación financiera tiene fundamento. En una encuesta estadounidense de 503 profesionales de la construcción, el 49% de los pagos no se realizaba dentro del plazo contractual y el 39% de los participantes esperaba 30 días o más incluso después de aprobarse una factura, según el informe nacional de pagos de construcción de 2019.
Estos datos son históricos, no una predicción para tu próximo proyecto. Sirven para entender por qué conviene eliminar los obstáculos administrativos que sí puedes controlar.
Qué necesitas cambiar
No hace falta empezar reemplazando todas tus herramientas. Primero identifica dónde vuelves a escribir un importe que ya existe.
- Avance de obra: Debe actualizarse en un registro definido, no en archivos paralelos.
- Documentos de cobro: Deben obtener sus importes de ese registro.
- Revisión final: Debe comprobar requisitos y excepciones, no repetir manualmente toda la aritmética.
La solución no es producir PDFs más deprisa. Es utilizar un único motor de cálculos para mantener consistentes el invoice, los AIA G702/G703 y los Lien Waivers.
Qué es un Pay Application y por qué no es solo una factura

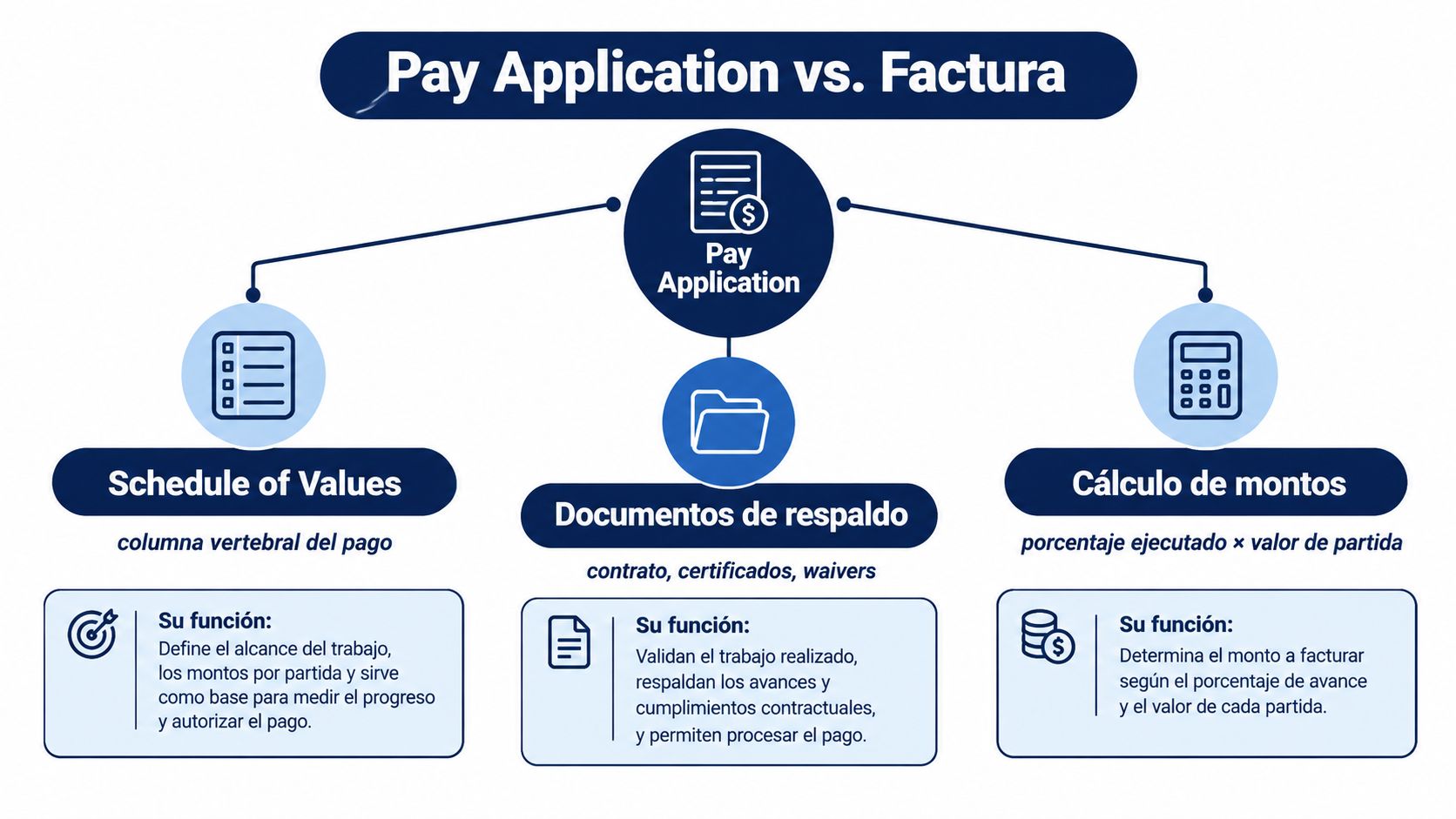

Un Pay Application es el paquete con el que solicitas un pago conforme a los requisitos del proyecto. El invoice comunica el importe solicitado, pero los demás documentos permiten revisar de dónde sale y qué lo respalda.
Puedes pensar en él como una factura con dirección completa: no basta con que el importe sea correcto, también debe llegar con las referencias y los documentos que el destinatario necesita para tramitarlo. El contrato determina qué debe acompañar a esa solicitud.

Del contrato al detalle por partida
El Schedule of Values es el desglose del valor contractual entre las partidas de trabajo. En una instalación eléctrica podrías separar canalizaciones, cableado y equipos, siempre siguiendo el desglose aceptado para ese proyecto.
Antes de prepararlo, revisa el acuerdo firmado. La guía sobre el contrato AIA para subcontratistas puede ayudarte a ubicar las condiciones que debes trasladar al proceso de facturación.
En el G703, cada partida conserva el detalle necesario para justificar el avance y el importe acumulado:
- Valor asignado: La parte del contrato correspondiente a ese trabajo.
- Trabajo anterior y actual: Lo acumulado previamente y lo ejecutado durante el período.
- Materiales almacenados: Los materiales incluidos en la solicitud bajo los requisitos aplicables.
- Porcentaje completado: La relación entre el avance reconocido y el valor de la partida.
Estos importes alimentan el resumen del G702. La guía de AIA para completar una solicitud G702 explica la relación entre el resumen, el detalle de continuación y el cálculo de la retención.
Del detalle al importe solicitado
Piensa en el G703 como el detalle de una compra y en el G702 como el ticket final. Si modificas el detalle, el resumen también debe actualizarse.
El G702 reúne el monto contractual, los Change Orders, el trabajo completado y los materiales almacenados, el Retainage, los pagos anteriores, el importe actual y el saldo restante. No es una factura independiente del desglose que lo sustenta, como muestran las instrucciones de AIA para la hoja de continuación G703 de contratista y subcontratista.
Por eso, corregir solamente el total visible no resuelve una discrepancia. Hay que corregir el dato de origen y regenerar los documentos dependientes. Un software adecuado automatiza esa relación, no solo el aspecto de la factura.

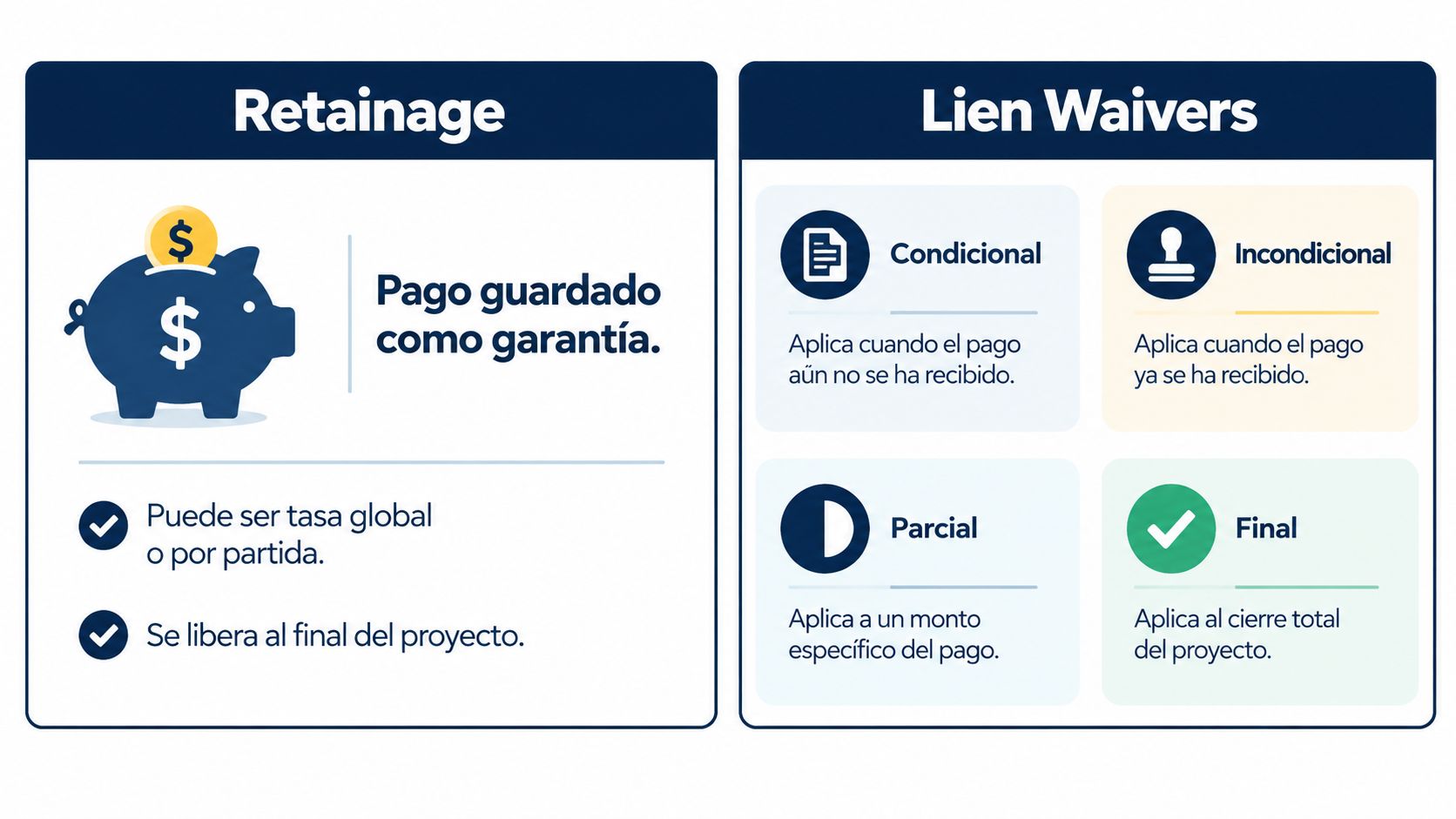

Retainage y los cuatro tipos de Lien Waivers
El Retainage puede entenderse como una parte del pago que se guarda como garantía conforme al contrato. No debes asumir que siempre se calcula con una tasa global ni que todas las partidas reciben el mismo tratamiento.
El acuerdo puede establecer condiciones diferentes para determinados trabajos o materiales. Por eso conviene separar dos preguntas: cuánto corresponde retener y qué debe ocurrir para liberar esa retención.
La retención necesita su propia revisión
En un ejemplo hipotético, tu contrato trata de manera distinta el trabajo instalado y los materiales almacenados. Aplicar la misma regla a ambos por comodidad en Excel podría generar un importe solicitado incorrecto.
Antes de facturar, comprueba estas condiciones:
- Base de cálculo: Sobre qué trabajo o materiales se aplica la retención.
- Variaciones permitidas: Si existen condiciones particulares por partida o fase.
- Liberación: Qué aprobación o hito permite solicitar el dinero retenido.
No confundas la retención con el Lien Waiver. La primera afecta al dinero que se mantiene pendiente; el segundo afecta a los derechos que se liberan en relación con un pago.

Cómo distinguir los waivers
Los cuatro tipos de Lien Waivers combinan el momento del pago, de progreso o final, con su condición, conditional o unconditional. En California, las diferencias y los efectos de estos formularios están descritos por el organismo estatal de licencias de contratistas.
| Tipo | Situación que representa |
|---|---|
| Conditional Progress | Solicitas un pago de progreso que todavía no has recibido. Su efecto depende del pago. |
| Unconditional Progress | Declaras haber recibido el pago de progreso correspondiente. |
| Conditional Final | Tramitas el cierre, pero la liberación queda condicionada al pago final. |
| Unconditional Final | Declaras haber recibido el pago final. |
Si estás solicitando un pago mensual pendiente, no elijas un documento unconditional simplemente porque lo encontraste en la carpeta del proyecto. Tampoco uses un waiver final para representar un cobro de progreso.
El estado del pago debe determinar el waiver. El nombre del archivo no basta para elegirlo.
En la práctica, puedes encontrarte con solicitudes de un conditional junto al Pay Application y de un unconditional después del cobro. Confirma siempre el formulario exigido, la jurisdicción y lo que estás declarando antes de firmar.
La guía sobre software para gestionar Lien Waivers permite revisar cómo organizar esa selección. Automatizar el documento ayuda, pero no sustituye la revisión jurídica cuando sus efectos no están claros.
Qué buscar al elegir invoicing software for contractors
Cuando evalúes invoicing software for contractors, lleva una solicitud real a la demostración. Una factura de muestra con datos sencillos no te permitirá comprobar cómo responde el sistema ante retenciones particulares, cambios pendientes o materiales almacenados.
La pregunta útil no es cuántas funciones tiene. Es qué ocurre cuando cambias un dato que afecta a todo el paquete.
Pide una prueba con tus documentos
Entrega el contrato ejecutado, el Schedule of Values aceptado y una solicitud anterior. Pide al proveedor que explique qué información introduce el usuario, cuál extrae el sistema y qué necesita confirmar una persona.
Después, modifica una partida de avance. Observa si el sistema actualiza los documentos relacionados o si alguien tiene que abrir cada PDF para corregirlo.
Criterios clave para evaluar software de facturación
| Criterio | Qué verificar | Por qué importa |
|---|---|---|
| Motor de cálculos único | Un cambio en la partida se refleja en invoice, G702, G703 y waiver. | Evita mantener cálculos independientes para el mismo cobro. |
| Lectura del contrato | Identifica condiciones de facturación, Retainage y formularios, con posibilidad de revisión. | Permite configurar el proyecto según el acuerdo firmado. |
| Paquete unificado | Genera los documentos relacionados en un PDF organizado. | Facilita revisar y entregar una versión definida. |
| Validaciones previas | Comprueba fechas, retención y alineación de la continuation sheet. | Ayuda a detectar discrepancias antes del envío. |
La configuración inicial merece tanta atención como el resultado final. Un sistema puede calcular correctamente y aun así trabajar sobre un desglose que no corresponde al aprobado.
Para preparar esa parte, revisa cómo estructurar el Schedule of Values de un subcontratista. No conviertas la carga inicial en una simple copia de tu hoja de presupuesto sin contrastarla con el contrato.
Compara cómo resuelve las excepciones
Una herramienta de facturación sencilla puede ser suficiente si tu cliente solo requiere un invoice. Si el proyecto exige AIA G702/G703 y documentación vinculada, prueba ese flujo completo, no una función aislada.
Utiliza estas situaciones como preguntas de compra:
- Change Order sin aprobar: ¿Puede registrarse aparte sin incorporarlo al monto contractual autorizado?
- Retención particular: ¿Puedes revisar cómo se aplica a cada partida?
- Documento corregido: ¿Queda identificada la versión que realmente enviaste?
- Diferencia de fechas: ¿El sistema te avisa o simplemente genera el PDF?
Evalúa cada respuesta como cumple, requiere trabajo manual o no aplica a tu contrato. Así comparas opciones por el esfuerzo que seguirá haciendo tu equipo después de comprar.
Las integraciones pueden facilitar el trabajo contable, pero no demuestran por sí mismas que el paquete esté bien calculado. El criterio decisivo es poder seguir cada importe desde la partida hasta el documento enviado.
Cómo Drawra transforma el ciclo de Pay Application
Drawra es una opción para equipos que preparan solicitudes de pago basadas en contratos y necesitan mantener relacionados sus documentos. Su flujo parte del PDF del contrato o subcontrato ejecutado, en lugar de comenzar con una factura vacía.
El sistema extrae requisitos de facturación y utiliza esos datos para configurar el proyecto. La revisión humana sigue siendo importante: antes de preparar el primer cobro, confirma que las condiciones extraídas coincidan con el acuerdo firmado.

Del PDF al proyecto preparado
Al cargar el contrato, Drawra puede identificar el monto contractual, el billing cycle, el Retainage, los formularios requeridos y los tipos de waiver. A partir de esa información crea la configuración inicial del proyecto.
Revisa especialmente cualquier condición que hayas negociado mediante anexos o modificaciones. Si algo no está claro en el documento, conviene resolverlo antes de convertirlo en una regla de facturación.
El trabajo mensual se concentra después en actualizar el porcentaje completado por línea del Schedule of Values. En vez de trasladar importes entre archivos, el equipo trabaja sobre el avance de las partidas.
- Durante la actualización: El motor calcula el período actual, la retención y el pago solicitado.
- Al generar documentos: Los importes se trasladan al invoice, al G702, al G703 y a los waivers prellenados.
- Antes de entregar: Las comprobaciones revisan fechas, Retainage y coherencia de la hoja de continuación.
La ventaja operativa es reducir la transcripción y la revisión repetitiva. El tiempo que ahorres dependerá de cómo preparas actualmente tus solicitudes y de las excepciones de cada contrato; conviene comprobarlo con un paquete propio, sin asumir un resultado universal.
Preparación, entrega y seguimiento
Drawra reúne el invoice, los formularios AIA y los waivers en un PDF combinado. Puedes revisar el conjunto antes de enviarlo, en lugar de intentar reconstruirlo a partir de adjuntos preparados por separado.
También permite guardar destinatarios y realizar el envío directo. Si necesitas notarización, puedes descargar el paquete para completar ese paso antes de entregarlo por el canal correspondiente.
Los recordatorios tienen una cadencia configurable. Configúralos según tu calendario real de preparación y revisión, no únicamente para el día límite.
Las opciones de precio son primera aplicación gratis, $25 por aplicación o $100 al mes con aplicaciones ilimitadas, según la información de producto de Drawra. El pago por aplicación permite utilizarlo sin suscripción cuando la facturación es esporádica.
El paquete sincronizado aborda los problemas descritos desde sus puntos de origen: cálculos compartidos frente a totales incompatibles, selección de waivers según el pago y recordatorios para las fechas de facturación. No garantiza una aprobación ni resuelve por sí solo una disputa sobre el trabajo ejecutado.
Por qué la consistencia importa más que la velocidad
Enviar rápido sirve de poco si el destinatario no puede comprobar lo que solicitas. Si tu invoice incluye un cambio que todavía no está aprobado, la entrega electrónica no convierte ese cambio en un importe autorizado.
Mi criterio de facturación es sencillo: prioriza un paquete revisable antes que un envío apresurado. El objetivo es que la persona que aprueba pueda relacionar contrato, avance y solicitud sin pedirte que reconstruyas el cálculo.
El plazo de pago no siempre empieza al enviar
En determinados contratos estadounidenses de transporte sujetos a 49 C.F.R. § 26.29, el contratista principal debe pagar el trabajo satisfactoriamente completado del subcontratista dentro de 30 días después de recibir los fondos correspondientes, no simplemente después de recibir el invoice, según la guía federal sobre pronto pago y Retainage.
Ese requisito tiene un ámbito específico. No debe aplicarse como si fuera la regla de cualquier contrato privado o de cualquier proyecto público.
La misma guía contempla la aceptación incremental de partes del contrato para permitir la liberación del Retainage correspondiente antes del cierre completo. Por tanto, tampoco conviene asumir que toda retención tiene que permanecer bloqueada hasta terminar el proyecto entero.

Guarda pruebas de cada estado
Para dar seguimiento, diferencia los acontecimientos que realmente ocurrieron. Enviar, aprobar, recibir fondos y pagar al subcontratista no significan lo mismo.
Conserva un registro que permita responder preguntas concretas:
- Envío: Qué paquete entregaste, a quién y cuándo.
- Revisión: Qué observación recibiste y cómo la resolviste.
- Aprobación: Qué importe quedó aceptado.
- Cobro y retención: Qué dinero recibiste y qué quedó pendiente.
La presión de caja explica por qué importa ese seguimiento. Al cierre de 2023, el 71% de los subcontratistas estadounidenses había sufrido pagos retrasados de contratistas generales y el ciclo promedio de pago por trabajos terminados alcanzaba 57 días, según el informe publicado en 2025 sobre pagos demorados en construcción.
Una constancia de envío demuestra qué entregaste. No demuestra por sí sola que el trabajo fue aprobado ni que el pago venció.
Un expediente ordenado puede respaldar una aclaración o una disputa. No sustituye los avisos, plazos ni requisitos legales necesarios para conservar derechos de lien.
Decisiones accionables y errores que conviene evitar
No empieces comprando por cantidad de integraciones. Empieza identificando cuántas veces vuelves a introducir el mismo importe y quién comprueba que las versiones coincidan.
También evita implementar un sistema nuevo sobre carpetas desordenadas. Si mezclas waivers pendientes de firma, documentos de pagos anteriores y versiones corregidas, seguirás necesitando averiguar cuál corresponde a cada solicitud.
Una revisión que puedes hacer esta semana
Toma un Pay Application reciente y recorre su preparación desde el principio hasta el envío. No necesitas rediseñar toda la administración para encontrar el primer punto de mejora.
- Audita los importes: Identifica las hojas y formularios donde alguien los escribió manualmente.
- Comprueba el respaldo: Localiza el Schedule of Values aceptado y las aprobaciones de cambios.
- Separa los waivers: Organízalos por proyecto, período y estado del pago.
- Revisa el calendario: Configura avisos con margen para preparar, comprobar y entregar.
- Prueba una corrección: Cambia una partida y observa qué documentos requieren intervención manual.
Elige según el trabajo que queda
Si después de generar el paquete todavía tienes que comparar todos los totales a mano, la automatización no está resolviendo tu principal problema. Si el cálculo ya es consistente, dedica la revisión a los requisitos contractuales y a los documentos de respaldo.
Drawra permite probar ese flujo con una solicitud real y ofrece uso sin suscripción para facturación ocasional. Decide después de comprobar si puedes preparar, revisar y recuperar el paquete enviado sin volver a reconstruirlo en Excel.
Drawra reúne el invoice, los AIA G702/G703 y los Lien Waivers a partir de los requisitos del contrato y del avance por partida. Visita Drawra - Spanish y prueba tu próximo Pay Application con un proyecto real para comprobar qué transcripciones y revisiones manuales puedes eliminar.
