Acabás de firmar tu primer subcontrato y el Contractor te pide el primer Pay Application para fin de mes. Tenés el trabajo ejecutado, pero no está claro qué formulario usar, cuánto Retainage aplicar ni qué Lien Waiver adjuntar. Todo eso no se decide al facturar. Ya está escrito en tu contrato.

Índice

Qué es un AIA Subcontractor Agreement y por qué importa en tu facturación

Un subcontratista eléctrico recibe su primer A401 firmado y enseguida tiene que preparar el draw mensual. Si lee el documento solo como un acuerdo comercial, va a perder lo más importante. El AIA Subcontractor Agreement fija las reglas que controlan cómo, cuándo y cuánto vas a cobrar durante todo el proyecto.

Ese contrato define la Contract Sum, el ciclo de presentación, el porcentaje de Retainage, los formularios exigidos y los waivers que acompañan cada pago. También determina cómo se incorporan los Change Orders y qué documentación convierte una solicitud en una proper payment application. En términos prácticos, es el manual de facturación de tu alcance.

Los cinco bloques que controlan tu cobro

  • Arquitectura contractual: cómo tu subcontrato hereda requisitos del contrato principal entre Owner y Contractor.
  • Cláusulas de facturación: suma vigente, fecha límite, Retainage y plazo de pago después de que cobra el Contractor.
  • Mecánica G702 y G703: cómo el detalle del Schedule of Values alimenta el resumen financiero.
  • Lien Waivers: qué tipo corresponde según si el pago ya se recibió o todavía está pendiente.
  • Automatización: qué campos conviene extraer del PDF ejecutado para no reconstruir las reglas cada mes.

Cuando esos bloques quedan claros desde el inicio, el paquete mensual deja de ser una planilla improvisada. El avance físico, la retención, los cambios aprobados y el importe solicitado responden a una misma base contractual, y eso reduce devoluciones, correcciones y demoras evitables en el cobro.

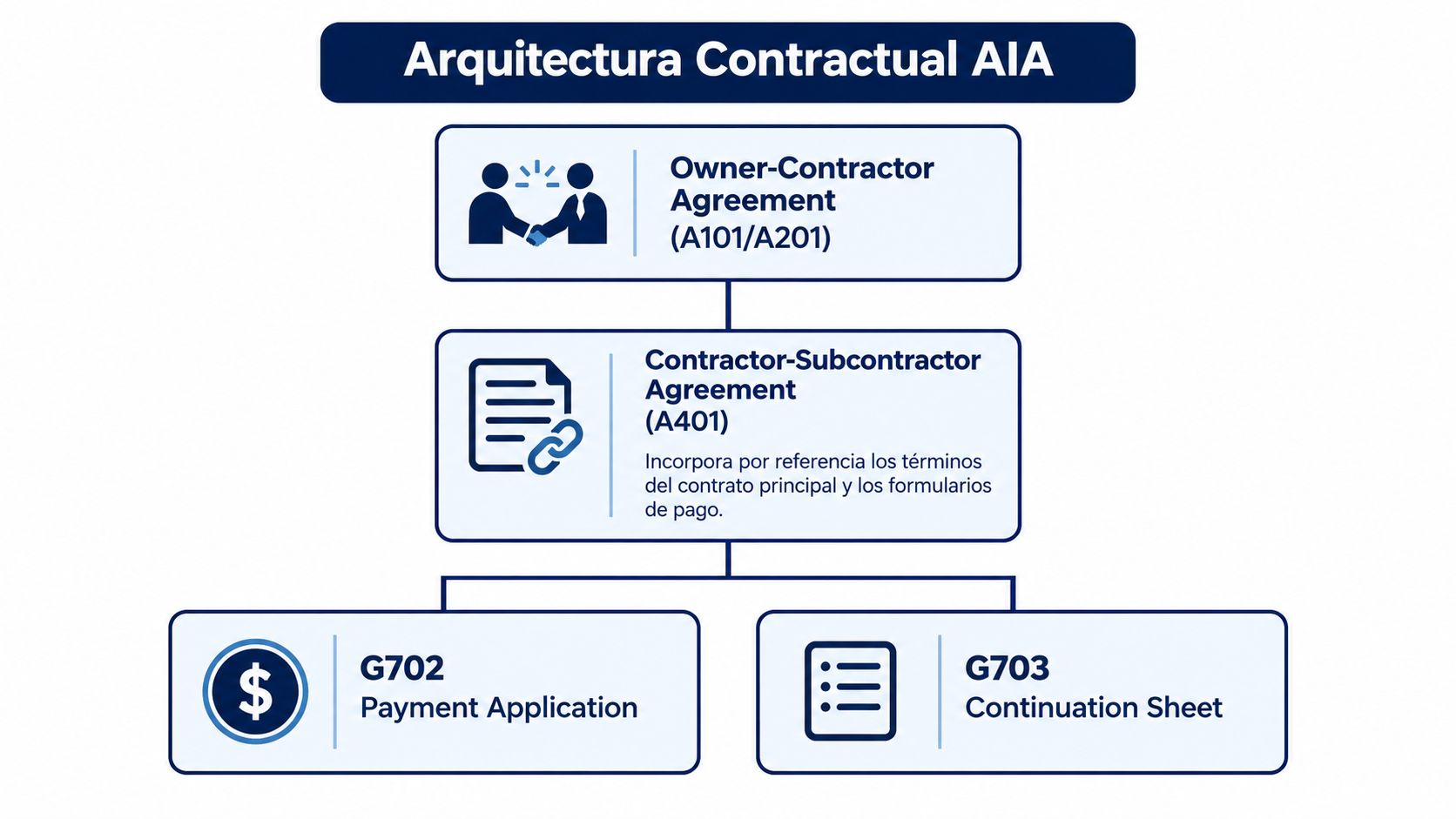

Arquitectura contractual AIA que conecta al subcontratista

El sistema funciona en niveles. Arriba está el convenio principal entre Owner y Contractor, que establece alcance, precio y condiciones de pago del proyecto. Abajo, el A401 regula la relación entre Contractor y Subcontractor y traslada a esa relación los requisitos que el proyecto ya impuso aguas arriba.

El A401–2017 está diseñado para operar en paralelo con las condiciones generales A201–2017, incorporándolas por referencia. Por eso no alcanza con leer las páginas que firmaste. Tu obligación de facturar, certificar avance y presentar documentación puede depender de textos que el subcontrato incorpora sin reproducirlos completos. La revisión práctica de las condiciones generales A201 ayuda a ubicar esa capa antes de configurar el primer draw.

Diagrama de la arquitectura contractual AIA mostrando los acuerdos entre propietario, contratista y subcontratista con formularios asociados.

El flujo en tres niveles

Pensalo así. El Owner paga contra certificación, el Contractor consolida y presenta, y el Subcontractor aporta su avance valorizado para que ese paquete cierre. La documentación AIA conecta ese flujo con el G702, que resume la solicitud, y el G703, que desglosa los importes por partidas, tal como explica la guía de AIA Contracts sobre G702 y G703 para contratistas generales.

La consecuencia operativa es directa. Si tu A401 remite al contrato principal, tenés que extraer también esas referencias. Una fecha, un formulario o una condición de pago pueden estar definidos fuera del subcontrato y, aun así, gobernar tu facturación mensual.

Cláusulas de facturación que el A401 fija y que debes extraer del PDF

Antes de preparar el primer pay app, identifica en el A401 firmado qué reglas controlan el alcance, las fechas de entrega y los documentos de respaldo. Las instrucciones oficiales del A401–2017 de AIA Contracts muestran qué campos deben quedar definidos para cada Application for Payment. Al extraerlos del PDF, conserva el texto de la cláusula y su ubicación, además del valor que usarás en el proceso de facturación.

En vez de catalogar el contrato con una lista genérica, crea una ficha de extracción por campo. Para la Contract Sum vigente, registra el importe base, los Change Orders aprobados y las referencias de alcance: planos, secciones de especificaciones, adendas y alternates aceptados. Esa trazabilidad permite comprobar que cada partida facturada corresponde a documentos concretos y a trabajo incluido en el subcontrato.

La fecha límite de presentación también debe quedar capturada. Anota el día de corte y el tiempo disponible para preparar la solicitud y para que el Contractor la revise, el Architect certifique y el Owner pague. En la cláusula de Retainage, extrae el porcentaje o monto retenido por progress payment, las exclusiones y las condiciones para reducirlo. Si existe surety bond, verifica si hace falta el consentimiento de la surety para liberar o reducir la retención.

Para los formularios, registra cuál versión se exige, si es G702 y G703 estándar u otra variante, y qué waiver debe acompañar cada entrega. Extrae por separado el plazo de pago al subcontratista y el hecho que lo activa, por ejemplo, el cobro del Owner cuando así lo estipula el contrato. No conviertas esa condición en una fecha fija si el texto no lo establece.

Una extracción útil también conserva los datos necesarios para revisar excepciones:

Campo del PDF Qué verificar en la operación
Schedule of Values Vínculo de cada partida con alcance, unidad de medición y condición de terminación
Procedimiento de cambios Avisos requeridos, método para solicitar ajustes de precio y plazo
Retainage y surety Regla de retención y respaldo exigido para cualquier reducción
Formularios y waivers Versión aplicable y documentos requeridos para cada entrega

El Contractor puede ordenar cambios dentro del alcance general, pero el subcontratista debe cumplir el procedimiento pactado para preservar el precio y el plazo. Si la obligación de aviso no se registra junto con los datos de facturación, el sistema puede procesar el trabajo ejecutado sin reflejar la solicitud de ajuste correspondiente. Configura estos campos desde el PDF firmado y mantén juntos la regla contractual, el dato extraído y la evidencia que respalda cada solicitud.

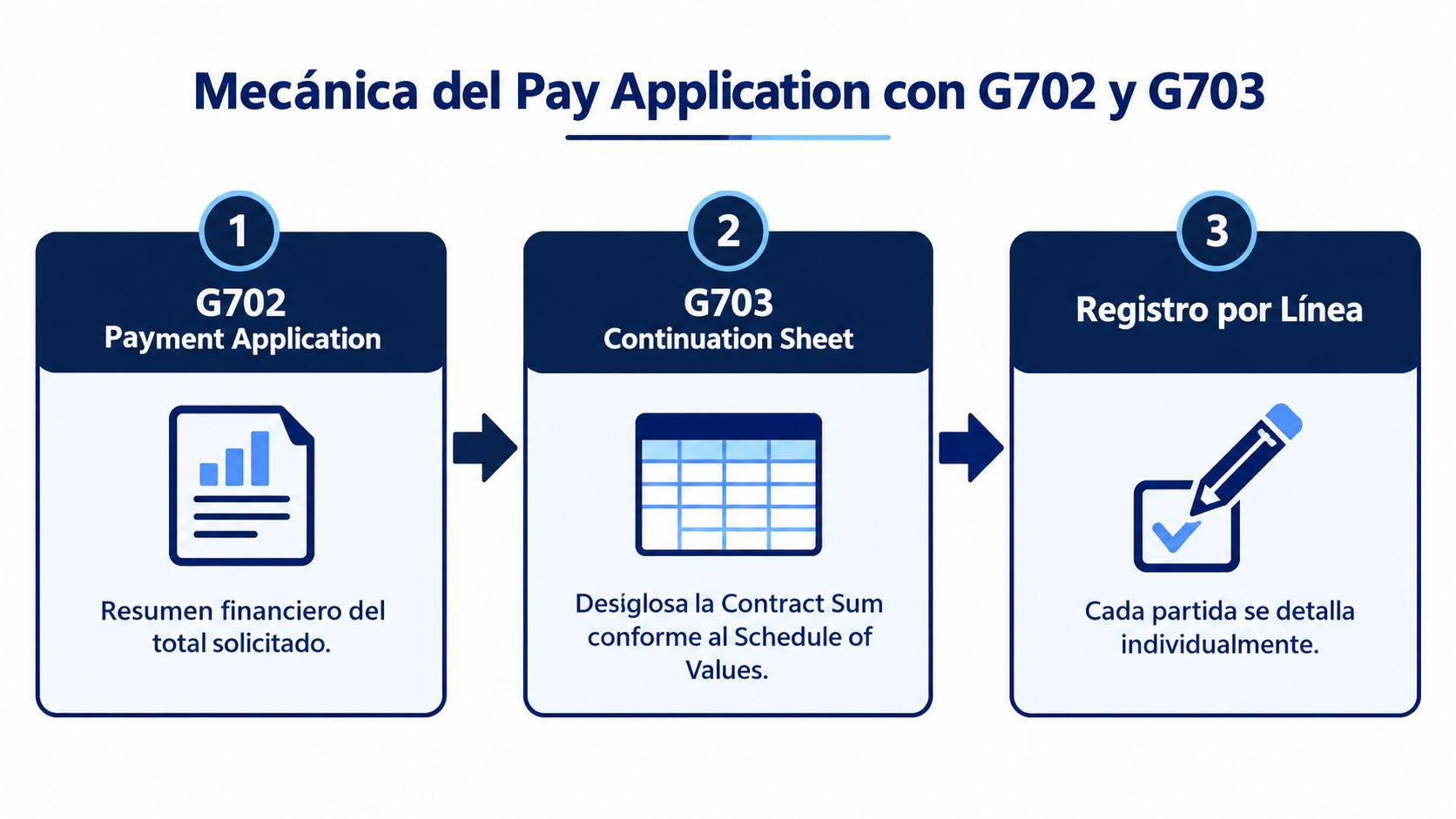

Mecánica del Pay Application con G702 y G703

Un porcentaje mal trasladado del G703 al G702 puede devolver el paquete completo. En la revisión mensual, el G703 aporta el detalle por partida y el G702 consolida el importe que se certifica. Trátalos como partes de un solo cálculo, no como planillas independientes.

En el G703, verifica la Contract Sum, cada partida del Schedule of Values, el trabajo completado, los materiales almacenados y el avance acumulado. Para automatizar la extracción del PDF, conserva por línea la descripción, el valor presupuestado, el porcentaje completado y los importes del periodo y acumulados. Luego compara esos campos con el G702, que resume trabajo ejecutado y almacenado, Retainage, pagos anteriores, Change Orders y el pago actual solicitado. Las instrucciones oficiales del G703–1992 describen cómo se relacionan ambos documentos.

Diagrama de flujo que explica la mecánica de los formularios G702 y G703 para aplicaciones de pago.

Antes de presentar, reconcilia los porcentajes y totales entre el G703, el G702 y la invoice. Calcula la retención y descuenta los pagos anteriores una sola vez. Si el A401 establece requisitos específicos para cambios o materiales almacenados, aplica esas reglas al dato extraído; un valor correcto en la planilla no corrige una partida que incumple el contrato.

El Contractor firma y notariza el G702, y lo presenta con el G703 al Architect. La revisión exige que el detalle respalde el importe certificado, por lo que una discrepancia puede retrasar el pago. Para organizar esta comprobación mensual, consulta la guía operativa de payment application en construcción y mantén una base de cálculo común para avance, retención, cambios y saldo solicitado.

Variantes de formularios AIA según tipo de proyecto

No todos los proyectos usan el mismo juego de formularios. La elección depende de quién presenta la solicitud y de cómo se calcula el precio contractual. Elegir por costumbre es un error frecuente, especialmente cuando el subcontrato exige una variante específica para subcontratistas.

Las preguntas frecuentes de AIA Contracts sobre formularios de pago distinguen versiones estándar, versiones para subcontratistas, versiones cost-plus y formularios para esquemas de Construction Manager. El propio A401 identifica el G702S como documento relacionado para pagos del Subcontractor al Contractor.

Variantes de formularios AIA para Pay Applications

Formulario Aplicación Presentador Nota clave
G702–1992 y G703–1992 Solicitud estándar de pago Contractor Resumen y continuación de uso general
G702S–2017 y G703S–2017 Solicitud del subcontratista Subcontractor al Contractor Variante diseñada para el nivel subcontrato
G702CW–2021 y G703CW–2021 Contratos cost-plus Según estructura del proyecto El cálculo responde a costo más honorario
Versiones Construction Manager CM as Constructor o Adviser Según rol contractual La estructura de gestión define el formato

Antes del primer draw, confirmá el formulario en dos lugares: el texto del A401 y las instrucciones de billing del proyecto. Si ambos no coinciden, resolvelo por escrito antes de enviar. Configurar todo el Schedule of Values sobre la variante equivocada obliga a rehacer el paquete cuando el plazo ya está corriendo.

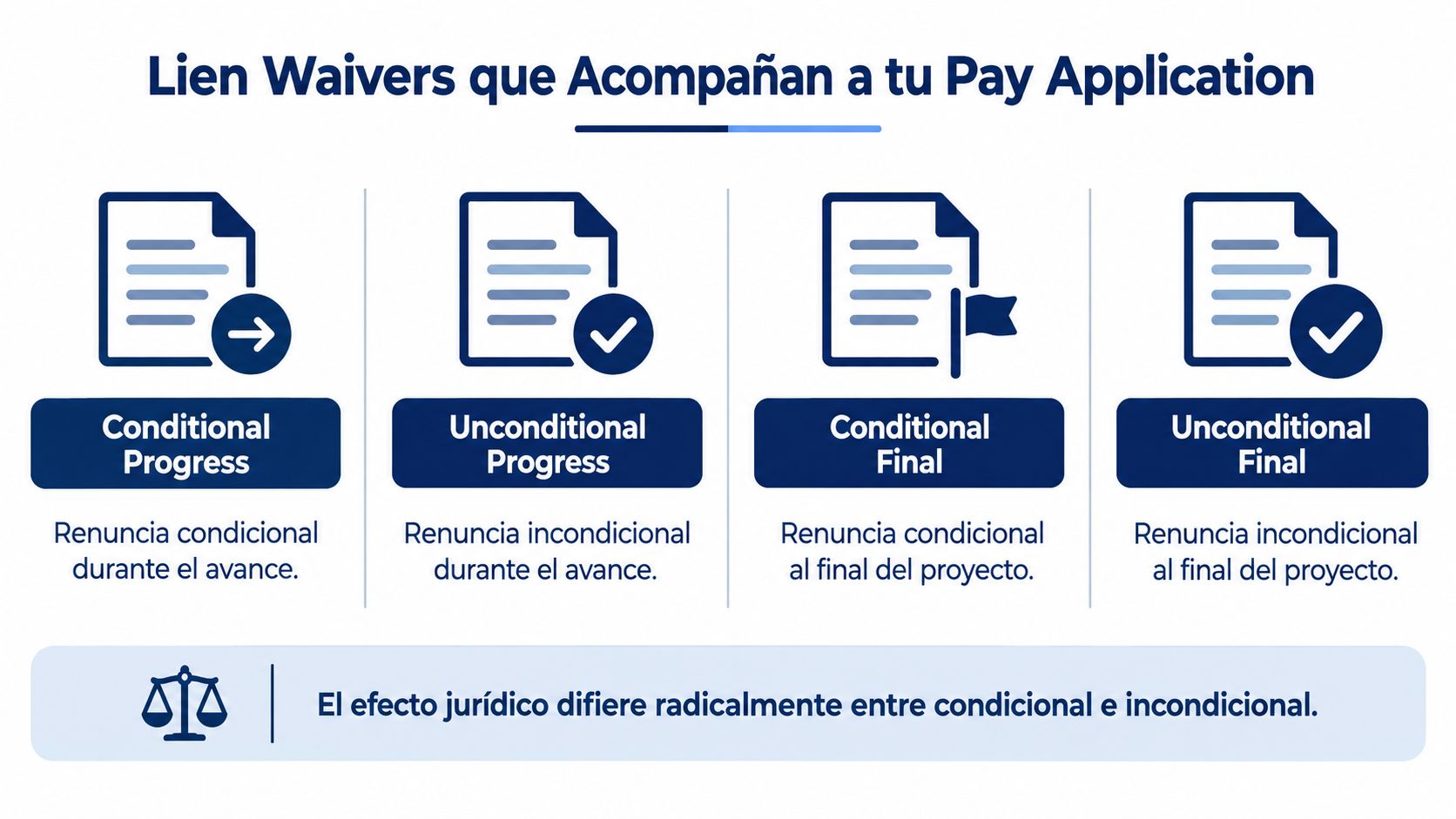

Lien Waivers que acompañan a tu Pay Application

Al revisar un paquete mensual, compará el waiver con el importe facturado y con el pago realmente recibido. Un waiver puede liberar derechos de gravamen asociados al trabajo. El riesgo depende de cuándo surte efecto: al firmarlo o cuando se acredita el dinero.

Los cuatro tipos habituales son conditional progress, unconditional progress, conditional final y unconditional final. Los condicionales vinculan la liberación al cobro; los incondicionales pueden liberar derechos al firmarse, aunque el cheque todavía no se haya cobrado. AIA Contracts aborda cómo mejorar el proceso de pago a subcontratistas, una cuestión ligada a coordinar pagos y documentos de respaldo.

Infografía sobre los cuatro tipos de renuncias de gravamen que acompañan a una solicitud de pago.

Para automatizar la revisión desde el PDF, extraé el tipo de waiver, el importe, el período de trabajo, la fecha, el nombre del proyecto y las partes que lo firman. Contrastá esos campos con el G702/G703 y el registro de pagos. Así evitás que un importe solicitado se trate como cobrado y que un waiver final se confunda con uno de progreso.

Antes de firmar, confirmá si el pago está pendiente y qué excepciones deben quedar fuera de la liberación. Si ya se acreditó, hacé coincidir el importe con lo recibido. Para el cierre, separá la liberación final de las parciales. Los formularios exigidos varían según la jurisdicción; consultá esta guía sobre mechanics lien waivers antes de definir el flujo de revisión.

Mantené consistentes los importes, las fechas y los datos del proyecto entre el waiver y el pay app. Una diferencia puede afectar los derechos que se liberan, no solo la presentación del paquete.

Plazos de pago, pay-if-paid y desfase real de liquidez

Un contrato puede estar bien redactado y, aun así, dejarte financiando la obra. La documentación AIA contempla que el convenio debería especificar, por ejemplo, si el Contractor pagará al Subcontractor dentro de los 7 días posteriores al cobro del Owner. Pero ese plazo solo ayuda si el resto del circuito funciona y si la cláusula no traslada todo el riesgo aguas abajo.

Ahí aparecen pay-when-paid y pay-if-paid. La primera suele operar como regla de tiempo vinculada al cobro del Contractor. La segunda puede convertir ese cobro en condición del pago, según redacción y ley aplicable. No son intercambiables, y tratarlas como sinónimos distorsiona tu exposición real.

Una ilustración sobre un acuerdo de subcontratación mostrando a un trabajador frente a hombres de negocios intercambiando dinero.

El desfase no es teórico. La cobertura sectorial citada sobre condiciones de pago en construcción reportó una espera promedio de 54 días después de presentar la solicitud y que el 79% había pagado materiales de su bolsillo antes de cobrar. Otro informe de 2025 mencionado en esa misma cobertura situó la espera media de subcontratistas en 96 días y señaló que solo el 5% cobraba puntualmente de forma constante.

Cumplir el formato no garantiza liquidez. La liquidez depende del calendario completo de compras, certificación, retención, waivers y liberación de fondos.

Por eso, además del porcentaje de Retainage, negociá la fecha límite de solicitud, la definición de proper payment application, el plazo tras el cobro del Owner, el interés por demora, la liberación parcial de retención y el tratamiento de trabajos disputados. Esos términos determinan cuánto capital tenés que adelantar antes de ver el primer pago.

Cómo Drawra automatiza la facturación desde tu AIA Subcontractor

Un error al leer el A401 puede propagarse a todos los documentos del mes. Si el contrato fija una retención, un ciclo o un tipo de waiver que no coincide con la configuración, el G702 puede cuadrar y aun así acompañarse de un waiver incorrecto.

Drawra extrae del PDF ejecutado los campos que alimentan el proceso: suma contractual, Retainage, fechas del ciclo, formularios requeridos y tipos de waiver. Luego usa esos datos para mantener alineados el invoice, el G702, el G703 y los waivers. Las opciones publicadas incluyen la primera app gratis, 25 USD por app o 100 USD por mes con uso ilimitado.

En la práctica, la extracción solo sirve si conserva la relación entre los campos y los documentos. La suma y la retención deben trasladarse al resumen del G702; las partidas y sus porcentajes de avance, al G703; el periodo y los importes, al invoice y al waiver correspondiente. Una discrepancia en esa cadena puede retrasar la revisión o dejar un waiver que no cubre el pago presentado.

Con el proyecto configurado, actualizás el porcentaje completado por partida del Schedule of Values. Los cálculos del pago del periodo, la retención acumulada y el monto adeudado se basan en esos datos. El paquete en PDF reúne el invoice, los formularios AIA y los waivers prellenados con la información contractual disponible; también permite guardar destinatarios, enviar documentos y recibir recordatorios de fechas de facturación.

Las validaciones ayudan a detectar diferencias de fechas, retención y continuación antes del envío. No determinan si el avance declarado es correcto ni resuelven trabajos disputados. Esa revisión sigue siendo tuya.

El beneficio operativo es reducir la conciliación manual entre documentos. Tu atención se concentra en validar el avance de cada partida y en confirmar que el waiver corresponda al pago, no en corregir totales que deberían coincidir.

Checklist operativo para auditar tu subcontrato antes del primer draw

Antes de cargar el primer porcentaje de avance, auditá el A401 firmado contra esta lista. Cada punto debería terminar convertido en un dato del proyecto, no en una nota suelta dentro del PDF.

  • Contract Sum vigente: confirmá importe base y Change Orders aprobados. La extracción automática debería tomar la suma ejecutada como punto de partida.
  • Fecha límite mensual: verificá que el ciclo permita preparar, revisar, certificar y pagar sin comprimir tu presentación.
  • Retainage aplicable: registrá porcentaje o monto, exclusiones y condiciones de reducción o liberación.
  • Formulario exigido: identificá si corresponde G702 y G703 estándar, G702S y G703S para subcontratistas, o la variante cost-plus.
  • Waivers por etapa: confirmá qué se exige en pagos de progreso y qué se exige al cierre.
  • Plazo tras el cobro del Owner: localizá la cláusula que activa tu pago y cualquier lenguaje pay-if-paid o pay-when-paid.
  • Proper payment application: listá los requisitos formales que hacen válida la solicitud.
  • Notice para cambios: registrá cómo y cuándo debés avisar para preservar ajustes de precio y plazo.
  • Seguro y surety: verificá evidencia requerida y, si existe bond, consentimiento necesario para liberar retención.

Si uno de estos puntos no aparece o se contradice con las instrucciones del proyecto, resolvelo antes del primer envío. Corregir la configuración inicial cuesta minutos. Corregir tres draws ya presentados cuesta mucho más.

Preguntas frecuentes antes de firmar tu pay app o tu waiver

¿Puedo firmar un waiver si el cheque aún no se cobró?

Depende del tipo de waiver, del texto exacto y de la ley estatal aplicable. Un documento condicional está pensado para operar cuando el pago se recibe. Uno incondicional puede liberar derechos al firmar, aunque el dinero todavía no haya ingresado. No firmes por rutina sin comparar importe, estado del pago y reservas que necesitás preservar.

¿Qué pasa si mi A401 tiene pay-if-paid y el Owner no paga?

La respuesta varía según la redacción y la jurisdicción. Algunos estados exigen lenguaje expreso para trasladar ese riesgo y otros limitan este tipo de cláusulas. También importa si el Contractor contribuyó a la falta de pago y si diste los avisos requeridos. Es una pregunta contractual y estatal, no una simple cuestión administrativa.

¿Cómo demuestro que mi Pay Application es proper?

Cumpliendo los requisitos formales del A401 y de las instrucciones del proyecto: formulario correcto, Schedule of Values actualizado, cambios aprobados correctamente reflejados, waivers correspondientes y presentación dentro del calendario. Si falta un elemento exigido, el plazo de pago puede no empezar a correr como esperabas.

¿Qué debo negociar además del Retainage?

Negociá fecha límite, definición de proper pay app, plazo después del cobro del Owner, interés por demora, liberación parcial de retención y tratamiento de importes disputados. El porcentaje retenido es visible, pero el costo financiero real suele estar en esas otras cláusulas. Ninguna de estas respuestas reemplaza asesoría legal sobre tu contrato y tu estado.

Glosario rápido AIA para facturación de subcontratistas

  • Pay Application: solicitud periódica de pago por trabajo ejecutado y materiales almacenados.
  • Schedule of Values: desglose valorizado del alcance que sirve como base para medir avance.
  • G702: Application and Certificate for Payment, el resumen financiero de la solicitud.
  • G703: Continuation Sheet, el detalle por partidas que alimenta los totales del G702.
  • Change Order: modificación aprobada que ajusta alcance, suma o plazo.
  • Retainage: importe retenido de cada pago hasta que se cumplan las condiciones de liberación.
  • Lien Waiver: renuncia vinculada a derechos de gravamen, en versiones condicionales o incondicionales, de progreso o finales.
  • Proper Payment Application: solicitud que cumple todos los requisitos formales para activar el circuito de pago.
  • Pay-if-paid y pay-when-paid: cláusulas que condicionan o difieren tu cobro según el pago del Owner al Contractor.
  • Surety Bond: garantía de fianza cuyo consentimiento puede ser necesario para reducir o liberar retención.

Tené este glosario a mano cuando revises cualquier A401. La mayoría de los errores de billing no nacen en la calculadora. Nacen cuando un término contractual se interpreta como trámite y, en realidad, define dinero, plazos o derechos.


Subí tu A401 ejecutado a Drawra - Spanish y convertí suma, Retainage, ciclo, formularios y waivers en la configuración automática de tu proyecto. Después solo cargás el percent complete por línea y generás un paquete consistente con invoice, G702, G703 y lien waivers listos para enviar.
