Enviaste tu Pay Application, el trabajo está instalado y tu equipo espera cobrar. Entonces llega la respuesta del construction manager: falta un Lien Waiver, el importe de un cambio no coincide o la retención está mal calculada. La instalación puede estar bien y, aun así, el paquete necesita correcciones antes de que lo aprueben.
En un proyecto CM at Risk, entender quién revisa esos documentos y qué está comprobando importa tanto como conocer el alcance de tu subcontrato. Para cobrar con menos fricción, necesitas conectar lo que ocurre en obra con lo que permite el contrato.
Índice
- Por qué el CMAR importa para los subcontratistas
- Qué significa Construction Manager at Risk
- Cómo se transfiere el riesgo dentro del GMP
- CMAR frente a otros métodos de entrega
- El ciclo de la pay application cuando hay un CMAR
- Retainage, change orders y lien waivers bajo CMAR
- El verdadero riesgo bajo CMAR
- Buenas prácticas operativas y cómo Drawra ayuda
Por qué el CMAR importa para los subcontratistas
Supongamos que eres subcontratista de instalaciones eléctricas. Terminaste el trabajo previsto para el período y también atendiste una modificación que pidió el equipo de obra. Incluyes ambos importes en tu solicitud, adjuntas la factura y la envías.
El revisor encuentra que la modificación todavía no figura como aprobada. Además, el waiver corresponde a un importe distinto al solicitado. Desde tu perspectiva, estás cobrando trabajo ejecutado; desde la suya, el paquete no demuestra todavía qué importe puede aprobar.
Son preguntas diferentes, y ambas necesitan respuesta.
El trabajo ejecutado y el trabajo cobrable
Bajo CMAR, el construction manager debe controlar sus compromisos financieros, no limitarse a confirmar que una instalación existe. Por eso conviene separar el avance físico, la autorización contractual y la documentación de cobro.
- Avance físico: qué instalaste y qué evidencia tienes para demostrarlo.
- Autorización contractual: qué trabajo pertenece al alcance contratado y qué modificación necesita aprobación.
- Solicitud documentada: qué importe puedes presentar conforme a las reglas del proyecto.
La consecuencia para tu empresa no es abstracta. El boletín contractual de SMACNA sobre pagos y retenciones advierte que pequeños errores documentales pueden permitir que el construction manager rechace una solicitud y conserve el dinero del subcontratista durante un mes adicional.
Regla práctica: no cierres el período preguntando únicamente cuánto trabajo hiciste. Pregunta también qué parte puedes respaldar y presentar sin contradicciones.
Eso no significa aceptar cualquier rechazo sin revisarlo. Significa pedir que el revisor identifique el documento, requisito o importe que necesita corregirse. Una observación concreta permite responder con evidencia; una conversación general sobre que falta documentación deja el problema abierto.
El hábito más útil es preparar el cobro mientras ejecutas el trabajo, no reconstruirlo cuando llega la fecha límite.
Qué significa Construction Manager at Risk
Construction Manager at Risk, o CMAR, es un modelo en el que el construction manager participa durante el diseño y después asume la responsabilidad de construir. Su compromiso financiero se organiza alrededor de un Guaranteed Maximum Price, conocido como GMP.
Piensa en un presupuesto preparado por etapas. Primero, el responsable de construir revisa lo que se quiere hacer, identifica dificultades y ayuda a estimar soluciones. Después, con un alcance y unas condiciones definidos, se compromete a ejecutar la obra sin superar el máximo acordado, sujeto a las excepciones contractuales.
La Construction Management Association of America explica la evolución y estructura del CMAR. En los proyectos educativos públicos de Texas incluidos en ese informe, CMAR representó el 30% de los métodos registrados, frente al 19% de diseño-licitación-construcción. Son datos de ese conjunto de proyectos, no una medida de todo el mercado estadounidense.

Quién hace qué
Para un subcontratista, conviene distinguir los papeles sin confundir coordinación con responsabilidad contractual.
| Participante | Papel práctico |
|---|---|
| Owner | Define lo que necesita y acuerda las condiciones del proyecto. |
| Construction manager | Participa durante el diseño y después administra la ejecución y los subcontratos. |
| Subcontratista | Ejecuta su especialidad y documenta el cumplimiento de su propio contrato. |
El equipo de diseño también interviene, pero colaborar durante el diseño no convierte automáticamente al CM en diseñador. Las obligaciones concretas deben leerse en los contratos correspondientes.
Tampoco es lo mismo CMAR que un construction manager as agent. En este último enfoque, el gerente presta servicios de administración para el propietario; en CMAR, además de gestionar, asume responsabilidades de ejecución comparables a las de un contratista general.
La presencia del modelo en educación pública ayuda a entender su relevancia para empresas especializadas. Si trabajas en proyectos institucionales, de salud o infraestructura, reconocer esta estructura te permite hacer mejores preguntas antes de firmar: quién te contrata, quién aprueba tu avance y qué condiciones rigen tu pago.
Cómo se transfiere el riesgo dentro del GMP
El GMP no es una promesa de cubrir cualquier trabajo imaginable. Es un límite asociado a un alcance, un calendario y unas condiciones de ejecución. La transferencia de riesgo depende de lo que esos documentos incluyan y excluyan.
Como analogía, piensa en la remodelación de una cocina. El instalador acepta un máximo para sustituir las tuberías descritas, pero excluye trasladar la acometida de gas. Si el propietario pide después ese traslado, no basta con señalar el precio máximo: primero hay que determinar si la nueva tarea estaba incluida.
La definición legal de CMAR en Minnesota permite entender otra distinción: el GMP puede estructurarse como el coste real del alcance más overhead y profit, sin superar el máximo garantizado. Por eso no debe confundirse automáticamente con un precio fijo sin rendición de costes.
Qué revisar antes de interpretar el límite
Las partidas abiertas requieren especial atención. Un allowance es una provisión para un componente que todavía necesita definición; una contingency debe administrarse conforme a las reglas pactadas. No conviene tratar ambos conceptos como dinero disponible para cualquier necesidad.
Para revisar la contingencia en construcción, empieza por identificar quién puede autorizar su uso y qué evidencia debe acompañar esa decisión.
- Exclusiones: identifica los trabajos que quedaron fuera del compromiso.
- Supuestos: comprueba sobre qué información se preparó el presupuesto.
- Cambios autorizados: conserva la aprobación que permita ajustar el valor contractual.
- Condiciones desconocidas: revisa el procedimiento de aviso antes de incorporarlas al cobro.
Un coste incurrido, una autorización de trabajo y un importe aprobado para pago no son documentos intercambiables.
La traducción al cobro
Supongamos que tu equipo compra materiales para una modificación. La factura del proveedor demuestra la compra, pero no demuestra por sí sola que el cambio esté aprobado ni que puedas cobrar esos materiales como almacenados.
Necesitas relacionar la compra con la partida correspondiente, el cambio autorizado y las condiciones contractuales para materiales almacenados. Ese enlace permite al revisor seguir el importe desde su origen hasta la solicitud.
La protección práctica está en la trazabilidad: poder explicar qué se contrató, qué cambió, quién lo autorizó y dónde aparece en el cobro.
CMAR frente a otros métodos de entrega
Para un subcontratista, comparar métodos de entrega sirve para identificar relaciones y responsabilidades. No sirve para adivinar las condiciones de pago sin leer el subcontrato.
La distinción básica es cuándo participa el constructor y cómo se organiza el diseño respecto de la construcción. En CMAR, el constructor interviene durante el diseño. En Design-Bid-Build, la secuencia separa diseño, licitación y construcción; en Design-Build, el propietario contrata conjuntamente diseño y construcción.
Comparación rápida de métodos de entrega
| Criterio | CMAR | Design-Bid-Build | Design-Build |
|---|---|---|---|
| Participación del constructor | Durante el diseño y en la ejecución posterior. | Después de la preparación del diseño para licitar. | Dentro del equipo responsable de diseño y construcción. |
| Referencia del alcance | Documentos y supuestos utilizados para negociar el GMP. | Documentación sobre la que se presenta la oferta. | Requisitos del propietario y desarrollo del diseño contratado. |
| Riesgo de precio | Vinculado al alcance garantizado y sus excepciones. | Depende del precio y las condiciones pactadas. | Depende de las obligaciones del contrato integrado. |
| Pregunta para el subcontratista | ¿Qué está incluido y cómo se autorizan ajustes? | ¿Qué documentos y aclaraciones forman mi oferta? | ¿Quién puede aprobar decisiones que afecten mi especialidad? |
| Control de cobro | Conciliar el paquete con el subcontrato y sus cambios. | Aplicar los requisitos de pago acordados. | Confirmar la ruta contractual de revisión y aprobación. |
El método no sustituye al contrato
Un error frecuente es pensar que Design-Build significa necesariamente precio fijo, o que solo CMAR puede utilizar un máximo garantizado. El método de entrega y la forma de compensación responden a preguntas distintas.
La revisión de las formas de contrato en construcción ayuda a separar quién contrata con quién de cómo se calcula y paga el trabajo.
Antes de aceptar un proyecto, pide respuestas concretas: quién autoriza modificaciones, qué documentación acredita el avance y dónde se presentan las solicitudes. Si el responsable de campo puede pedir trabajo, pero no aprobar su valor, necesitas conocer esa diferencia antes de ejecutarlo.
Para cobrar, la relación contractual real importa más que la etiqueta del proyecto.
El ciclo de la pay application cuando hay un CMAR
El cierre del período debe producir una explicación verificable del importe solicitado. El construction manager necesita poder seguir esa explicación sin reconstruir tus cálculos ni adivinar qué documento está actualizado.
En los formularios AIA, el G703 detalla las partidas y el G702 resume la solicitud. Las instrucciones de AIA para el G703 describen cómo el detalle se apoya en el Schedule of Values y alimenta los importes de trabajo completado, materiales almacenados, retenciones y pago solicitado.
Del avance al paquete de cobro
Confirma la base del período. Abre la versión vigente del Schedule of Values y comprueba que las partidas correspondan al contrato y a los ajustes autorizados. No trabajes sobre una copia antigua porque conserve tus fórmulas habituales.
Actualiza el avance por partida. Registra el porcentaje completado con respaldo de campo. Si el trabajo está parcialmente terminado, describe lo ejecutado de forma que el revisor pueda comprobarlo.
Separa los materiales almacenados. Identifica cuáles no están instalados y reúne los respaldos que exija el proyecto. Evita contarlos simultáneamente como almacenados y como parte de la instalación.
Incorpora los cambios que correspondan. Mantén separado el registro de modificaciones pendientes. Así puedes darles seguimiento sin presentarlas como valor contractual aprobado.
Aplica la retención y descuenta lo anterior. El importe del período debe distinguirse del avance acumulado. Revisa también qué pagos o certificaciones anteriores exige considerar el formulario.
Prepara y concilia los documentos. Compara G703, G702, factura y waiver antes de enviar. Confirma período, datos del proyecto, importe solicitado y destinatario.
La preparación de una Pay Application de construcción requiere esa conciliación, no solo emitir una factura con el total esperado.

Qué debe poder comprobar el revisor
El paquete debe permitir distinguir lo acumulado de lo solicitado ahora. Si tu factura muestra avance acumulado, pero el importe a pagar corresponde al período, esa diferencia debe quedar clara.
También necesitas conservar la versión enviada. Si recibes observaciones, corrige el paquete de forma controlada y explica qué cambió. Reenviar archivos con importes distintos sin identificar la revisión dificulta saber cuál debe aprobarse.
Retainage, change orders y lien waivers bajo CMAR
Una solicitud puede cuadrar aritméticamente y seguir siendo incorrecta contractualmente. El punto no es solo que los documentos sumen lo mismo, sino que utilicen la regla y el estado de aprobación adecuados.
Retainage y cambios con estados claros
El Retainage fijo aplica una tasa común a las partidas elegibles. Cuando es variable, el importe se introduce por partida en la columna I del G703 y su total se traslada al G702, conforme a las indicaciones de AIA para completar la solicitud G702. La opción correcta depende del contrato y de la ley aplicable.
Por tanto, variable no significa incorrecto ni fijo significa siempre correcto. Si se autoriza una reducción para cierto trabajo, conserva esa autorización y comprueba dónde debe reflejarse.
Con los Change Orders, distingue entre solicitado, revisado y aprobado. Una instrucción de campo puede justificar que abras el registro de un cambio, pero no debes tratarla automáticamente como aprobación de su precio. Pide que se confirme el estado y sigue el procedimiento contractual para presentarlo.
Cuatro tipos de lien waiver y cuándo usar cada uno
La siguiente tabla sirve como orientación operativa. El formulario y sus efectos deben revisarse conforme a la jurisdicción y al contrato, especialmente antes de firmar una renuncia incondicional.
| Tipo de waiver | Momento | Pago recibido | Uso típico |
|---|---|---|---|
| Conditional Progress | Cobro de avance | Pendiente de hacerse efectivo | Renuncia condicionada al pago indicado. |
| Unconditional Progress | Confirmación de un pago de avance | Recibido y verificado | Reconocimiento correspondiente al importe cobrado. |
| Conditional Final | Cobro final | Pendiente de hacerse efectivo | Renuncia final condicionada al pago señalado. |
| Unconditional Final | Cierre del cobro | Pago final recibido y verificado | Cierre de los derechos comprendidos en el documento. |
Antes de firmar: comprueba qué importe, período y derechos abarca el waiver. No lo elijas únicamente porque el archivo diga final o progress.
Si el waiver y la factura difieren, identifica primero qué representa cada importe. No alteres una renuncia para hacerla coincidir visualmente sin comprender su alcance.
La misma precaución aplica a las representaciones gráficas del riesgo: sirven para explicar conceptos, no para presupuestar un proyecto particular. Los importes de la siguiente ilustración deben entenderse como esquemáticos, no como resultados observados.

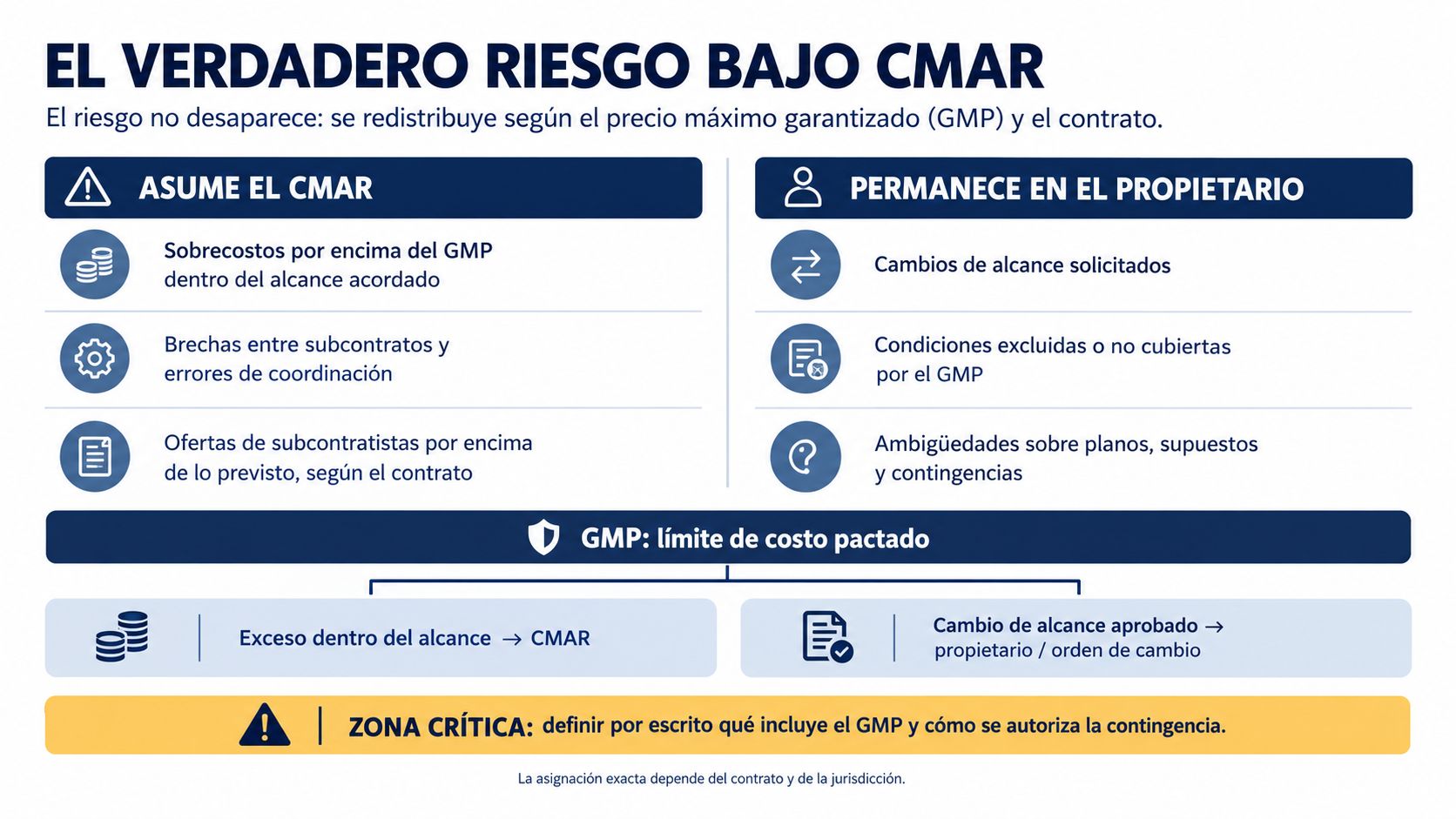

El verdadero riesgo bajo CMAR

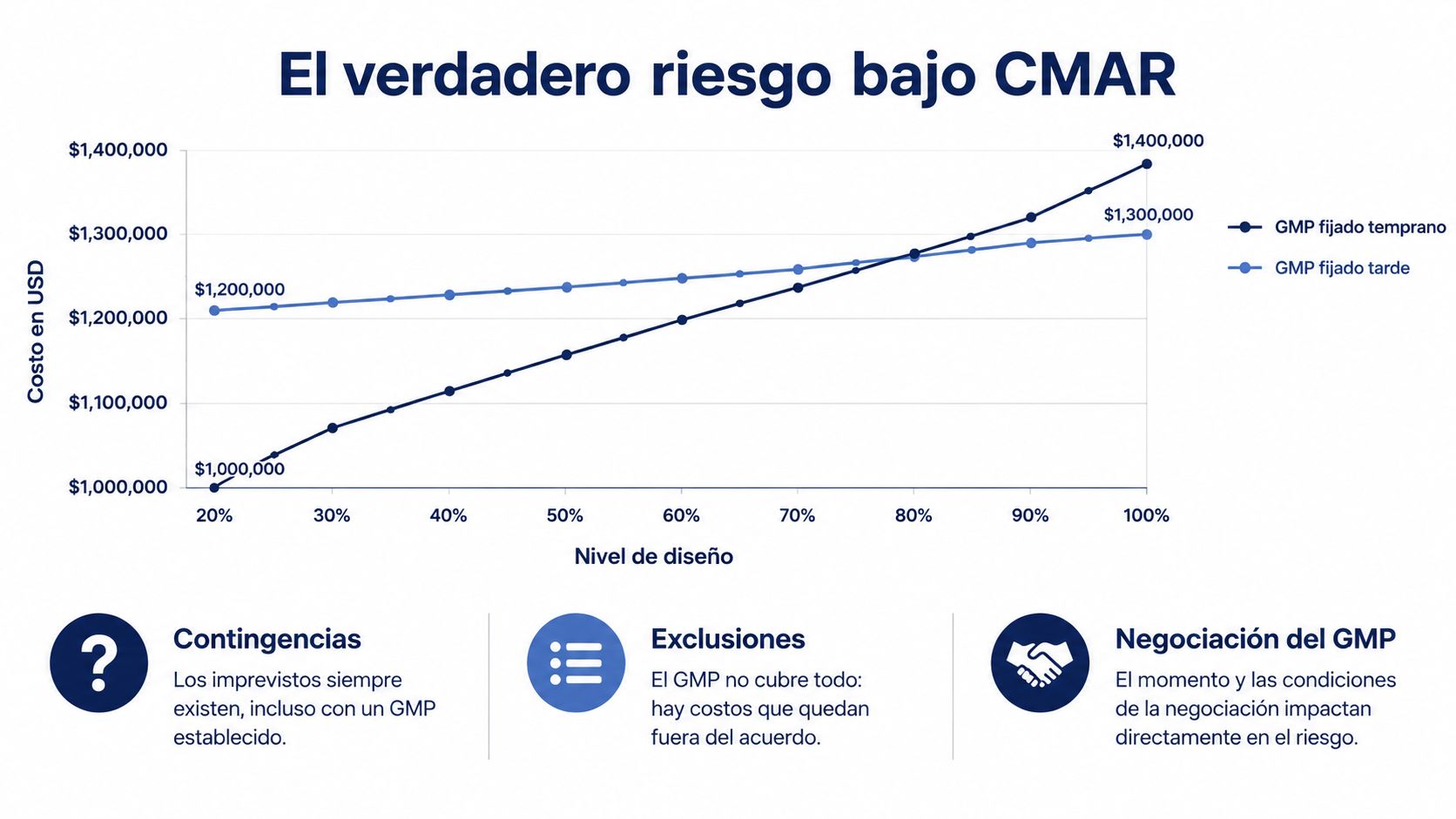

Un máximo garantizado no elimina la incertidumbre del diseño. Para evaluar cuánto riesgo se ha transferido, hay que preguntar con qué información se negoció y qué asuntos seguían abiertos.
La descripción del CMAR del Departamento de Transporte de Florida sitúa la negociación del GMP aproximadamente cuando los documentos de diseño alcanzan el 50% de desarrollo. Esa referencia no debe interpretarse como una regla universal para cualquier contrato.
El momento de comprometer el precio
Si se fija demasiado pronto, el CM necesita tratar incógnitas que todavía no puede medir bien. Si se fija tarde, el propietario puede haber avanzado considerablemente antes de cerrar la transferencia de riesgo. El análisis de Fundamental sobre CMAR aborda esa tensión entre la definición del diseño y el compromiso financiero.
Para el subcontratista, la pregunta útil es qué revisión de planos sustenta su precio. Una propuesta preparada con documentos preliminares necesita identificar esos documentos y los supuestos utilizados.
- Diseño pendiente: deja constancia de las decisiones que todavía afectan cantidades o métodos.
- Límites de especialidad: aclara dónde termina tu trabajo y empieza el de otro contratista.
- Autoridad de aprobación: identifica quién puede aceptar una variación económica, no solo solicitarla.

Un modelo extendido exige controles claros
La serie presentada por la National Association of State Facilities Administrators con ingresos de las principales empresas de ENR registra ingresos CMAR de 77,80 mil millones de dólares en 2013 y 144,84 mil millones en 2019, un crecimiento nominal aproximado del 86% calculado sobre esos valores.
Esa expansión demuestra escala, no ausencia de disputas ni garantía de buenos resultados. La valoración práctica de un proyecto debe centrarse en sus documentos, responsables y procedimientos.
El riesgo sigue abierto cuando nadie puede explicar quién autorizó una decisión o con qué alcance se presupuestó. Antes de discutir si un coste supera el máximo, necesitas poder demostrar a qué obligación pertenece.
Buenas prácticas operativas y cómo Drawra ayuda
El control de cobro funciona mejor cuando cada persona sabe qué debe entregar. El supervisor documenta el avance, el gerente de proyecto confirma el estado de los cambios y quien prepara la solicitud utiliza una base contractual actualizada.
Una revisión que puedas repetir
- Valida el Schedule of Values al inicio. Define partidas que permitan medir el trabajo sin agrupar actividades difíciles de comprobar.
- Registra las modificaciones al recibirlas. Guarda la instrucción, el alcance afectado y la persona responsable de resolver su aprobación.
- Documenta las reglas excepcionales. Las reducciones de Retainage y los requisitos particulares necesitan una referencia accesible.
- Concilia antes de enviar. Revisa los datos compartidos entre formularios, factura y anexos, además de los totales.
- Archiva el paquete completo. Conserva lo enviado, las observaciones recibidas y la versión corregida.
Qué conviene automatizar
Una herramienta de preparación puede ayudarte a extraer requisitos de un contrato firmado, organizar el proyecto y generar documentos desde una base común. El valor práctico está en evitar que alguien actualice el avance en un archivo y olvide modificar los demás.
Para trabajo recurrente, busca un flujo donde introduzcas el avance por partida y revises los cálculos antes de generar el paquete. Si facturas ocasionalmente, valora una opción por solicitud; si gestionas cobros continuos, compara una suscripción mensual. Antes de elegir, confirma que admita los formularios y requisitos de tus proyectos.
Automatizar no equivale a aprobar. La persona responsable todavía debe verificar que el avance sea correcto, que los cambios estén autorizados y que el waiver corresponda al pago.
Un buen proceso no pretende sustituir ese criterio. Debe reducir la transcripción y dejar más tiempo para revisar las decisiones que afectan tu derecho a cobrar.
Drawra ofrece un flujo guiado que extrae requisitos de contratos firmados y prepara la factura, los AIA G702/G703 y los Lien Waivers en un paquete sincronizado; sus usuarios reportan aproximadamente un 60% de ahorro de tiempo frente al manejo manual con hojas de cálculo. Visita Drawra - Spanish y prueba tu primera Pay Application gratis para organizar el próximo cobro CMAR con los importes, las retenciones y los documentos alineados.
