Te llegó una LOI y el owner quiere que arranques ya. Movilización, submittals, compras críticas y quizá algo de layout en campo. El contrato final sigue “en legal”, pero el cronograma no espera. Ese momento define si vas a cobrar ordenado o si vas a pelear cada línea del primer Pay Application.

He firmado varias LOI en obra y la conclusión siempre es la misma. La LOI no te salva por existir. Te salva solo si amarra alcance, valor, tiempo y forma de cobro. Si no lo hace, terminas trabajando bajo presión comercial y cobrando bajo incertidumbre administrativa. Ahí es donde se evaporan margen, tiempo y capacidad de negociación.

El punto ciego casi nunca está en la firma. Está en lo que pasa después. Cómo controlas el avance. Cómo armas la Schedule of Values. Cómo evitas que el tope de la LOI se te consuma con trabajos que luego el owner dice que eran “parte de la negociación” o “todavía no aprobados”. Si no resuelves eso desde el día uno, el primer draw sale chueco.

Tabla de contenido

Qué es una LOI en construcción y cuándo tiene sentido firmarla

En construcción, una Letter of Intent o LOI no tiene una definición legal técnica uniforme. En la práctica se usa como medida temporal para que el contratista empiece trabajos antes de firmar el contrato formal, y puede operar como declaración no vinculante, como contrato interino propio o incluso como contrato final si se entiende que incorpora los términos previstos del contrato principal, según la guía de Pinsent Masons sobre letters of intent en construction.

No la confundas con el contrato principal. Tampoco con una orden de compra. La LOI es un puente, no un cheque en blanco y no un sustituto elegante de un subcontract bien negociado.

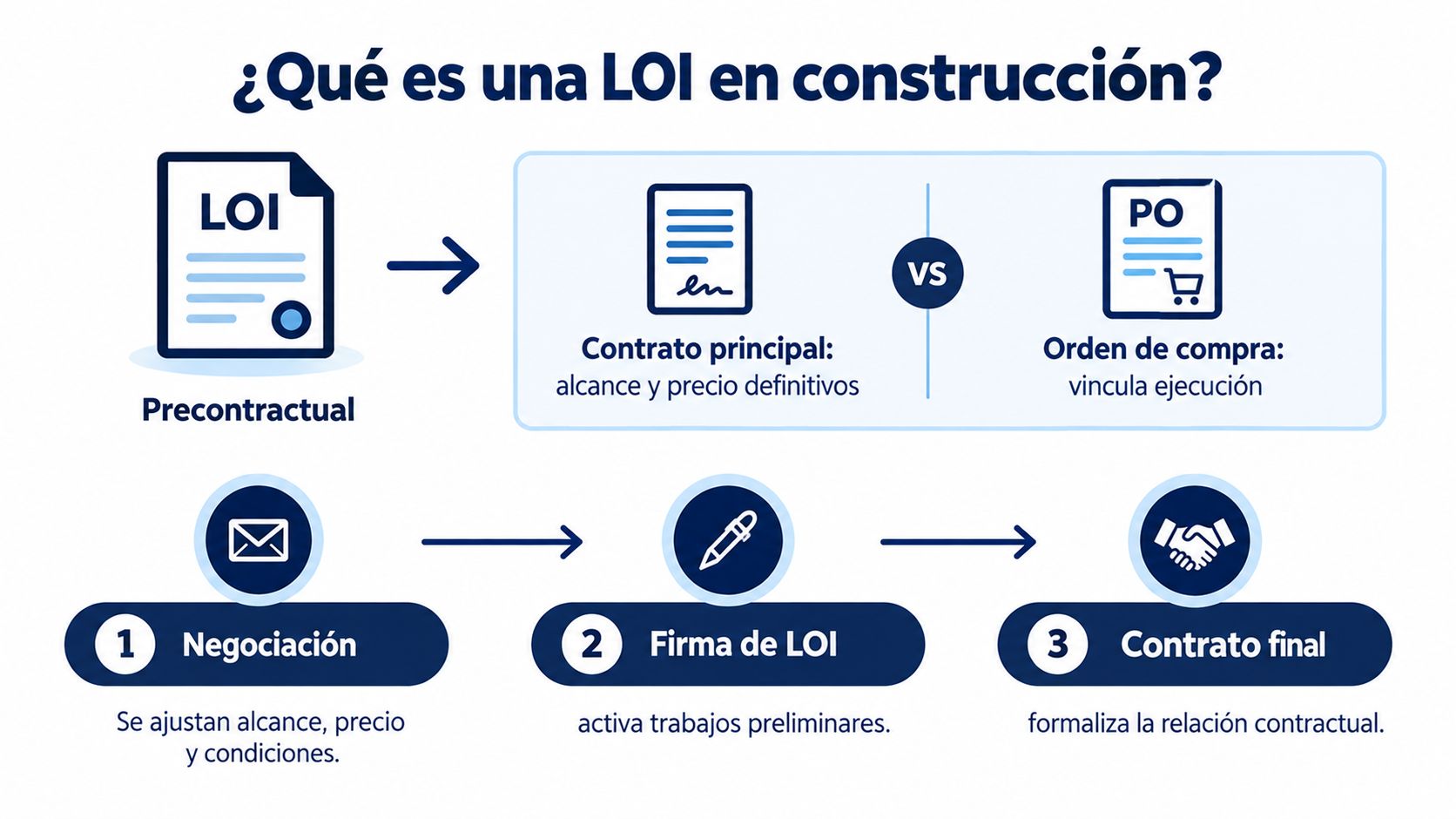

¿Qué es una LOI en construcción?

Infografía explicando qué es una carta de intención (LOI) en proyectos de construcción y su proceso paso a paso.

La LOI tiene sentido cuando hay una necesidad real de arrancar actividades preliminares mientras el contrato sigue en revisión. Pasa mucho cuando ya existe un GMP preliminar, un pre-construction services agreement, o cuando el proyecto necesita movilización temprana para no romper el schedule.

Tres escenarios donde sí la firmaría:

  • Due diligence en marcha: el proyecto salió de bid, ya te escogieron, pero faltan cierres técnicos o comerciales.
  • Owner-developer asegurando capacidad: quieren amarrar a un trade clave antes del closing financiero.
  • Fast-track real: diseño, value engineering y procurement corren en paralelo y esperar el contrato atrasaría la obra.

Tres escenarios donde prefiero frenarme:

  • Alcance verde: todavía no hay definición suficiente de qué sí y qué no entra.
  • Sin planos IFC: si el paquete no está maduro, la discusión de alcance te va a explotar después.
  • LOI usada para sacar trabajo gratis: si el owner quiere compromiso tuyo sin compromiso de valor, plazo o pago, mejor no entrar.

Regla práctica: si la LOI no te permite decir “hasta aquí llego” cuando se consume el tope o vence el plazo, no estás firmando una medida temporal. Estás asumiendo riesgo sin control.

La literatura práctica también insiste en que la LOI debe funcionar como instrumento temporal y acotado, con alcance preliminar, valor máximo autorizado, fecha de inicio, duración, derecho de revocación y una longstop date clara, como explica Construction Law Made Easy en su guía sobre letter of intent.

En obra, la duración típica suele negociarse en 30, 60 o 90 días. No porque exista una regla mágica, sino porque ese rango obliga a las partes a convertir rápido la intención en contrato. Lo mismo con el tope de valor preliminar. Sirve para activar compras y movilización sin dejar expuesto al contratista a trabajo abierto.

Si estás revisando qué documento encaja mejor entre LOI, subcontract o purchase order, conviene aterrizarlo contra otros tipos de contratos de construcción.

Cláusulas esenciales que toda LOI debe incluir

La diferencia entre una LOI útil y una LOI peligrosa no está en el formato. Está en las cláusulas. Si el texto no baja a operación de obra y de billing, luego nadie sabe qué aprobar, qué medir ni qué pagar.

Una fuente práctica del sector resume bien el problema. Las cartas de intención son una herramienta común para acelerar el arranque, pero también generan riesgo contractual si no fijan con claridad alcance, precio, plazos y límites de gasto. Además, una LOI bien redactada debería incluir autorización del administrador del contrato, referencia a documentos de licitación, suma contractual acordada, fecha de inicio, posesión del sitio y fecha límite para firmar el contrato, según Burness Paull sobre letters of intent en construction projects.

Lo mínimo que sí debe estar escrito

Cláusula Función práctica Riesgo que mitiga
Alcance preliminar Define exactamente qué actividades pueden ejecutarse durante la LOI Scope creep y discusión sobre extras
Exclusiones de línea base Deja por escrito lo que no entra todavía Cobros rechazados por mezclar trabajo futuro
Valor máximo o NTE Fija un techo económico no rebasable sin autorización escrita Trabajo ejecutado sin respaldo presupuestal
Vigencia exacta Marca fecha de inicio y vencimiento LOI eterna usada como contrato de facto
Terminación unilateral Permite cortar trabajo con reglas claras Quedar atado mientras el owner decide
Schedule of Values preliminar Ordena el billing por partidas verificables Primer Pay Application rechazado por falta de desglose
Procedimiento de Pay Applications Define corte, respaldo y aprobación Facturas fuera de ciclo o sin documentos
Retainage Aclara cómo se retiene desde el primer cobro Sorpresas de caja al certificar
Seguros e indemnity Reparte riesgo mientras hay trabajo en sitio Exposición sin cobertura clara
Pago si no hay contrato final Obliga a pagar lo ejecutado bajo tarifas acordadas “No firmamos contrato, luego no pagamos”
No-solicitation de personal clave Protege a la parte que moviliza equipo técnico Pérdida de staff crítico durante negociación
Change Order obligatorio fuera de alcance Cierra la puerta a instrucciones verbales Trabajo adicional no compensado

La cláusula que más protege tu margen

Yo insisto en una frase simple, dura y negociable: work performed outside the LOI scope will not be compensated without written change order.

No es lenguaje agresivo. Es higiene contractual. En campo, el superintendent pide una cosa, el PM interpreta otra y el owner jura que estaba implícita. Sin esa línea, el alcance se estira en silencio.

Si te dicen “arranca y luego lo acomodamos en el contrato final”, tradúcelo así: te están pidiendo financiar incertidumbre.

Cómo la negocio en la práctica

No pido una SOV decorativa. Pido una Schedule of Values preliminar con partidas cobrables de verdad. Ejemplos: movilización, shop drawings, layout, procurement release de materiales largos, site logistics temporales y labor de instalación limitada si aplica. Cada partida debe poder respaldarse con evidencia de avance.

También amarro el procedimiento de billing:

  • Cut-off date definida: evita discusiones de “eso cayó fuera del periodo”.
  • Formato de cobro acordado: invoice, respaldo y si van a usar AIA G702/G703.
  • Retainage claro: si existirá, debe decirlo la LOI.
  • Aprobador identificado: alguien con nombre o rol concreto debe poder certificar.

Si el owner no quiere incluir estas cláusulas, no te está pidiendo velocidad. Te está trasladando desorden.

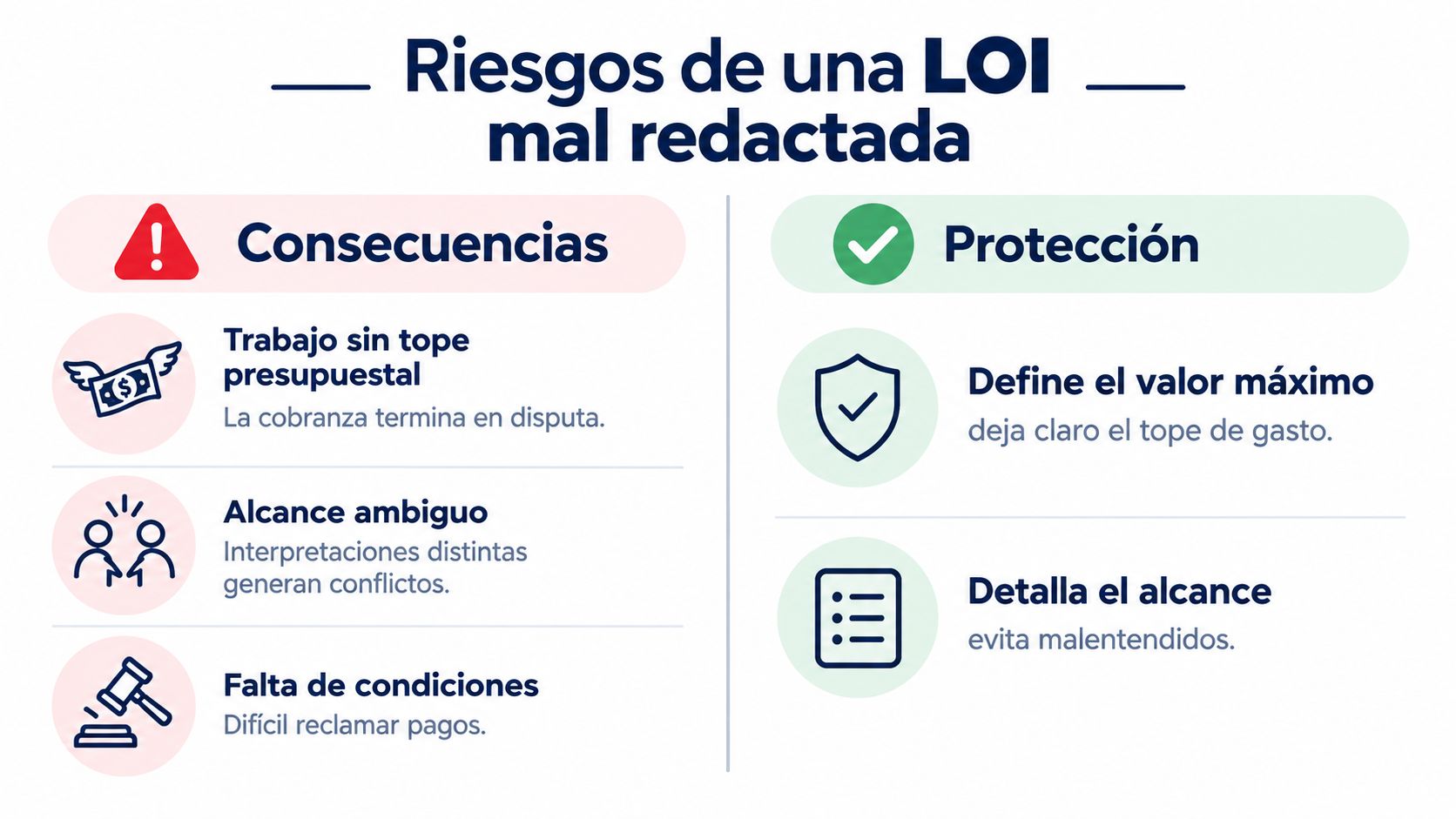

Riesgos reales de una LOI mal redactada

La LOI mal redactada no falla de forma dramática el día de la firma. Falla semanas después, cuando ya movilizaste gente, comprometiste materiales y mandaste el primer Pay Application. Ahí aparece el costo real.

El riesgo más común es el trabajo sin techo presupuestal. El equipo entra con buena fe, el owner pide “solo unas cosas más” y de pronto ya consumiste horas, compras y coordinación por encima de lo que cualquiera recuerda haber autorizado. Como la LOI nació débil, la cobranza termina en disputa.

Infografía comparando riesgos y protecciones al redactar una Carta de Intención para proyectos de construcción.

Donde más se tuerce el proyecto

Otro problema es el alcance elástico. La LOI dice “early works” o “preliminary services”, pero no aterriza actividades, entregables ni exclusiones. Entonces cada parte completa los vacíos como le conviene. El owner cree que la ingeniería de taller incluía coordinación extendida. El subcontratista cree que solo incluía desarrollo básico para liberar compra.

La guía sectorial de Brodies sobre benefits and risks de letters of intent lo pone donde duele. Bajo presión comercial, los problemas suelen aparecer en alcance, pago, responsabilidad, seguro, terminación y expiración, y una vez iniciadas las obras es extremadamente probable que exista un contrato, por eso la LOI debe ser temporal y revisarse regularmente.

El error silencioso de la Schedule of Values

Muchos PMs creen que el problema está solo en legal. No. El problema también está en billing. Si la Schedule of Values sale agregada, genérica o desalineada con cómo el lender o el owner revisan el Loan Draw, el primer Pay Application se atora. “General conditions”, “preconstruction” y “materials” como bolsas abiertas suelen disparar objeciones porque no soportan el desglose que luego piden para aprobar.

También veo mucho la LOI sin exit clause real. El contratista queda congelado, sin saber si debe seguir, frenar, desmovilizar o esperar. Mientras tanto asume costo operativo y pierde oportunidad con otros clientes.

Una LOI “suave” parece diplomática en negociación. En obra, suele convertirse en una trampa silenciosa que erosiona margen antes de cerrar el GMP o el subcontract final.

Si además manejas waivers mal durante este periodo, abres otro frente de rechazo administrativo. Vale la pena revisar cómo ordenar desde temprano los mechanics lien waivers.

Cómo controlar alcance, pagos y retenciones durante la LOI

El error más repetido es pensar que la LOI solo se controla con el texto firmado. No alcanza. La LOI se controla con operación semanal. Si nadie compara alcance autorizado contra valor consumido contra partidas de la SOV, el documento pierde utilidad en días.

Control 1 del valor autorizado

Primero define cómo se va a consumir el valor. Dos modelos funcionan:

  • T&M con tope máximo cuando todavía no puedes fijar cantidades cerradas, pero sí puedes controlar horas, materiales y markup permitido.
  • GMP parcial cuando el paquete preliminar ya está lo bastante claro como para fijar un monto cerrado por actividades concretas.

No mezcles ambos sin reglas. Si parte del trabajo irá por T&M y parte por lump sum, sepáralo por partidas. Si no, el owner después te discute productividad de una partida que tú creías cerrada.

Control 2 de la Schedule of Values

La SOV de una LOI debe conversar con el AIA G702/G703 desde el inicio. No la armes como nota interna. Ármala como si ese mismo mes fueras a facturar. Partidas útiles suelen ser:

  • Movilización autorizada
  • Shop drawings y submittals
  • Procurement release
  • Acopio de materiales permitidos
  • Instalación preliminar dentro de alcance
  • Closeout de fase LOI, si aplica
Control Propósito Métrica de seguimiento Umbral de alerta
Tope de valor LOI Evitar sobreejecución sin respaldo Valor comprometido vs valor máximo Cuando el avance acumulado se acerca al tope autorizado
SOV alineada con AIA G702/G703 Facilitar aprobación del primer draw Partidas cobradas con respaldo verificable Cuando hay partidas globales sin evidencia de avance
Matriz de retainage Anticipar flujo retenido Retainage acumulado por partida Cuando el cobro neto no coincide con lo esperado
Daily reports y respaldo Soportar T&M o avance físico Horas, materiales, entregas y fotos Cuando falta documentación del periodo
Control de cambios Separar trabajo base de trabajo extra Instrucciones pendientes vs CO emitidos Cuando hay trabajo dirigido sin autorización escrita

Control 3 de retenciones y primer Pay Application

Mucha gente descubre el retainage cuando llega el certificado. Eso es tarde. Si durante la LOI habrá retención, debes modelarla desde el primer día para que el flujo de caja no te sorprenda.

El primer Pay Application dentro de la LOI debería incluir solo partidas permitidas y trazables. Movilización, ingeniería de taller, liberación de compras, acopio aprobado y trabajo instalado que quepa exactamente dentro del alcance firmado. Nada de “de una vez metamos esto que ya hicimos”. Eso es lo que dispara el rechazo por fuera de alcance.

Revisa semanalmente unidades ejecutadas contra la SOV. No al cierre mensual. Cuando esperas al mes, ya consumiste valor, ya mezclaste trabajos y ya perdiste capacidad de corregir.

Para sostener este control, usa field directives, daily reports, aprobaciones por correo y registro claro de materiales liberados. Si el owner todavía no emite el contrato definitivo, por lo menos debe existir disciplina de evidencia. Un buen apoyo para ordenar fechas de corte, secuencia de draws y revisión de hitos es trabajar sobre un construction draw schedule.

Modelo de LOI listo para adaptar a tu proyecto

No necesitas una LOI elegante. Necesitas una LOI editable, corta y operable. Si un PM o un billing coordinator no pueden leerla y saber qué cobrar, cuándo parar y qué respaldo adjuntar, el formato falló.

Dibujo esquemático que muestra bloques de construcción representando las etapas de planificación, diseño y financiamiento de proyectos inmobiliarios.

Encabezado y alcance preliminar

Proyecto: [NOMBRE DEL PROYECTO]
Código interno: [CÓDIGO]
Partes: [OWNER / GC] y [SUBCONTRACTOR]
Fecha de inicio: [FECHA]

Texto ejemplo:

Por medio de la presente, [OWNER / GC] autoriza a [SUBCONTRACTOR] a ejecutar únicamente los trabajos preliminares descritos en esta LOI para el proyecto [NOMBRE DEL PROYECTO], mientras las partes continúan negociando el contrato definitivo.

Scope of Work ejemplo:

  • movilización inicial al sitio
  • shop drawings y submittals
  • coordinación preliminar
  • procurement de materiales expresamente autorizados
  • trabajos de campo específicamente listados en el Anexo A

Agrega una frase de exclusión:
Queda expresamente excluido cualquier trabajo no descrito en esta LOI o en sus anexos.

Valor máximo, plazo y pagos

Texto ejemplo:

El valor máximo autorizado bajo esta LOI será de [MONTO], incluyendo labor, materiales, fee, movilización y cualquier costo indirecto asociado a los trabajos autorizados.

Plazo ejemplo:

Esta LOI tendrá vigencia desde [FECHA] hasta [FECHA], salvo terminación anticipada conforme a esta misma carta.

Pago ejemplo:

[SUBCONTRACTOR] podrá presentar Pay Applications conforme al ciclo de facturación del proyecto, con base en la Schedule of Values preliminar adjunta como Anexo B. Cualquier retainage aplicable será de [PORCENTAJE O TEXTO CONTRACTUAL APLICABLE] conforme a lo acordado entre las partes.

Si habrá OCIP o CCIP, dilo aquí. Si no, no dejes que el owner lo asuma después.

Terminación y no obligatoriedad del contrato maestro

Texto ejemplo:

Cualquiera de las partes podrá terminar esta LOI mediante aviso escrito con [5 DÍAS] de anticipación. En tal caso, [OWNER / GC] pagará los trabajos ejecutados y costos autorizados hasta la fecha efectiva de terminación, dentro del valor máximo establecido.

Y la línea crítica:

Esta LOI no constituye por sí sola la ejecución del contrato maestro ni crea una relación contractual definitiva más allá de las obligaciones expresamente establecidas en esta carta.

Añade confidencialidad, ley aplicable, seguros, waiver de cambios verbales y firmas. Con eso tienes una base útil.

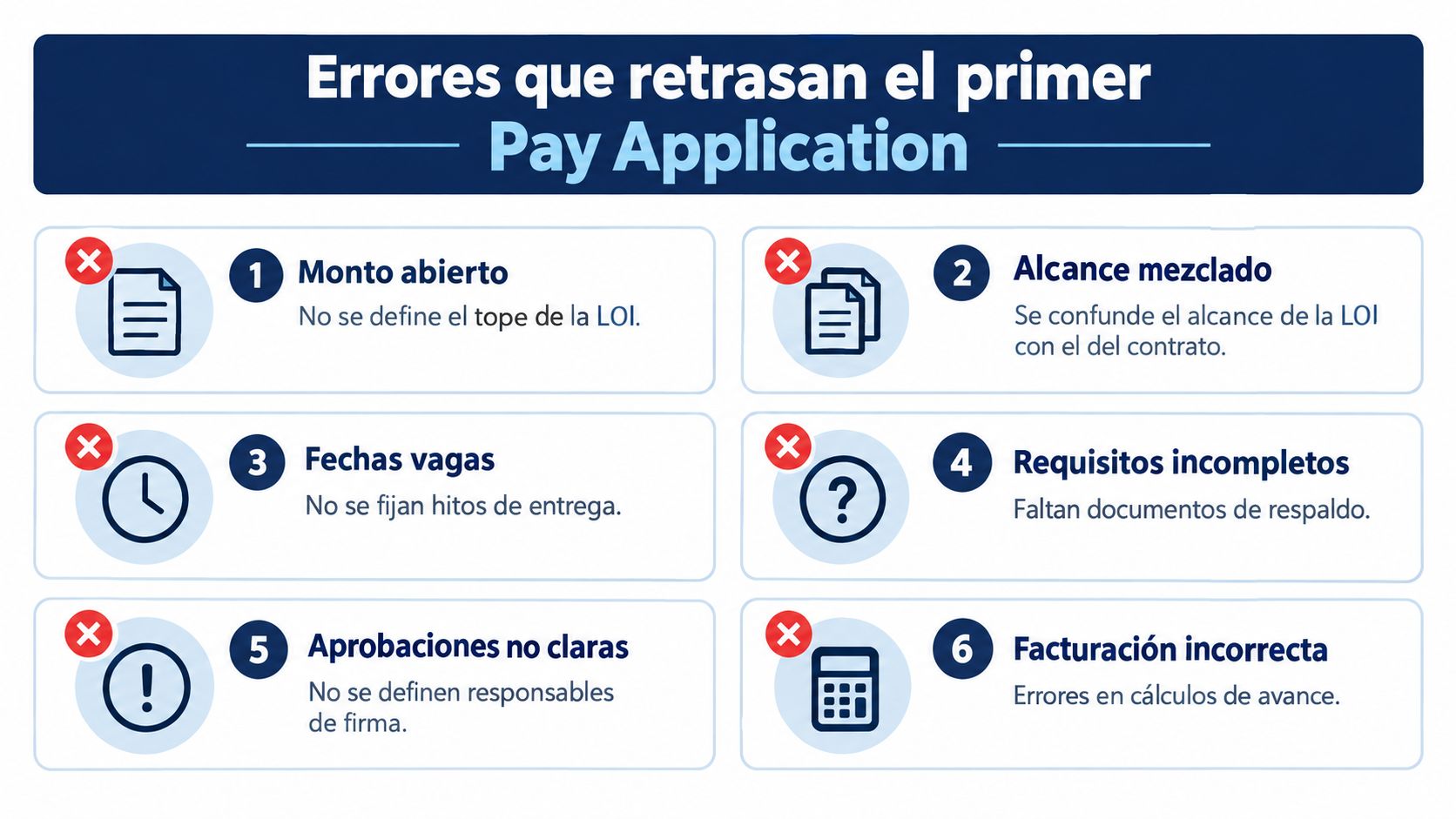

Errores frecuentes que retrasan el primer Pay Application

El primer Pay Application bajo una LOI no suele atorarse por una sola gran falla. Se atora por varias pequeñas omisiones que juntas le dan al owner una razón fácil para regresar el paquete.

Infografía mostrando los seis errores comunes que retrasan el procesamiento de una primera solicitud de pago.

Seis fallas que veo una y otra vez

  1. Monto abierto
    Señal de alerta: nadie puede decir cuál es el saldo disponible de la LOI.
    Corrección: fija un NTE expreso y amarra cualquier exceso a Change Order escrito.

  2. Alcance mezclado
    Señal de alerta: la factura incluye actividades de la LOI junto con trabajo pensado para el contrato final.
    Corrección: separa partidas de fase LOI en su propia SOV.

  3. Retainage omitido
    Señal de alerta: contabilidad descuenta retención que el PM no modeló.
    Corrección: confirma por escrito si aplica retainage durante la LOI y cómo se libera.

  4. SOV no aprobada
    Señal de alerta: el owner regresa el AIA G703 pidiendo recodificar partidas.
    Corrección: obtén aprobación previa de la Schedule of Values antes de facturar.

  5. Waiver faltante o incorrecto
    Señal de alerta: el paquete está completo, pero falta el conditional waiver of lien correcto.
    Corrección: adjunta el waiver que corresponda al periodo y al tipo de pago.

  6. Factura adelantada al AIA
    Señal de alerta: se emite invoice antes de tener respaldo firmado o validado.
    Corrección: alinea invoice, AIA G702/G703 y anexos antes de mandar el paquete.

Qué reviso antes de enviar a firma

Yo paso una lista corta:

  • Tope vigente: cuánto queda disponible.
  • Partidas elegibles: cuáles sí caben dentro de la LOI.
  • Respaldo físico: daily reports, fotos, entregas, submittals.
  • Consistencia documental: invoice, SOV, AIA y waiver deben decir lo mismo.

Si una sola de esas piezas no cuadra, el primer cobro se vuelve ida y vuelta de correos. Y esa fricción inicial luego contamina todos los draws siguientes.

Checklist final y próximos pasos con Drawra

Una LOI bien manejada no se archiva. Se administra. Si la dejas como PDF firmado sin seguimiento, ya perdiste control. Este checklist sirve para revisar si tu carta está lista para entrar a obra y a cobro.

Validez legal de la LOI

  • Confirma partes y proyecto: nombres legales, proyecto correcto y fecha de inicio.
  • Verifica vigencia exacta: debe existir fecha de vencimiento o longstop date.
  • Revisa terminación: debe indicar cómo cualquiera de las partes puede cerrar la LOI.

Control de alcance y Schedule of Values

  • Amarra el scope preliminar: enumera actividades permitidas y exclusiones.
  • Fija tope máximo de valor: no dejes monto abierto.
  • Aprueba la SOV de fase LOI: cada línea debe poder medirse y documentarse.

Gestión de pagos y retenciones

  • Define el Pay Application process: corte, respaldo, aprobador y forma de entrega.
  • Aclara retainage: si aplica, debe reflejarse desde el primer cobro.
  • Incluye waiver requirements: conditional waiver, final waiver u otros documentos que el owner exija.

Transición al contrato definitivo

  • Exige obligación de conversión: el owner o GC debe emitir el contrato definitivo antes del vencimiento.
  • Protege trabajo ejecutado: si el contrato final no llega, lo ya autorizado debe pagarse bajo tarifas acordadas.
  • Bloquea alcance extra sin Change Order: ninguna instrucción fuera del scope debe cobrarse después “por entendimiento”.

Si quieres bajar esto a operación, una opción es usar una herramienta que lea el contrato o la LOI ejecutada, extraiga términos de billing y convierta esas reglas en flujo de cobro. Drawra - Spanish puede escanear PDFs, extraer suma, retainage, ciclo, formularios y waiver types, configurar el proyecto, y luego generar invoice, AIA G702/G703 y lien waivers a partir del avance capturado en la Schedule of Values. Para una LOI, eso ayuda a que el primer Pay Application salga alineado con lo firmado y no con supuestos internos.

La ventaja real no está en “automatizar por automatizar”. Está en tratar la LOI como un documento vivo. Si el avance acumulado se acerca al tope, si el retainage no coincide, o si la continuation sheet no cierra, el problema debe aparecer antes de que mandes el paquete, no después.


Si estás cobrando bajo una LOI, lo peor que puedes hacer es manejar alcance, retainage y waivers en hojas sueltas. Drawra - Spanish te ayuda a convertir la LOI y el contrato ejecutado en un paquete de cobro listo para enviar, con invoice, AIA G702/G703 y lien waivers consistentes entre sí. Si quieres que el primer Pay Application no se atore por formato, cálculos o documentos faltantes, vale la pena verlo en operación.
